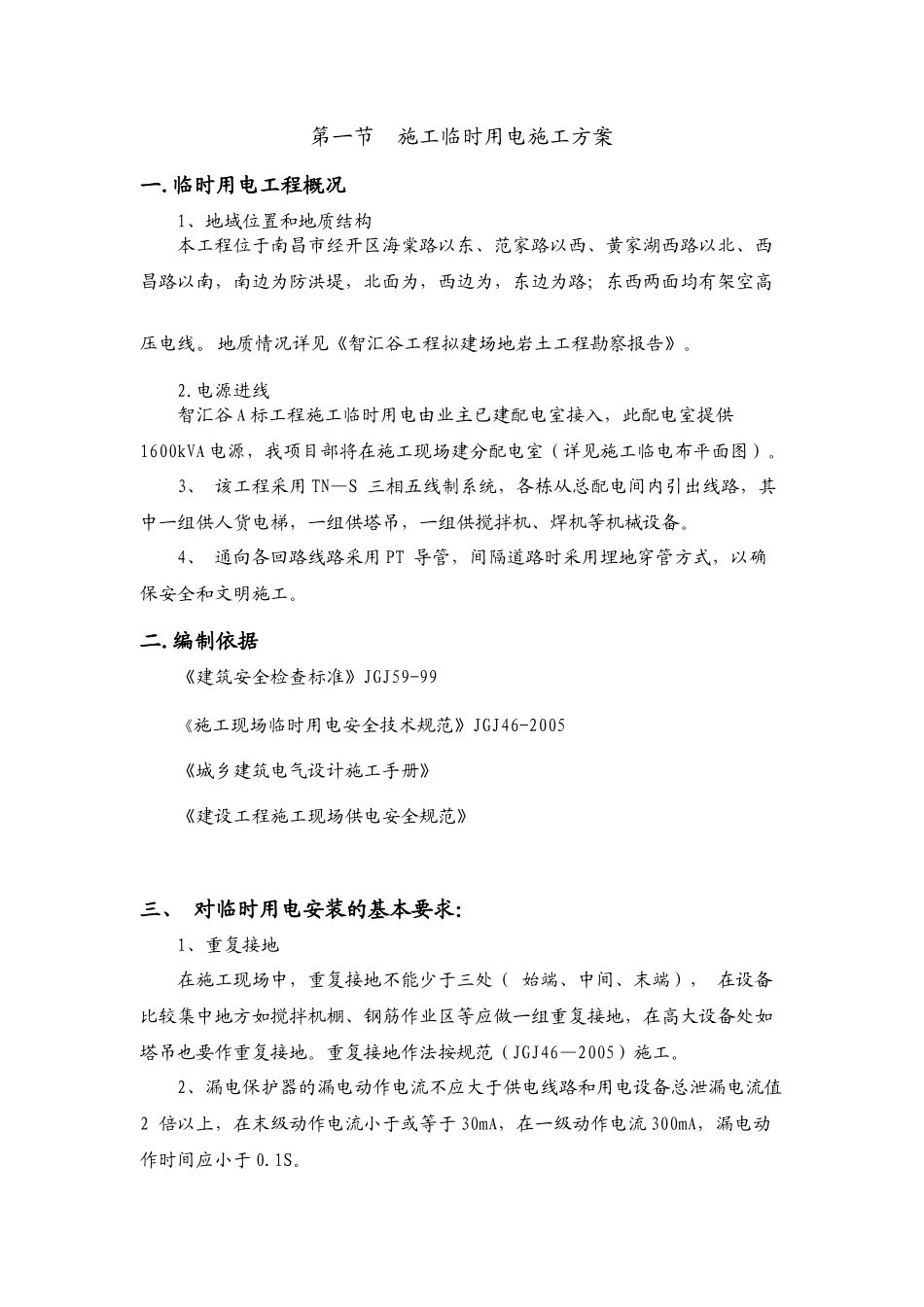

第一节施工临时用电施工方案一
临时用电工程概况1、地域位置和地质结构本工程位于南昌市经开区海棠路以东、范家路以西、黄家湖西路以北、西昌路以南,南边为防洪堤,北面为,西边为,东边为路;东西两面均有架空高压电线
地质情况详见《智汇谷工程拟建场地岩土工程勘察报告》
电源进线智汇谷A标工程施工临时用电由业主已建配电室接入,此配电室提供1600kVA电源,我项目部将在施工现场建分配电室(详见施工临电布平面图)
3、该工程采用TN—S三相五线制系统,各栋从总配电间内引出线路,其中一组供人货电梯,一组供塔吊,一组供搅拌机、焊机等机械设备
4、通向各回路线路采用PT导管,间隔道路时采用埋地穿管方式,以确保安全和文明施工
编制依据《建筑安全检查标准》JGJ59-99《施工现场临时用电安全技术规范》JGJ46-2005《城乡建筑电气设计施工手册》《建设工程施工现场供电安全规范》三、对临时用电安装的基本要求:1、重复接地在施工现场中,重复接地不能少于三处(始端、中间、末端),在设备比较集中地方如搅拌机棚、钢筋作业区等应做一组重复接地,在高大设备处如塔吊也要作重复接地
重复接地作法按规范(JGJ46—2005)施工
2、漏电保护器的漏电动作电流不应大于供电线路和用电设备总泄漏电流值2倍以上,在末级动作电流小于或等于30mA,在一级动作电流300mA,漏电动作时间应小于0

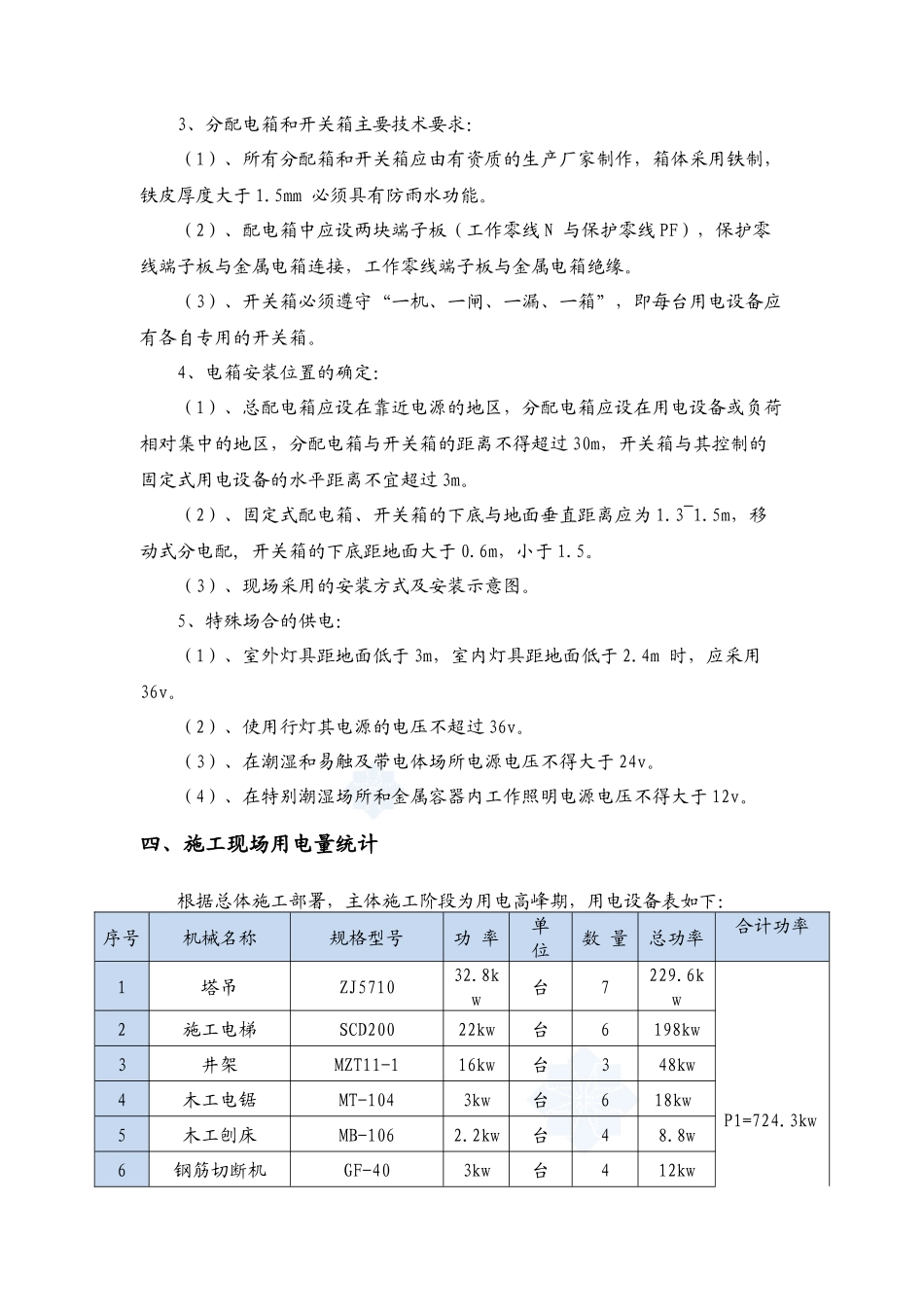

3、分配电箱和开关箱主要技术要求:(1)、所有分配箱和开关箱应由有资质的生产厂家制作,箱体采用铁制,铁皮厚度大于1
5mm必须具有防雨水功能
(2)、配电箱中应设两块端子板(工作零线N与保护零线PF),保护零线端子板与金属电箱连接,工作零线端子板与金属电箱绝缘
(3)、开关箱必须遵守“一机、一闸、一漏、一箱”,即每台用电设备应有各自专用的开关箱

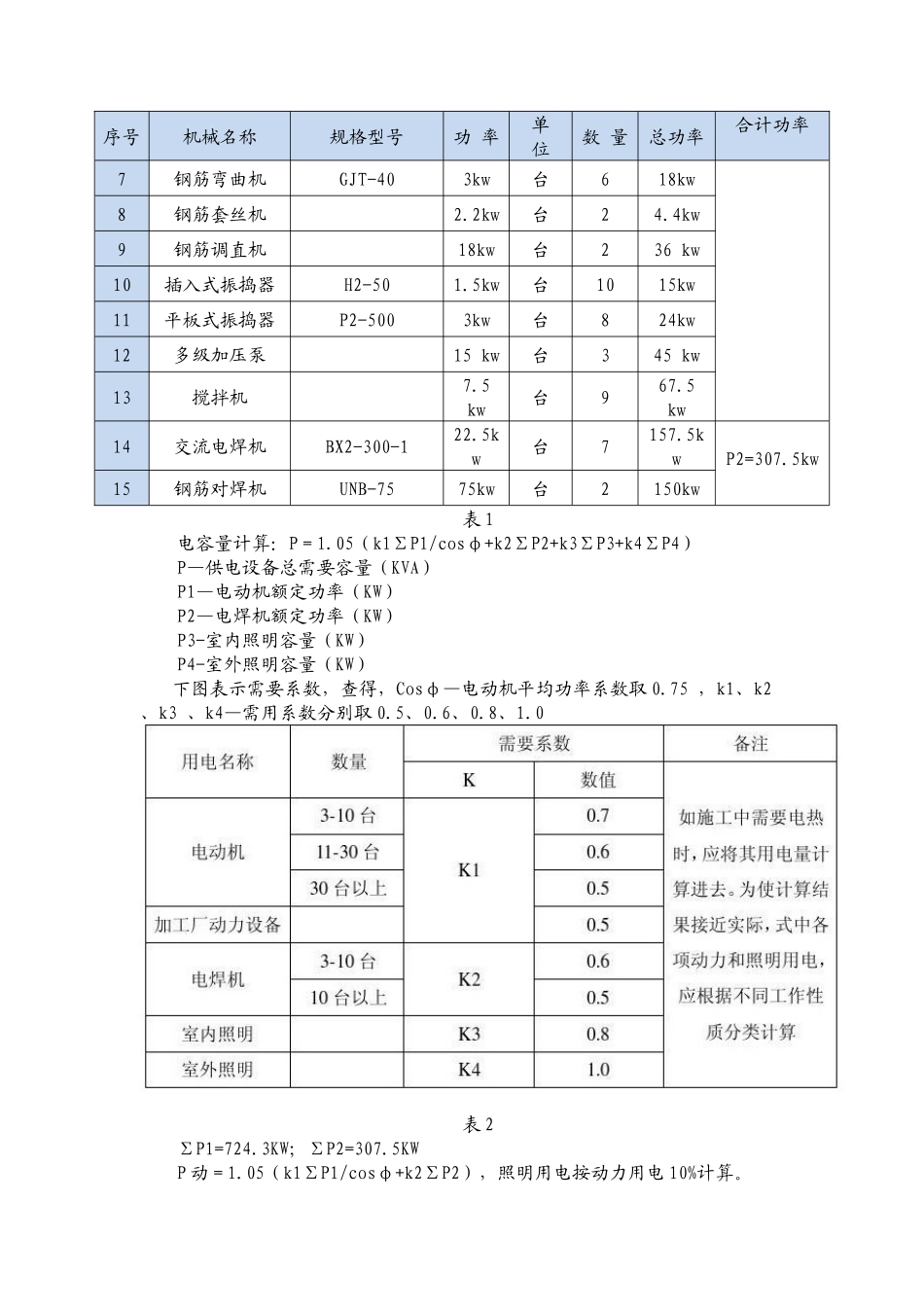

4、电箱安装位置的确定:(1)、总配电箱应设在靠近电源的地区,分配电箱应
