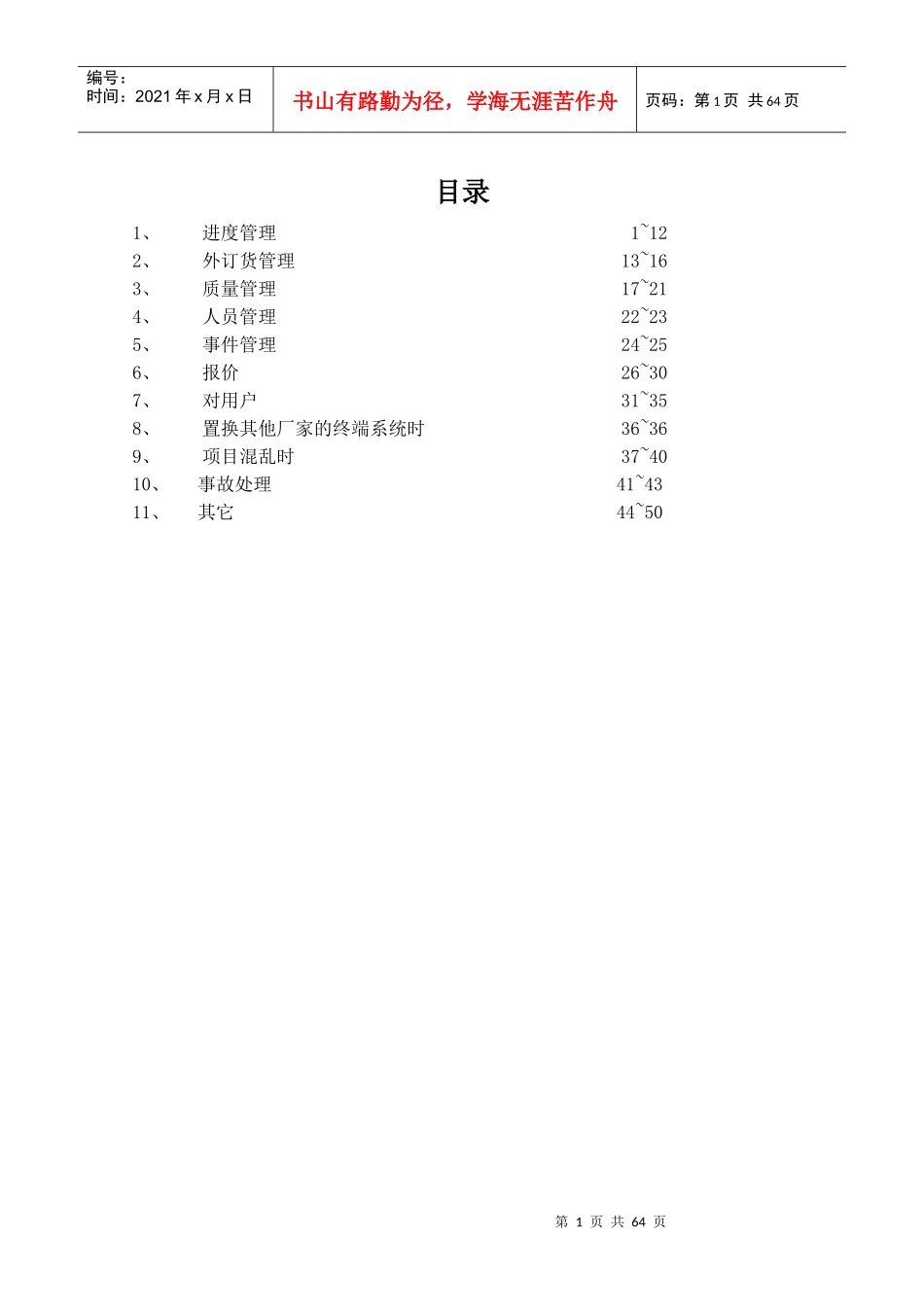

第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页目录1、进度管理1~122、外订货管理13~163、质量管理17~214、人员管理22~235、事件管理24~256、报价26~307、对用户31~358、置换其他厂家的终端系统时36~369、项目混乱时37~4010、事故处理41~4311、其它44~50第2页共64页第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页进度管理题目以实物检验进度解说:仅凭数字检查进度很难发现问题的本质,因此还要结合实物检查
无论是新手还是有经验者,对于初次参加其项目及以前没有一块工作过的人都必须检查他们实际完成的文档,确认其内容,以此方式检验进度
仅凭完成的文档页数检查进度往往会只流于表面形式而忽视了实质内容,从而造成下一阶段的返工
第3页共64页第2页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共64页事例:对中间阶段文档的评议也要检验,为确保记述内容等的中间质量,须由第三者认真检查
进度管理题目设定客观数量基准值去检查进度第4页共64页第3页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共64页解说:进度管理要尽量消除主观看法的表现形式和暧昧的数字
要用客观能够把握的数量化表现是很重要的
因此,要使各工程的作业数字化,明确各工程的进度基准
要周期地用各工程的产物予定数与实际完成数检查进度
(1)根据各工程中的产物(文档页数和PCL件数)的予定完成数及所须日数和现在的实际完成数,以数量方式检查进度
(2)想了解进度时,也要指示下级用数量化报告
(○工程☐%(实际完成数/予定数)△延迟日期)事例:在分散开发等相互开发交流不充分的环境中,如果在项目的进度基准不明确的情况下检查进度,有时会
