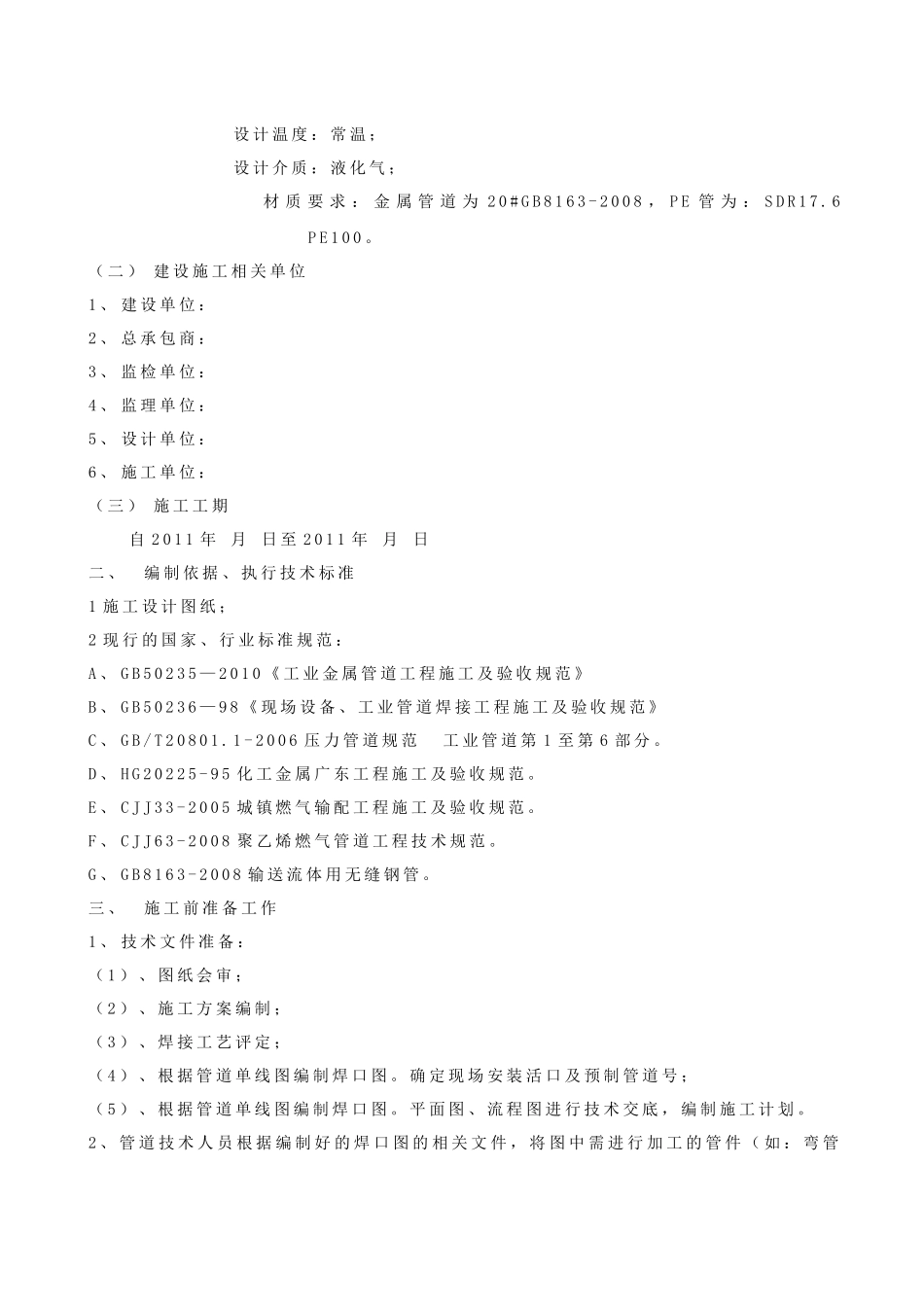

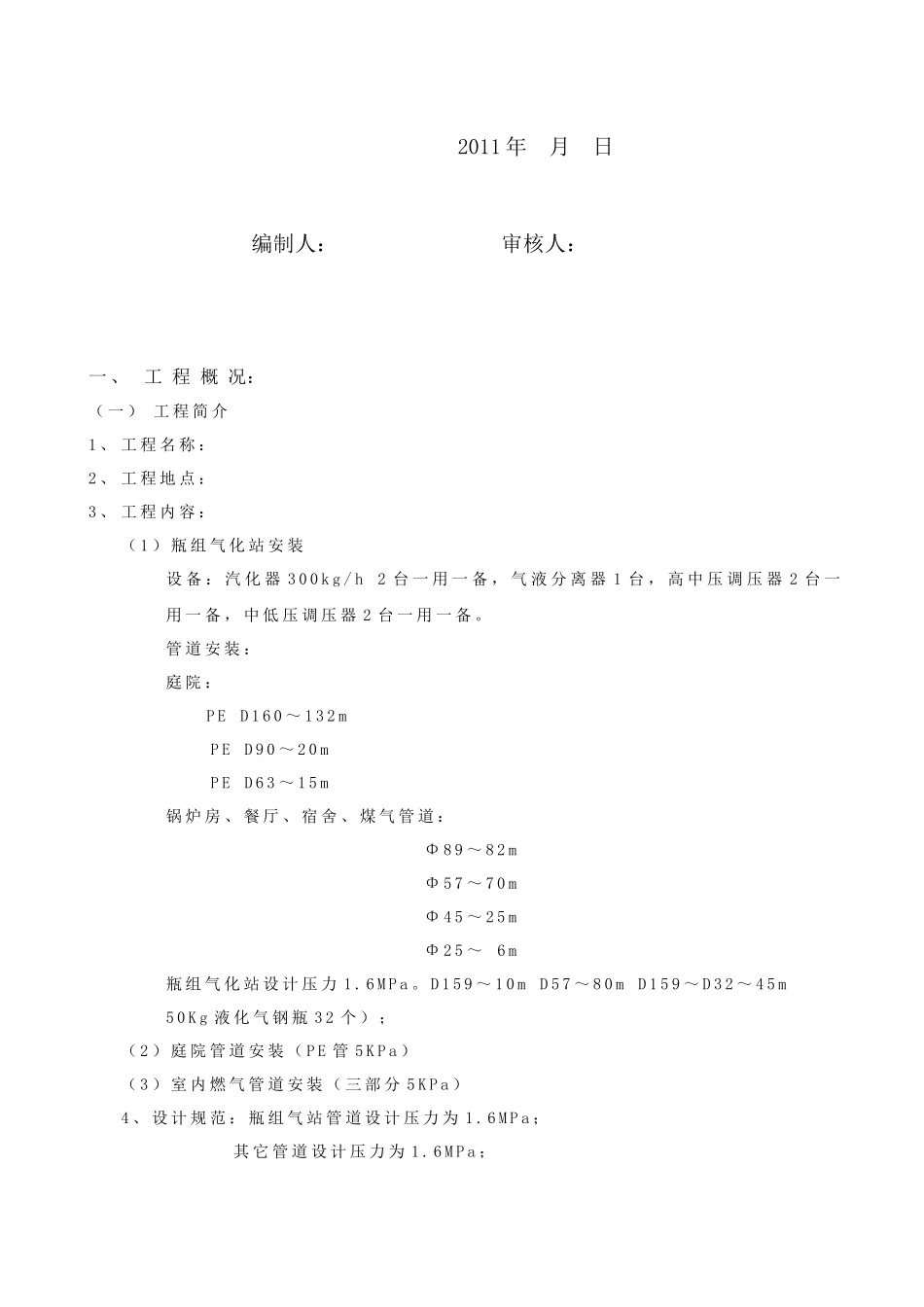

施工方案工程名称:编制单位:2011年月日编制人:审核人:一、工程概况:(一)工程简介1、工程名称:2、工程地点:3、工程内容:(1)瓶组气化站安装设备:汽化器300kg/h2台一用一备,气液分离器1台,高中压调压器2台一用一备,中低压调压器2台一用一备
管道安装:庭院:PED160~132mPED90~20mPED63~15m锅炉房、餐厅、宿舍、煤气管道:Φ89~82mΦ57~70mΦ45~25mΦ25~6m瓶组气化站设计压力1
D159~10mD57~80mD159~D32~45m50Kg液化气钢瓶32个);(2)庭院管道安装(PE管5KPa)(3)室内燃气管道安装(三部分5KPa)4、设计规范:瓶组气站管道设计压力为1
6MPa;其它管道设计压力为1
6MPa;设计温度:常温;设计介质:液化气;材质要求:金属管道为20#GB8163-2008,PE管为:SDR17
6PE100
(二)建设施工相关单位1、建设单位:2、总承包商:3、监检单位:4、监理单位:5、设计单位:6、施工单位:(三)施工工期自2011年月日至2011年月日二、编制依据、执行技术标准1施工设计图纸;2现行的国家、行业标准规范:A、GB50235—2010《工业金属管道工程施工及验收规范》B、GB50236—98《现场设备、工业管道焊接工程施工及验收规范》C、GB/T20801
1-2006压力管道规范工业管道第1至第6部分
D、HG20225-95化工金属广东工程施工及验收规范
E、CJJ33-2005城镇燃气输配工程施工及验收规范
F、CJJ63-2008聚乙烯燃气管道工程技术规范
G、GB8163-2008输送流体用无缝钢管
三、施工前准备工作1、技术文件准备:(1)、图纸会审;(2)、施工方案编制;(3)、焊接工艺评定;(4)、根据管道单线图编制焊口图
确定现场安装活口及预制管道号
