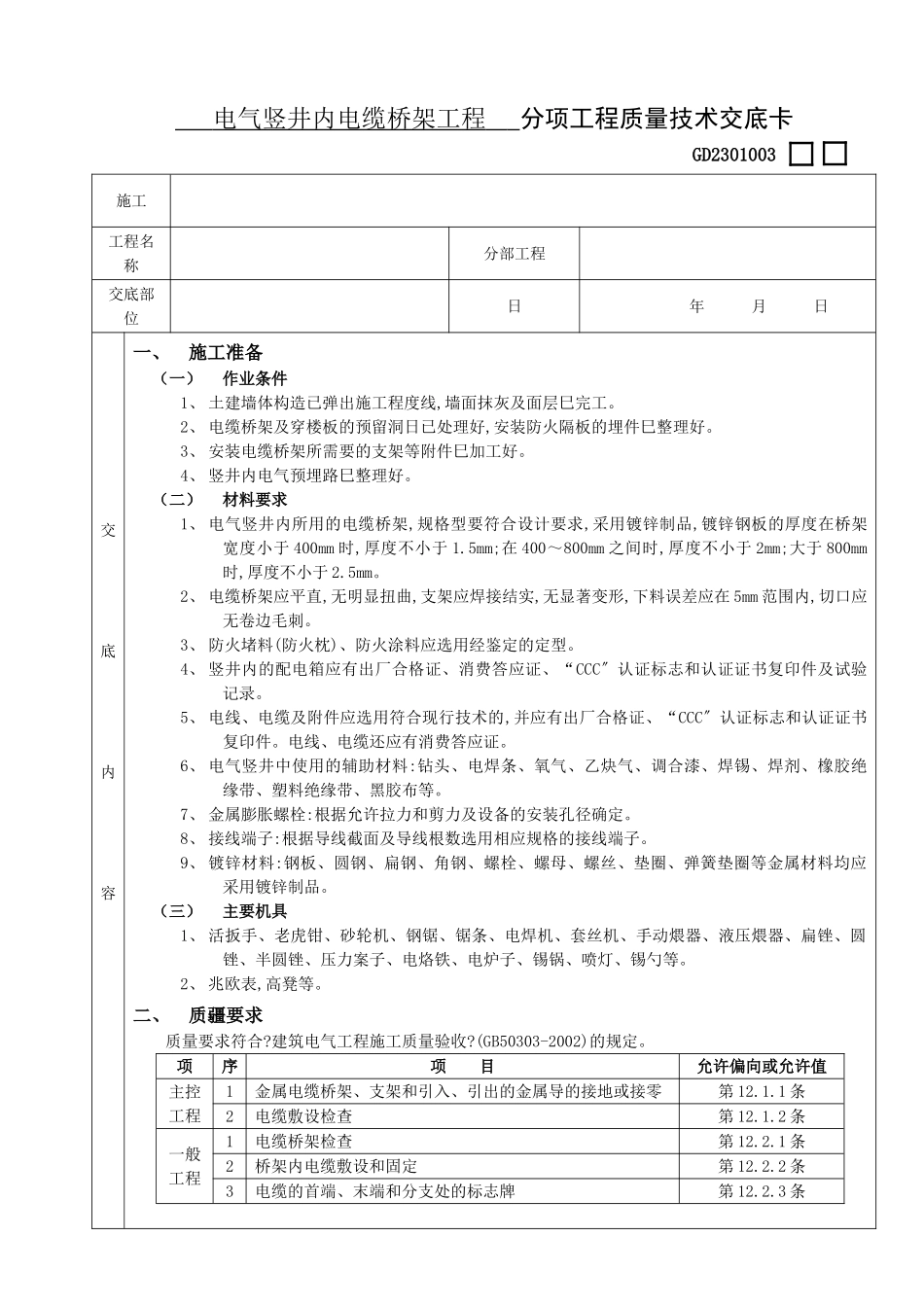

电气竖井内电缆桥架工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、土建墙体构造已弹出施工程度线,墙面抹灰及面层巳完工
2、电缆桥架及穿楼板的预留洞日已处理好,安装防火隔板的埋件巳整理好
3、安装电缆桥架所需要的支架等附件巳加工好
4、竖井内电气预埋路巳整理好
(二)材料要求1、电气竖井内所用的电缆桥架,规格型要符合设计要求,采用镀锌制品,镀锌钢板的厚度在桥架宽度小于400mm时,厚度不小于1
5mm;在400~800mm之间时,厚度不小于2mm;大于800mm时,厚度不小于2
2、电缆桥架应平直,无明显扭曲,支架应焊接结实,无显著变形,下料误差应在5mm范围内,切口应无卷边毛刺
3、防火堵料(防火枕)、防火涂料应选用经鉴定的定型
4、竖井内的配电箱应有出厂合格证、消费答应证、“CCC〞认证标志和认证证书复印件及试验记录
5、电线、电缆及附件应选用符合现行技术的,并应有出厂合格证、“CCC〞认证标志和认证证书复印件
电线、电缆还应有消费答应证
6、电气竖井中使用的辅助材料:钻头、电焊条、氧气、乙炔气、调合漆、焊锡、焊剂、橡胶绝缘带、塑料绝缘带、黑胶布等
7、金属膨胀螺栓:根据允许拉力和剪力及设备的安装孔径确定
8、接线端子:根据导线截面及导线根数选用相应规格的接线端子
9、镀锌材料:钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫圈等金属材料均应采用镀锌制品
(三)主要机具1、活扳手、老虎钳、砂轮机、钢锯、锯条、电焊机、套丝机、手动煨器、液压煨器、扁锉、圆锉、半圆锉、压力案子、电烙铁、电炉子、锡锅、喷灯、锡勺等
2、兆欧表,高凳等
二、质疆要求质量要求符合
建筑电气工程施工质量验收
(GB50303-2002)的规定
项序项目允许偏向或允许值主控工程1金属电缆桥架、支架和引入、引出的金属导的接
