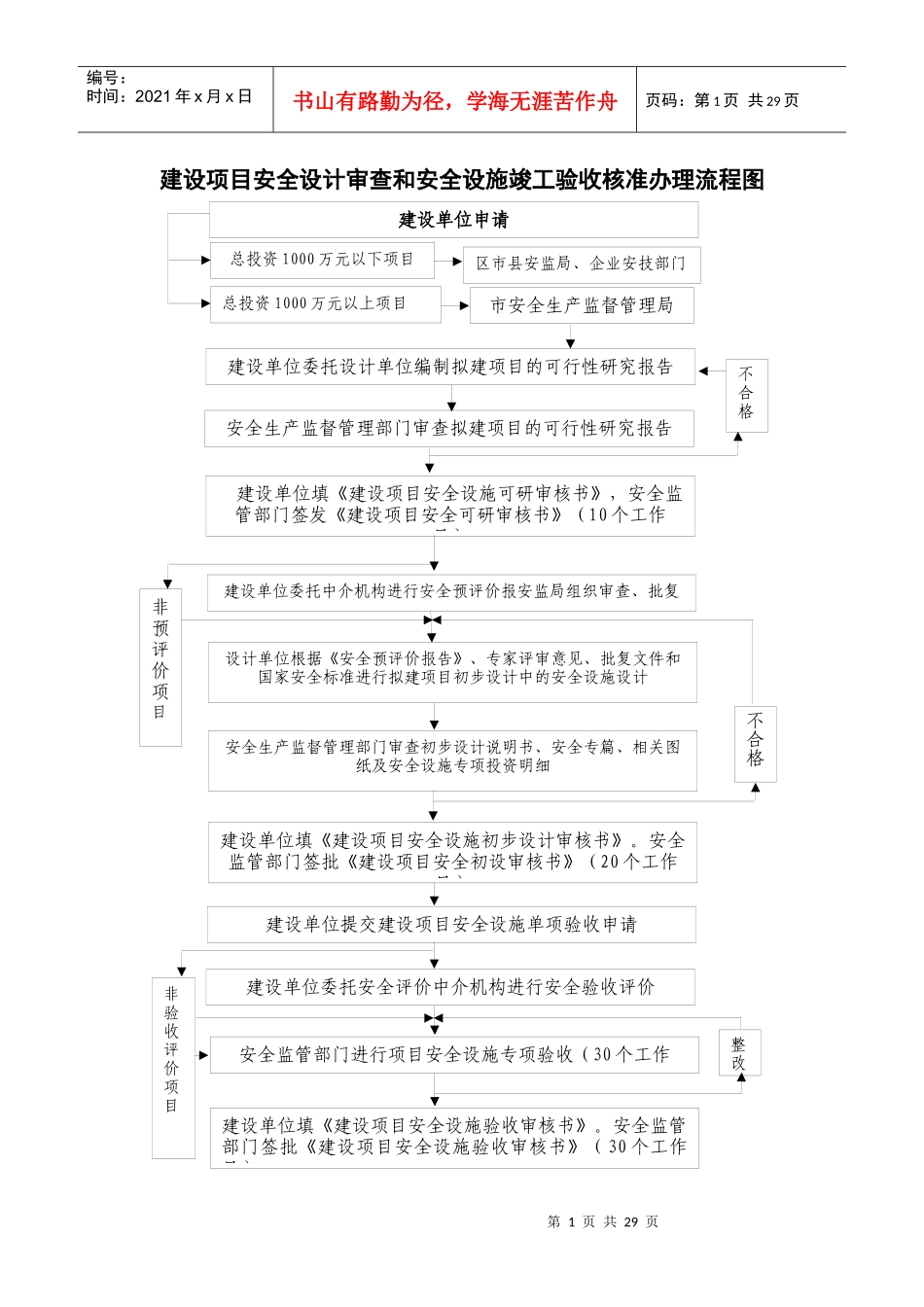

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页建设项目安全设计审查和安全设施竣工验收核准办理流程图设计单位根据《安全预评价报告》、专家评审意见、批复文件和国家安全标准进行拟建项目初步设计中的安全设施设计安全生产监督管理部门审查初步设计说明书、安全专篇、相关图纸及安全设施专项投资明细建设单位填《建设项目安全设施初步设计审核书》
安全监管部门签批《建设项目安全初设审核书》(20个工作日)建设单位提交建设项目安全设施单项验收申请建设单位委托安全评价中介机构进行安全验收评价安全监管部门进行项目安全设施专项验收(30个工作日)建设单位填《建设项目安全设施验收审核书》

安全监管部门签批《建设项目安全设施验收审核书》(30个工作日)不合格非验收评价项目建设单位委托设计单位编制拟建项目的可行性研究报告建设单位填《建设项目安全设施可研审核书》,安全监管部门签发《建设项目安全可研审核书》(10个工作日)建设单位委托中介机构进行安全预评价报安监局组织审查、批复非预评价项目安全生产监督管理部门审查拟建项目的可行性研究报告不合格整改建设单位申请总投资1000万元以上项目区市县安监局、企业安技部门总投资1000万元以下项目市安全生产监督管理局第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页大连市建设项目安全设计审查和安全设施竣工验收审批办事指南一、需要办理安全设计审查和安全设施竣工验收审批的建设项目在大连市行政区域范围内的新建、改建、扩建项目、技术改造和引进项目(以下简称建设项目)必须向安全生产监督管理部门提出安全设计审查和安全设施竣工验收审批申请
上述建设项目不包括民用建筑、居民住宅和市政道路、一般桥梁等工程
二、建设项目安全设计审查和安全设施竣工验收审批管理权限根据国家规定,结合本市实际情况
