四川省第三建筑工程公司管理记录记录编号:第页标题:安全文明施工方案建设项目及工程名称主持编制人主编人参加编制人分公司工程科审核意见审核人:年月日分公司主任工程师审核意见主任工程师签名:年月日备注1
一般工程施工组织设计审批采用此表
本记录由分公司工程科和项目保存,本记录一式两份,项目科保存一份,项目保存一份

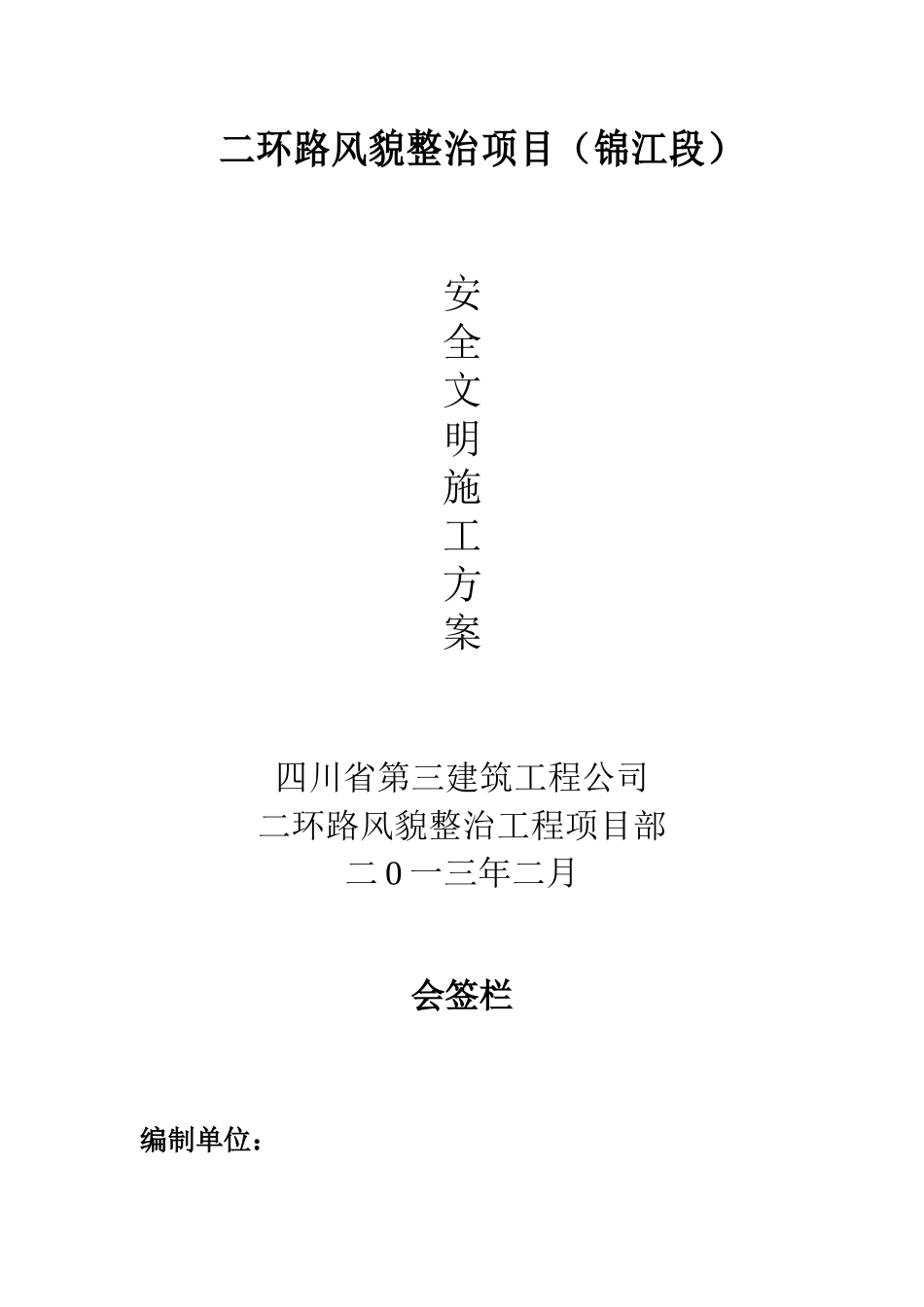

二环路风貌整治项目(锦江段)安全文明施工方案四川省第三建筑工程公司二环路风貌整治工程项目部二0一三年二月会签栏编制单位:项目经理:项目技术负责人:编制人:预算负责人:编制时间:目录第一章总体概况第一节工程概况第二节编制依据第三节工程目标第二章工程安全管理组织机构第一节工程安全管理组织第二节主要人员岗位职责第三节工程管理机构高效运作保障措施第三章施工准备及施工部署第一节施工准备第二节施工部署第四章安全生产管理体系及措施第一节安全生产管理体系第二节安全生产保证措施第三节安全用电措施第四节脚手架和梯子使用安全措施第五节高处作业安全措施第六节施工现场安全保卫措施第七节安全标示与防护措施第五章文明施工管理体系及措施第一节文明施工总体要求第二节生产区文明管理措施第三节环境保护措施第六章工程进度计划与措施第一节组织保证措施第二节技术保证措施第三节施工进度控制措施第四节确保工程进度计划措施第七章安全施工及措施第八章工程项目高危作业预防监控措施和应急预案第一节现场危险性较工程及施工现场易发生重大事故的部位第二节应急准备和响应组织准备第三节施工现场的应急处理设备和设施管理第四节潜在危险源的应急准备和响应(事故)事件第一章总体概况第一节工程概况一、工程概况二环路(双桥立交—府河桥)沿线及周边风貌整治(两侧建筑立面整治、广告店招清理、夜景光彩、屋顶整治)总工期110天
第二节编制依据我公司将本工程作为我公司重点工程项目来施工,保证遵守《工程建设标准强制性条文》的有关规定,按照规范、规程及业
