技术交底记录鲁JJ—005工程名称栖霞金苹果绿苑二工程施工山东莱钢建立交底部位砌体工程工序名称砌体工程交底提要:施工材料、机具准备、质量要求及施工工艺一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等
二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮、筛子、大铲、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚等
三、作业条件1、完成室外回填±并经有关验收合格
2、弹好墙身线、轴线根据现场砌块的实际规格尺寸再弹出门窗洞口位置线经历线符合设计图纸的尺寸要求办完验收手续
3、立皮数杆:用30×40mm木料制作皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高
按标高立好皮数扦皮数杆的间距15m转角处距墙皮或墙角50mm设置皮数杆
皮数杆应垂直、结实、标高一致经复核验收手续
4、M5砂浆由试验室做配合比试配准备好试模
四、质量要求填充墙施工质量要求应符合
砌体工程施工质量验收
(GB50203-2002)的规定
项次项目允许偏向〔mm〕检验1轴线位移10用尺检查2垂直度5用2m靠尺塞尺检查3外表平整度8用2m靠尺塞尺检查4门窗洞口高、宽±5用尺检查5外墙上、下窗口偏移20用经纬仪或吊线检查6砂浆饱满度≥80采用百格网检查块材底面砂浆的粘结痕迹面积五、工艺流程墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝工程〔专业〕技术负责人交底人承受人注:本记录一式两份一份交底存一份承受交底存

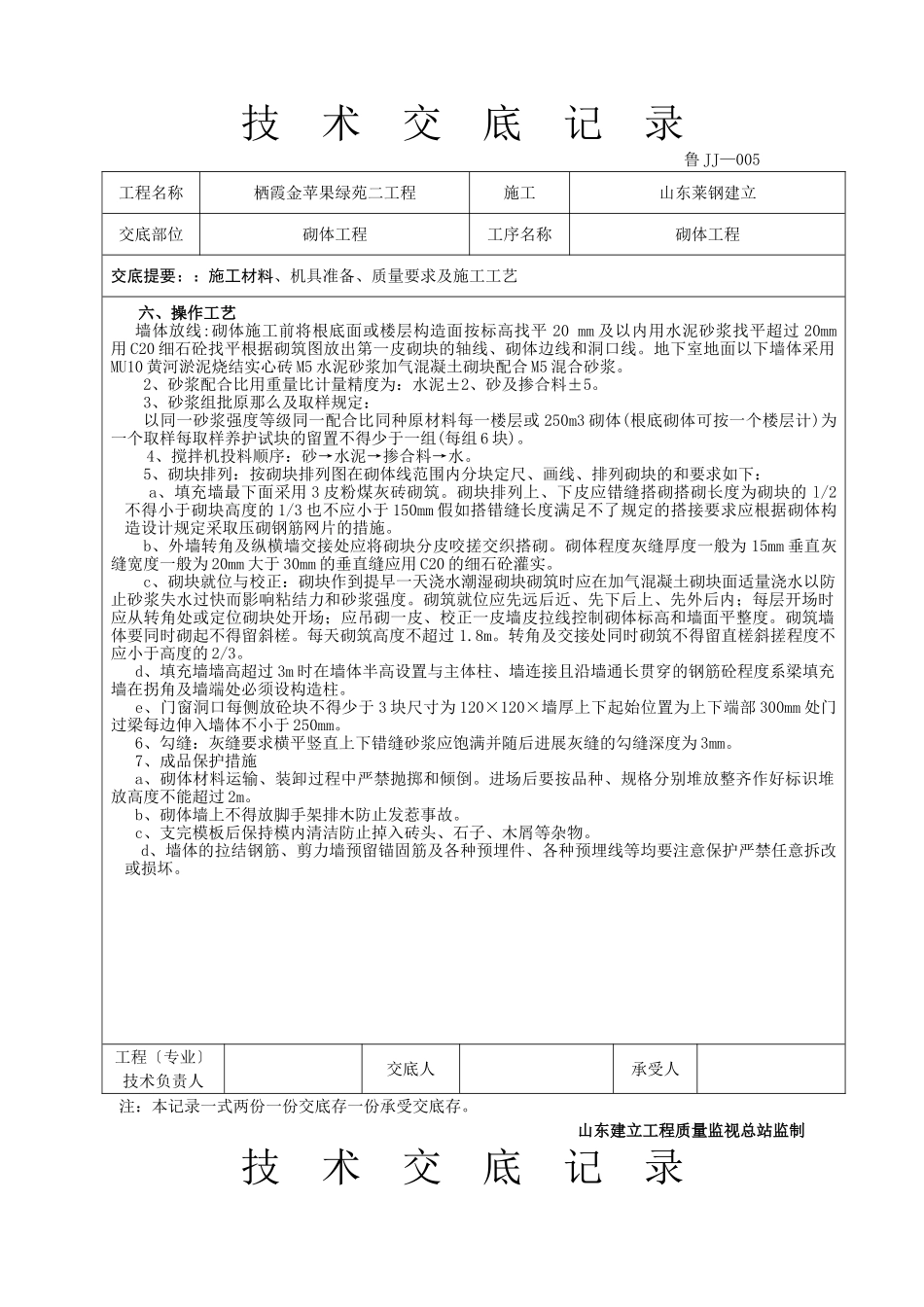

山东建立工程质量监视总站监制技术交底记录鲁JJ—005工程名称栖霞金苹果绿苑二工程施工山东莱钢建立交底部位砌体工程工序名称砌体工程交底提要::施工材料、机具准备、质量要求及施工工艺六、操作工艺墙体放线:砌体施工前将根底面或楼层构造面按标高找平20mm及以内用水泥砂浆找平超过20mm用C20细石砼找平根据砌筑图放出第一皮砌块的轴线、砌体边线
