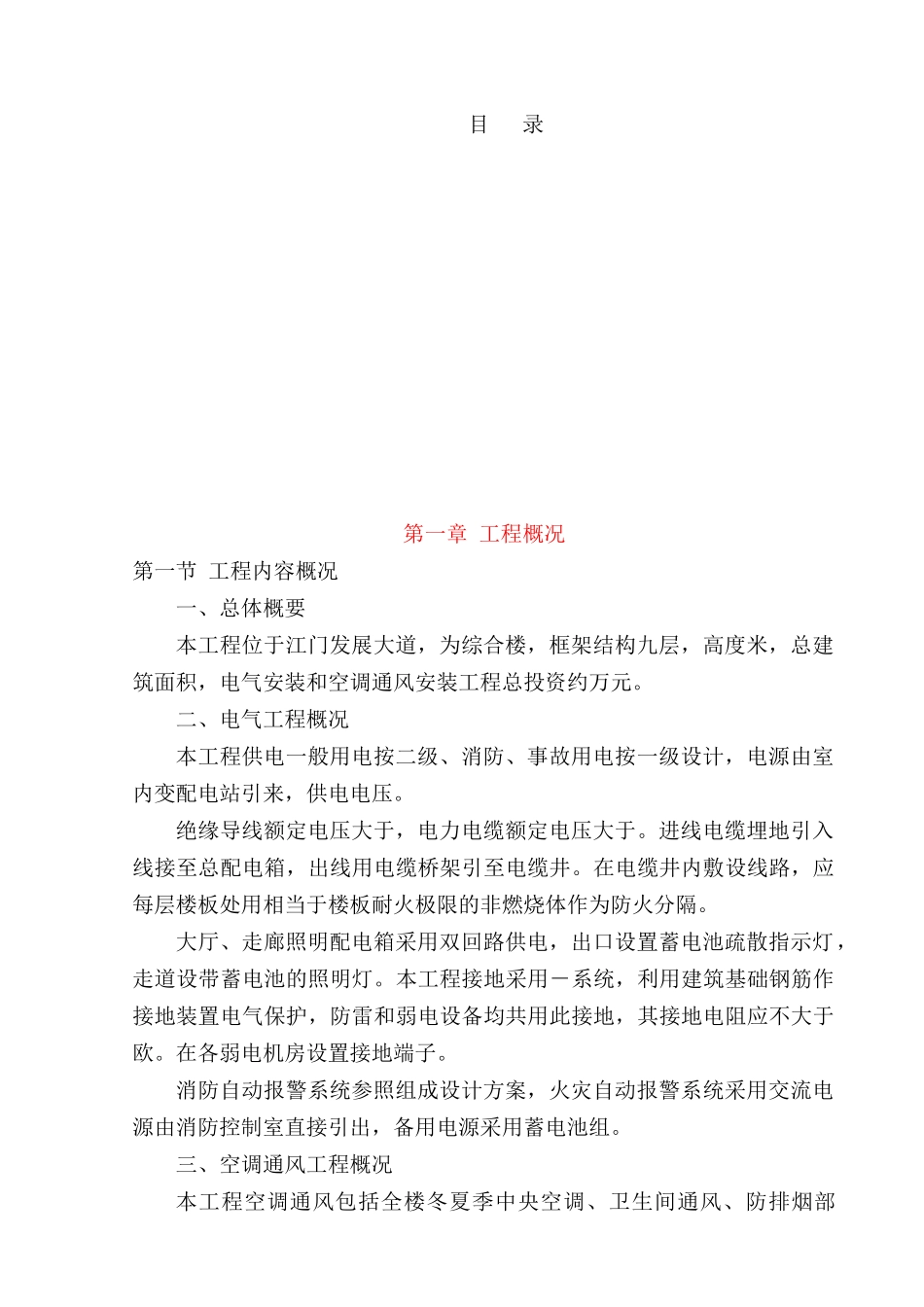

目录第一章工程概况第一节工程内容概况一、总体概要本工程位于江门发展大道,为综合楼,框架结构九层,高度米,总建筑面积,电气安装和空调通风安装工程总投资约万元
二、电气工程概况本工程供电一般用电按二级、消防、事故用电按一级设计,电源由室内变配电站引来,供电电压
绝缘导线额定电压大于,电力电缆额定电压大于
进线电缆埋地引入线接至总配电箱,出线用电缆桥架引至电缆井
在电缆井内敷设线路,应每层楼板处用相当于楼板耐火极限的非燃烧体作为防火分隔
大厅、走廊照明配电箱采用双回路供电,出口设置蓄电池疏散指示灯,走道设带蓄电池的照明灯
本工程接地采用-系统,利用建筑基础钢筋作接地装置电气保护,防雷和弱电设备均共用此接地,其接地电阻应不大于欧
在各弱电机房设置接地端子
消防自动报警系统参照组成设计方案,火灾自动报警系统采用交流电源由消防控制室直接引出,备用电源采用蓄电池组

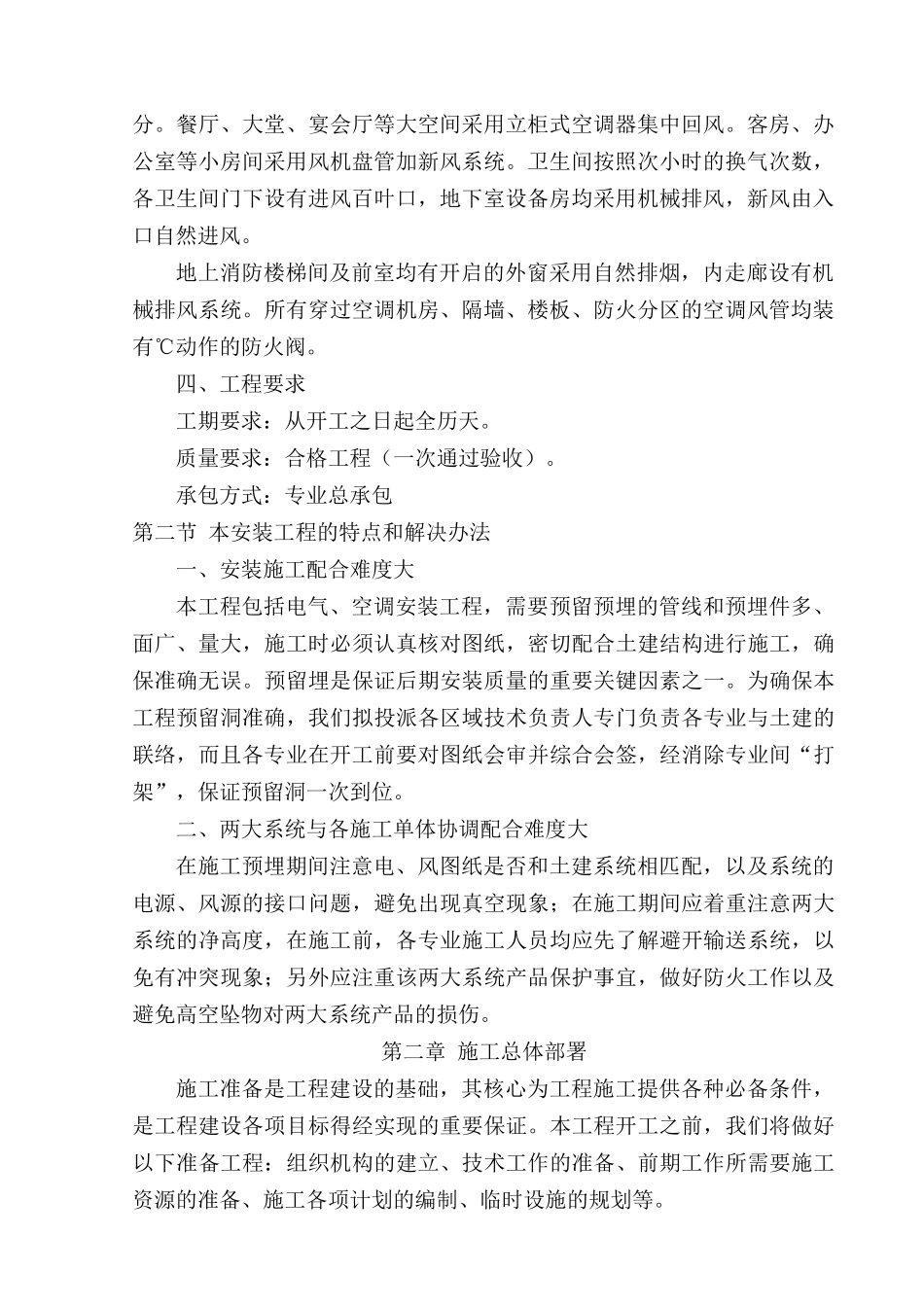

三、空调通风工程概况本工程空调通风包括全楼冬夏季中央空调、卫生间通风、防排烟部分
餐厅、大堂、宴会厅等大空间采用立柜式空调器集中回风
客房、办公室等小房间采用风机盘管加新风系统
卫生间按照次小时的换气次数,各卫生间门下设有进风百叶口,地下室设备房均采用机械排风,新风由入口自然进风
地上消防楼梯间及前室均有开启的外窗采用自然排烟,内走廊设有机械排风系统
所有穿过空调机房、隔墙、楼板、防火分区的空调风管均装有℃动作的防火阀
四、工程要求工期要求:从开工之日起全历天
质量要求:合格工程(一次通过验收)
承包方式:专业总承包第二节本安装工程的特点和解决办法一、安装施工配合难度大本工程包括电气、空调安装工程,需要预留预埋的管线和预埋件多、面广、量大,施工时必须认真核对图纸,密切配合土建结构进行施工,确保准确无误
预留埋是保证后期安装质量的重要关键因素之一
为确保本工程预留洞准确,我们拟投派各区域技术负责人专门负责各专业与土建的联络,而且
