技术交底记录TJ1

5工程名称福州仓山商业广场工程施工中国建筑第二工程交底部位售楼处A9工序名称砌体构造交底提要:砌体构造施工的相关机具准备、质量要求及施工工艺
交底内容:一、砌筑流程:二、加砌块砌筑::1.砌筑方式:采用全顺砌法上下皮错缝不小于砌块长度的1/3
2.砌筑用砖:外墙〔电梯井道〕使用A5
0级蒸压加气砼砌块干度≤750kg/m3内隔墙使用A3
5级粉蒸压加气砼砌块干度≤650kg/m3砂浆统一使用M5
墙体厚度为200mm特别标明处见设计图纸
加气块尺寸为:200×300×600要求提早一天浇水润湿砌筑前含水率保证在10~15%之间

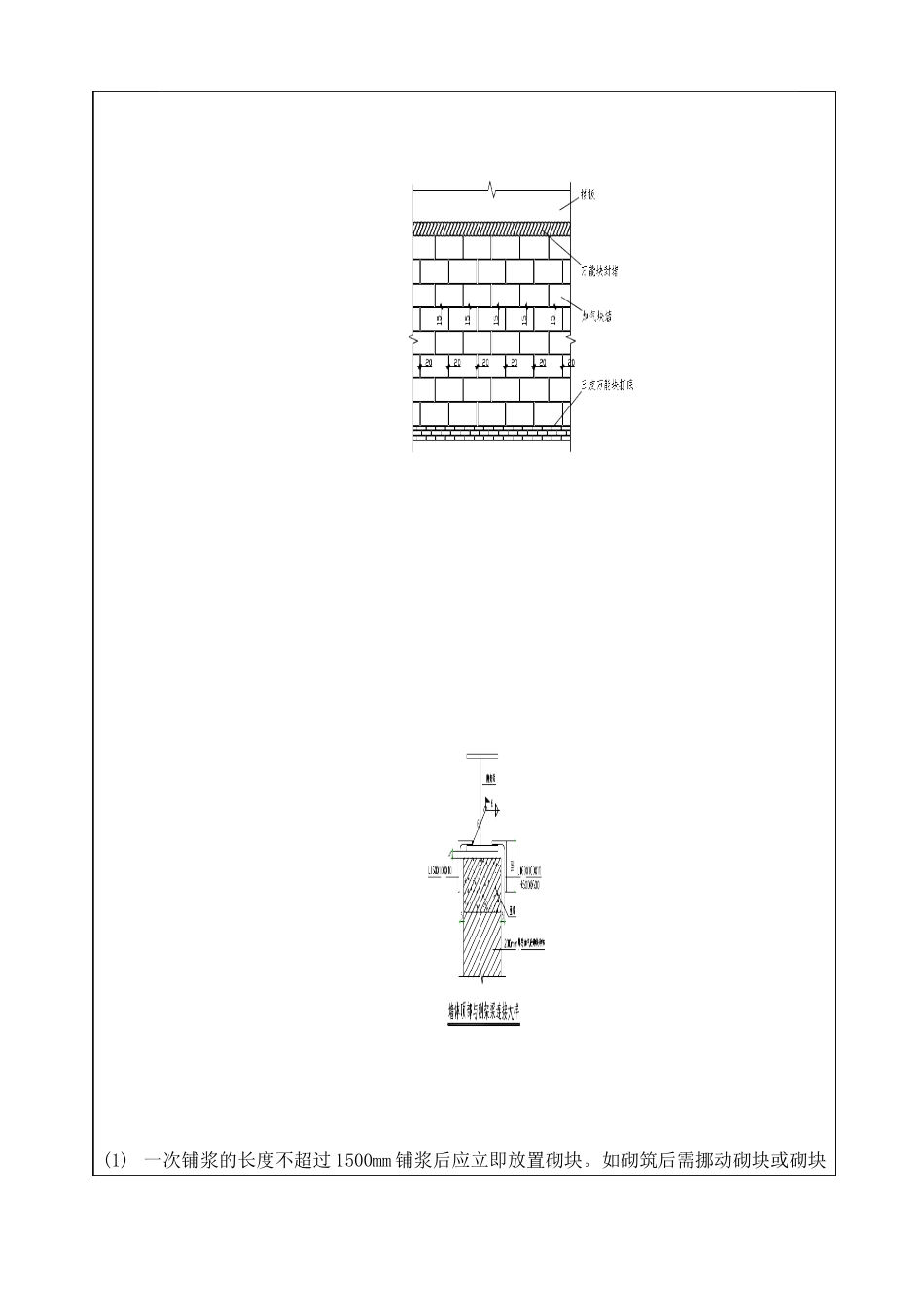

3.砌筑工艺:(1)一次铺浆的长度不超过1500mm铺浆后应立即放置砌块
如砌筑后需挪动砌块或砌块松动需铲除原有砂浆重新砌筑
(2)墙角处采用咬槎砌筑纵横交接处未咬槎时设拉结措施
(3)砌筑墙端时砌块必须与框架柱面靠紧填满砂浆墙拉结筋〔2A6@600〕采用焊接〔单面10d或双面5d〕在钢柱上并将拉结筋展平砌入程度灰缝中
(4)灰缝横平竖直竖缝20mm程度缝15mm
砂浆饱满、均匀实
砂浆饱满度:程度缝不低于90竖直缝采用加浆填灌法实度不小于80%
边砌边勾缝不得出现暗缝、透亮缝
(5)灰缝厚度均匀误差控制在±2mm
砌筑时随砌随吊随靠保证墙体垂直平整
(6)砌块切割必须用专用工具保证砌块观感不允许砸砖
4.顶部构造墙体顶部预留150mm用万能块7日后〔750斜砌法〕砌筑空隙处用砂浆填塞实
5.施工缝留设转角处、内外墙连接处同时砌筑当现场不能同日砌筑时留设斜茬斜茬程度不小于斜茬高度的2/3
如留斜槎确有困难,留直槎,但直槎必须做成凸凹槎,并加设拉结筋2A6@600长度不小于1m〔两边各500mm〕钢筋末端设90°弯钩

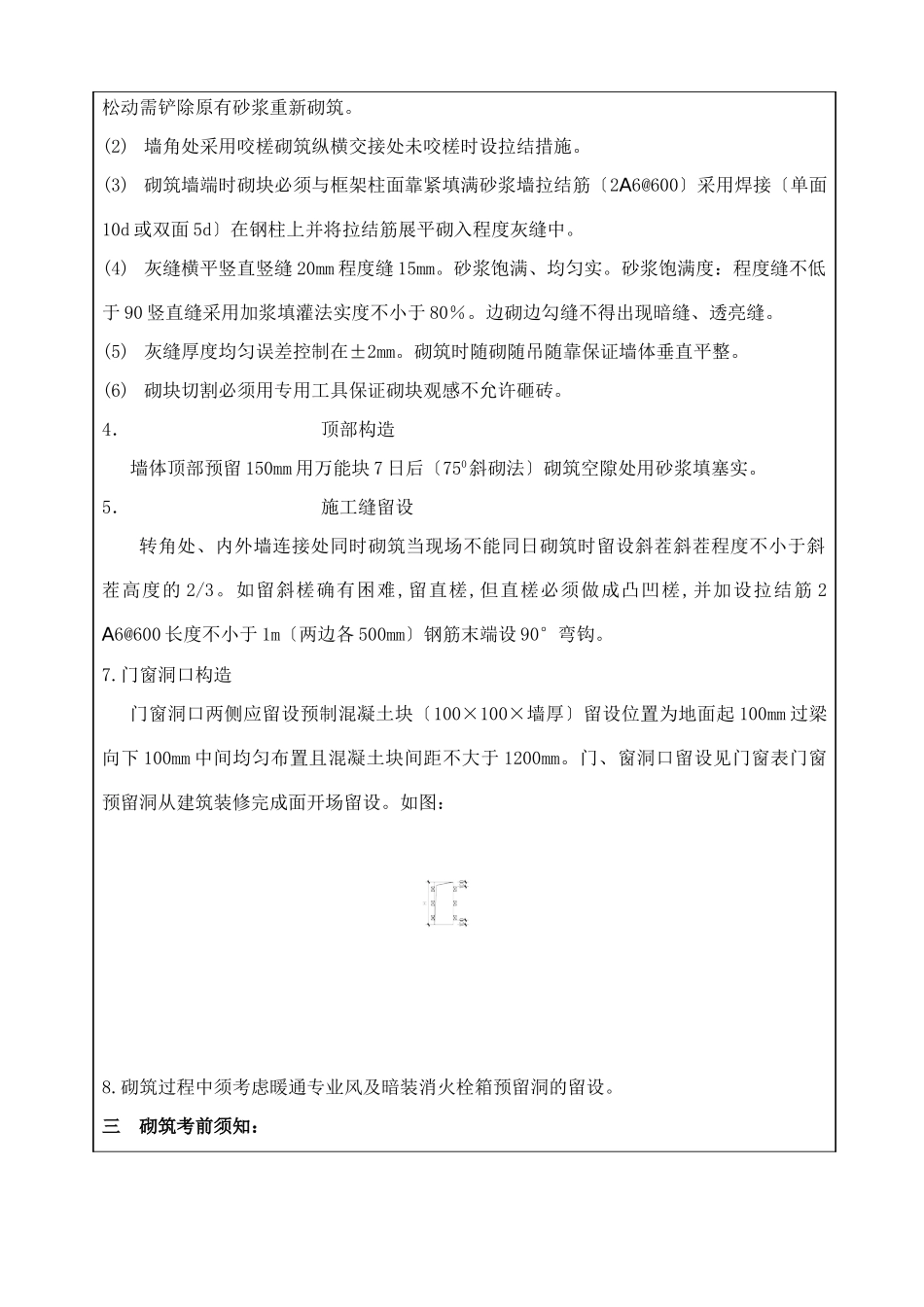

门窗洞口构造门窗洞口两侧应留设预制混凝土块〔100×100×墙厚〕留设位置为地面起100mm过梁向下
