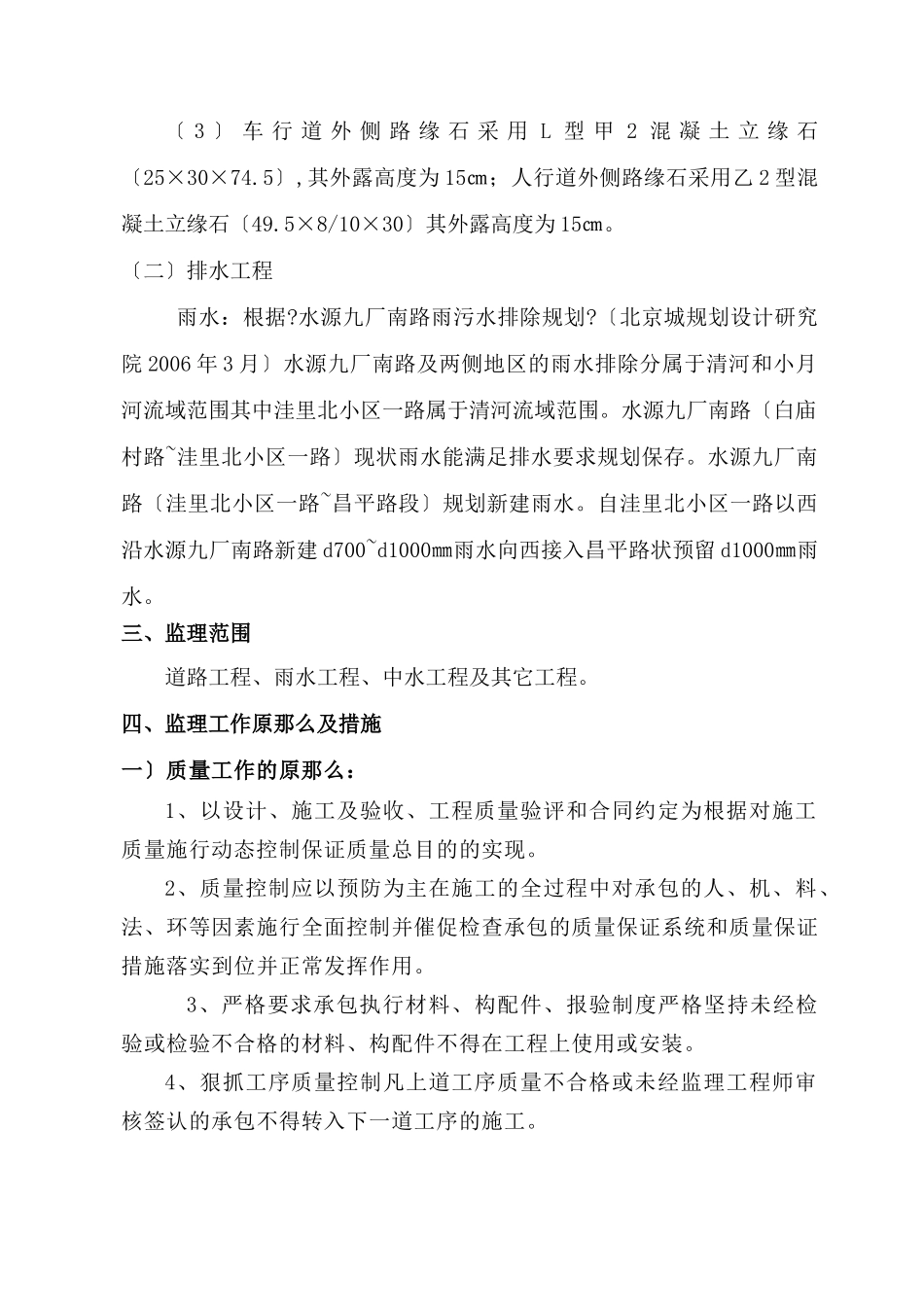

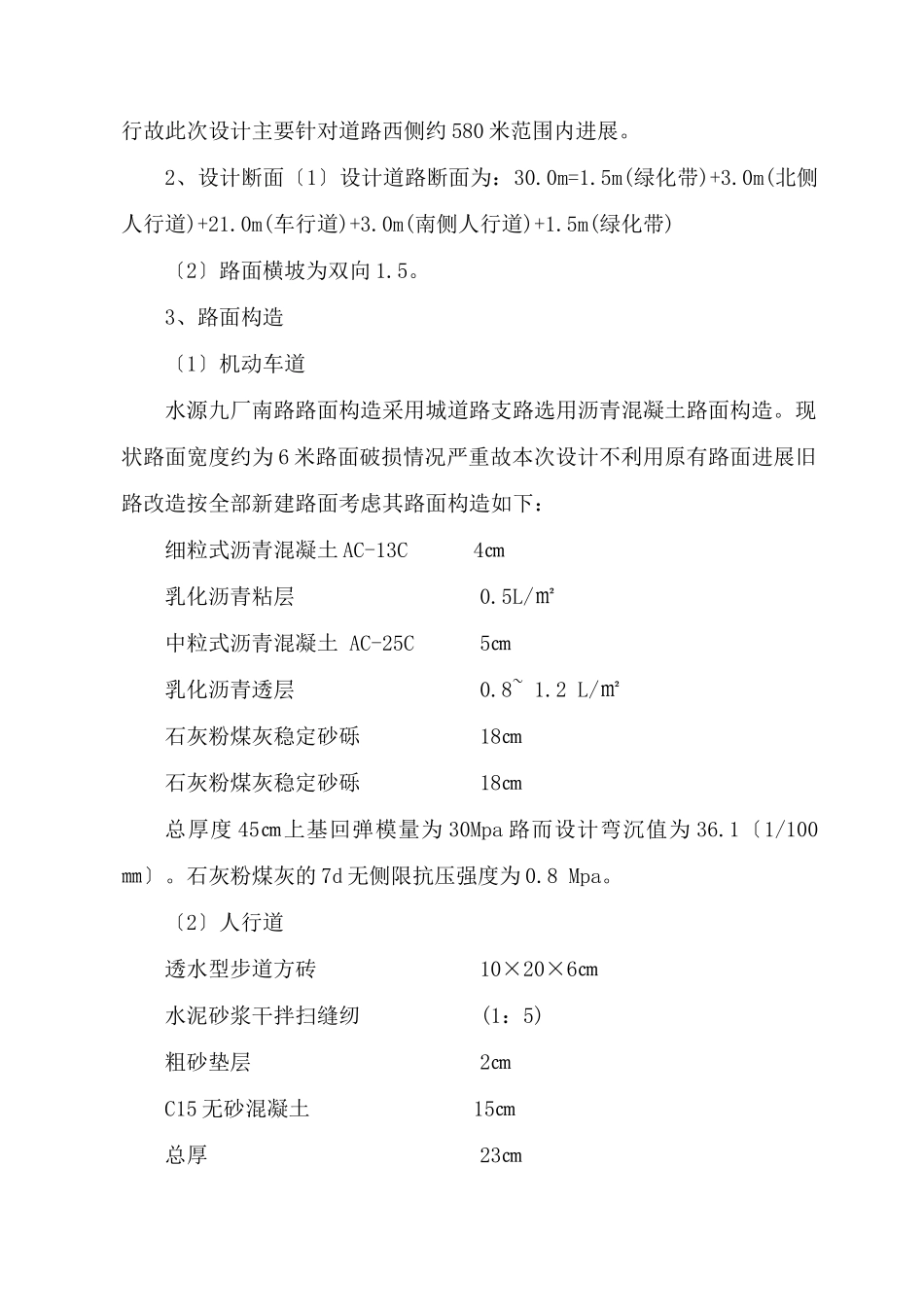

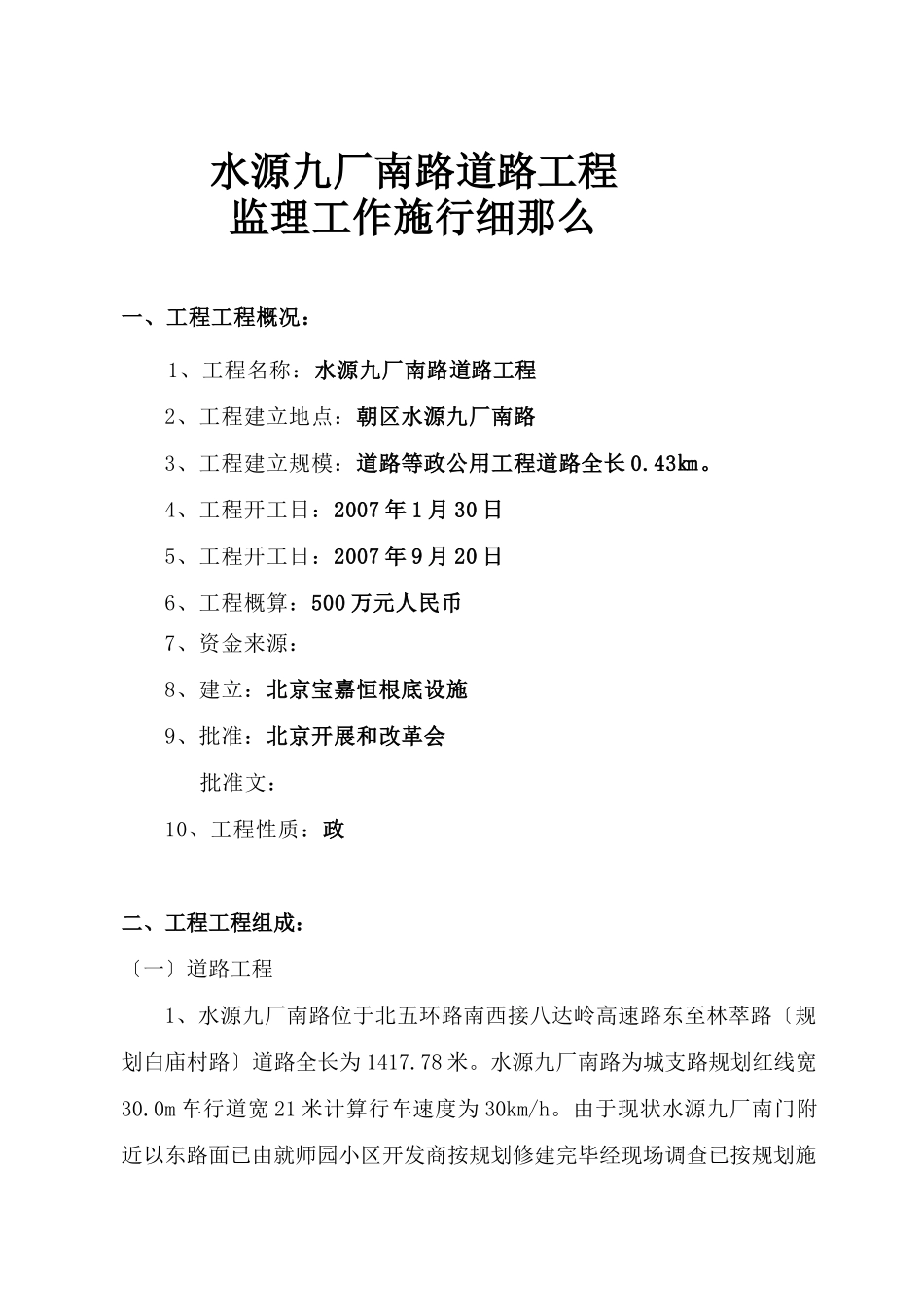

水源九厂南路道路工程监理工作施行细那么一、工程工程概况:1、工程名称:水源九厂南路道路工程2、工程建立地点:朝区水源九厂南路3、工程建立规模:道路等政公用工程道路全长0.43㎞。4、工程开工日:2007年1月30日5、工程开工日:2007年9月20日6、工程概算:500万元人民币7、资金来源:8、建立:北京宝嘉恒根底设施9、批准:北京开展和改革会批准文:10、工程性质:政二、工程工程组成:〔一〕道路工程1、水源九厂南路位于北五环路南西接八达岭高速路东至林萃路〔规划白庙村路〕道路全长为1417.78米。水源九厂南路为城支路规划红线宽30.0m车行道宽21米计算行车速度为30km/h。由于现状水源九厂南门附近以东路面已由就师园小区开发商按规划修建完毕经现场调查已按规划施行故此次设计主要针对道路西侧约580米范围内进展。2、设计断面〔1〕设计道路断面为:30.0m=1.5m(绿化带)+3.0m(北侧人行道)+21.0m(车行道)+3.0m(南侧人行道)+1.5m(绿化带)〔2〕路面横坡为双向1.5。3、路面构造〔1〕机动车道水源九厂南路路面构造采用城道路支路选用沥青混凝土路面构造。现状路面宽度约为6米路面破损情况严重故本次设计不利用原有路面进展旧路改造按全部新建路面考虑其路面构造如下:细粒式沥青混凝土AC-13C4㎝乳化沥青粘层0.5L/㎡中粒式沥青混凝土AC-25C5㎝乳化沥青透层0.8~1.2L/㎡石灰粉煤灰稳定砂砾18㎝石灰粉煤灰稳定砂砾18㎝总厚度45㎝上基回弹模量为30Mpa路而设计弯沉值为36.1〔1/100㎜〕。石灰粉煤灰的7d无侧限抗压强度为0.8Mpa。〔2〕人行道透水型步道方砖10×20×6㎝水泥砂浆干拌扫缝纫(1:5)粗砂垫层2㎝C15无砂混凝土15㎝总厚23㎝〔3〕车行道外侧路缘石采用L型甲2混凝土立缘石〔25×30×74.5〕,其外露高度为15㎝;人行道外侧路缘石采用乙2型混凝土立缘石〔49.5×8/10×30〕其外露高度为15㎝。〔二〕排水工程雨水:根据?水源九厂南路雨污水排除规划?〔北京城规划设计研究院2006年3月〕水源九厂南路及两侧地区的雨水排除分属于清河和小月河流域范围其中洼里北小区一路属于清河流域范围。水源九厂南路〔白庙村路~洼里北小区一路〕现状雨水能满足排水要求规划保存。水源九厂南路〔洼里北小区一路~昌平路段〕规划新建雨水。自洼里北小区一路以西沿水源九厂南路新建d700~d1000㎜雨水向西接入昌平路状预留d1000㎜雨水。三、监理范围道路工程、雨水工程、中水工程及其它工程。四、监理工作原那么及措施一〕质量工作的原那么:1、以设计、施工及验收、工程质量验评和合同约定为根据对施工质量施行动态控制保证质量总目的的实现。2、质量控制应以预防为主在施工的全过程中对承包的人、机、料、法、环等因素施行全面控制并催促检查承包的质量保证系统和质量保证措施落实到位并正常发挥作用。3、严格要求承包执行材料、构配件、报验制度严格坚持未经检验或检验不合格的材料、构配件不得在工程上使用或安装。4、狠抓工序质量控制凡上道工序质量不合格或未经监理工程师审核签认的承包不得转入下一道工序的施工。二〕质量工作的:1、质量控制以事前控制为主。监理工程师通过熟悉设计和参加设计技术交底找出本工程的关键工序和重点部位向施工进展监理交底重点介绍质量控制的程序、和内容。2、根据监理和监理规划的要求通过检查、测量和试验等手段以及预检和隐检等环节的审核对承包的施工活动施行全过程的控制以便及时纠正违规作业消除质量隐患。凡要求承包进展整改的问题应在签发监理后进展跟踪检查验证其整改效果。3、对工程的关键工序、特殊工序和关键控制点进展旁站监理并做好有关记录。4、认真执行建立部和北京建立工程施工试验实行有见证取样和送检制度的有关规定由总监指定专人做好见证取样工作。有见证取样和送检次数不得少于试验总次数的30。主要部位可以增加有见证取样和送检次数同时要求承包每月提出材料试验、施工试验有见证取样方案并催促其执行。5、对承包消费理人员、技术人员和施工作业人员缺乏的应催促承包限配足施工设备不能满足施工工艺要求的应催促承包更换。三〕、质量工作的内容:1、检查承包的质量理体系和质量保证措施包括机构设置、人员装备、职责分工的落实情况。2、对原材料、半...
