技术交底记录表式〔C2-5〕编工程名称玉树灾后重建工程玉树城生活垃圾填埋场工程填埋区工程部位名称垃圾坝1工序名称根底钢筋施工北京政六建立工程交底日2011年5月8日交底内容:一、原材要求:钢筋必须按不同种类等级型规格应消费厂家分批验收分别堆放不得混杂且应设计识别牌钢筋运输过程中应防止绣浊和混杂露天堆置时应垫高并遮盖
二、钢筋加工:钢筋外表清洁使用前应将外表油渍、漆皮、水绣等去除干净钢筋应平直无部分弯折

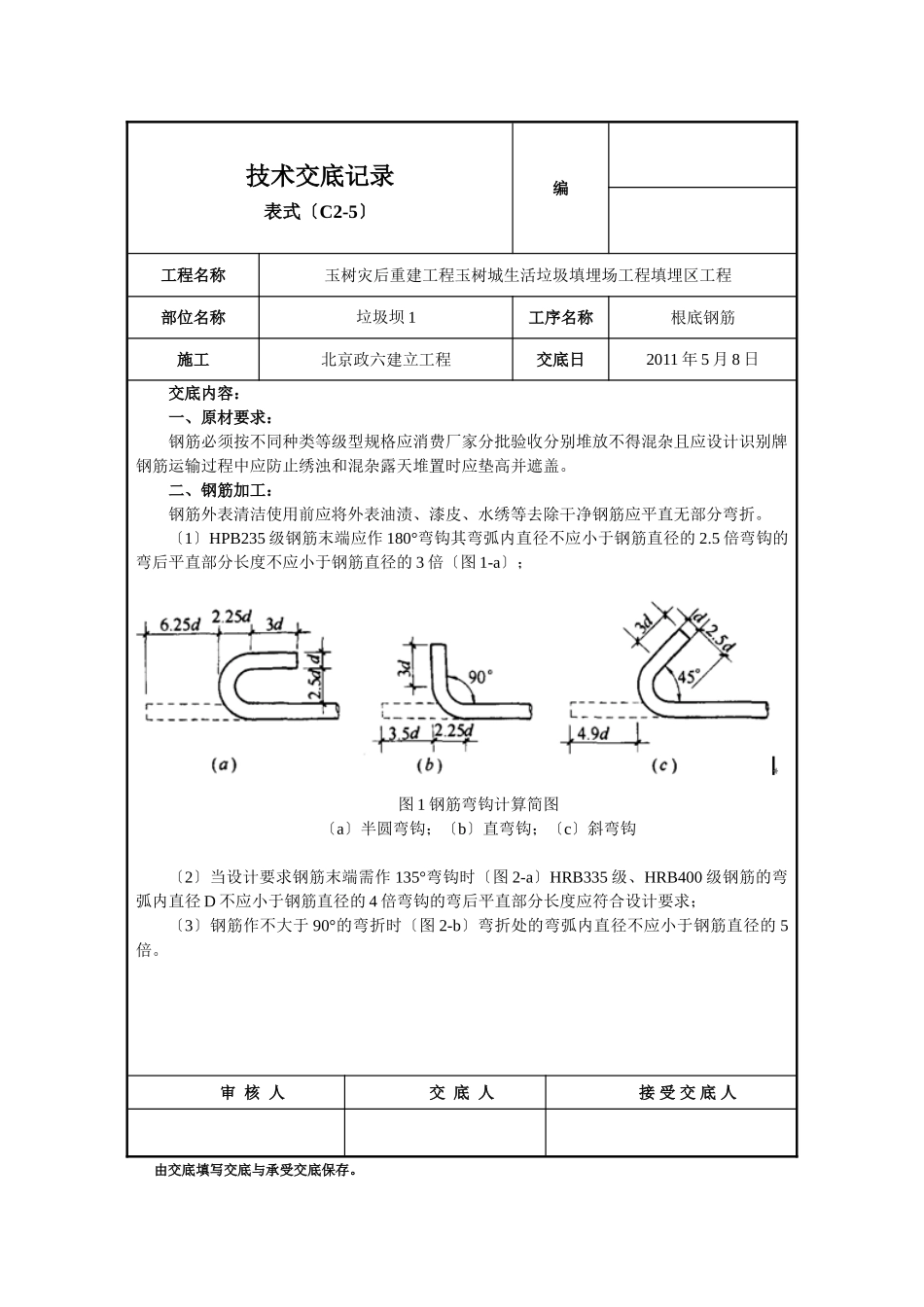

〔1〕HPB235级钢筋末端应作180°弯钩其弯弧内直径不应小于钢筋直径的2
5倍弯钩的弯后平直部分长度不应小于钢筋直径的3倍〔图1-a〕;图1钢筋弯钩计算简图〔a〕半圆弯钩;〔b〕直弯钩;〔c〕斜弯钩〔2〕当设计要求钢筋末端需作135°弯钩时〔图2-a〕HRB335级、HRB400级钢筋的弯弧内直径D不应小于钢筋直径的4倍弯钩的弯后平直部分长度应符合设计要求;〔3〕钢筋作不大于90°的弯折时〔图2-b〕弯折处的弯弧内直径不应小于钢筋直径的5倍
审核人交底人接受交底人由交底填写交底与承受交底保存

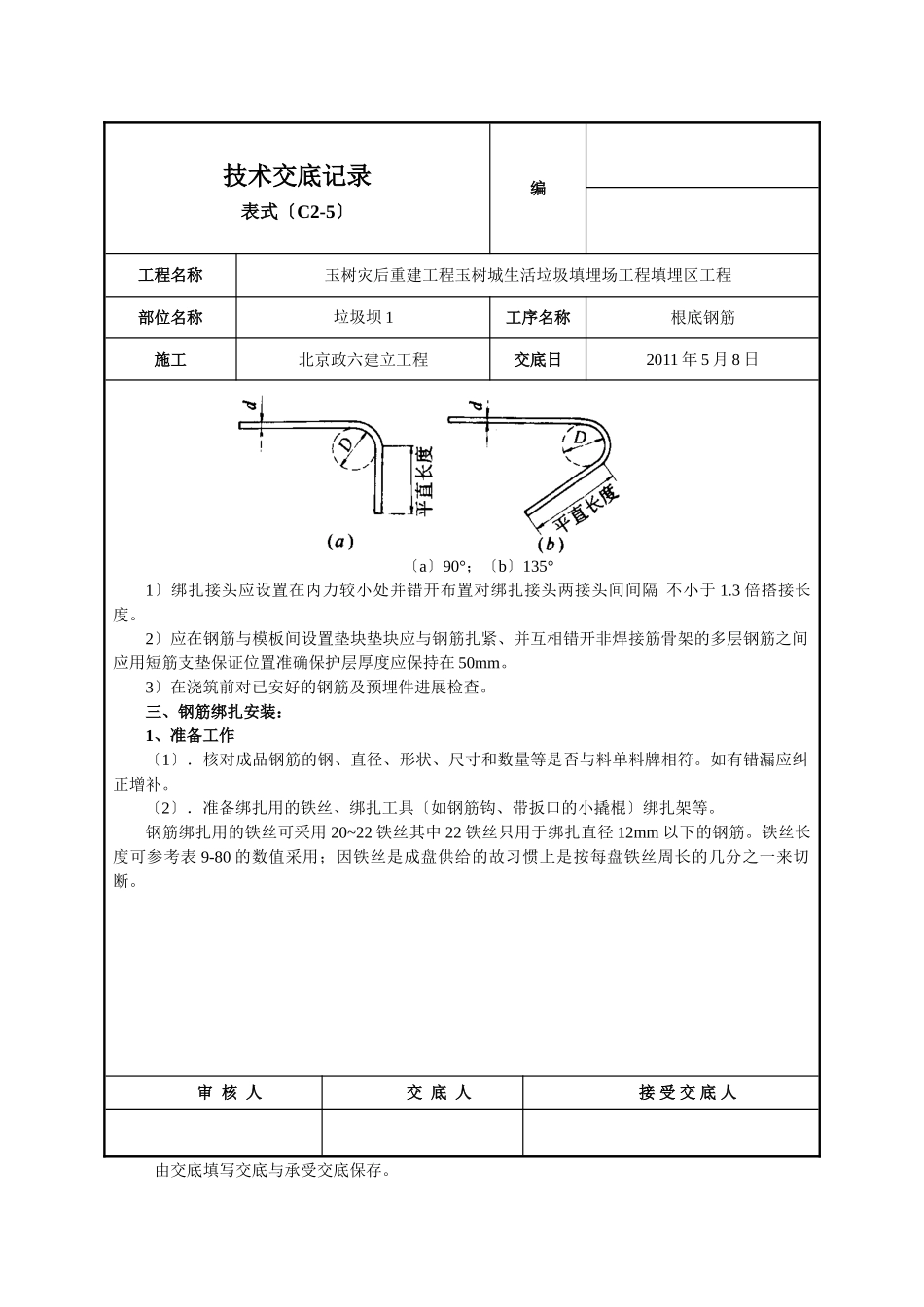

技术交底记录表式〔C2-5〕编工程名称玉树灾后重建工程玉树城生活垃圾填埋场工程填埋区工程部位名称垃圾坝1工序名称根底钢筋施工北京政六建立工程交底日2011年5月8日图2受力钢筋弯折〔a〕90°;〔b〕135°1〕绑扎接头应设置在内力较小处并错开布置对绑扎接头两接头间间隔不小于1
3倍搭接长度
2〕应在钢筋与模板间设置垫块垫块应与钢筋扎紧、并互相错开非焊接筋骨架的多层钢筋之间应用短筋支垫保证位置准确保护层厚度应保持在50mm
3〕在浇筑前对已安好的钢筋及预埋件进展检查
三、钢筋绑扎安装:1、准备工作〔1〕.核对成品钢筋的钢、直径、形状、尺寸和数量等是否与料单料牌相符
如有错漏应纠正增补
〔2〕.准备绑扎用的铁丝、绑扎工具〔如钢筋钩、带扳口的小撬棍〕绑扎架等
钢筋绑扎用的铁丝可采用20~
