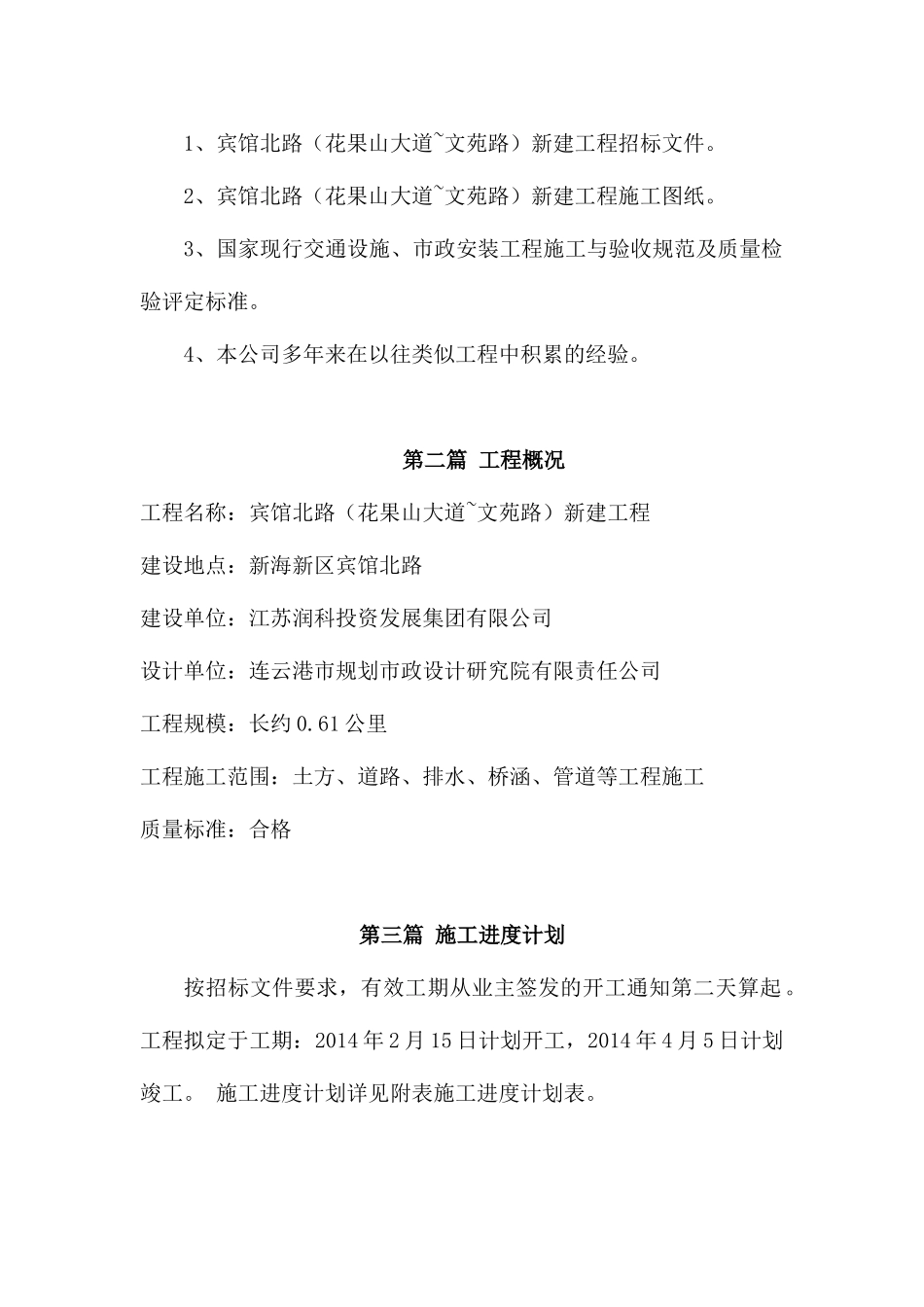

宾馆北路(花果山大道~文苑路)新建工程施工组织设计江苏盐城二建集团市政工程有限公司目录第一篇编制说明和依据第二篇工程概况第三篇施工进度计划第四篇施工平面图布置第五篇施工部署第六篇主要施工方法及技术措施第七篇主要材料、机械、劳动力需用量计划第八篇雨季施工措施第九篇工期保证措施第十篇文明施工措施第十一篇质量目标及质量保证体系第十二篇安全目标和安全保证措施第十三篇成本管理措施第十四篇服从监理工程师全过程监理之保证措施第一篇编制说明和依据1、宾馆北路(花果山大道~文苑路)新建工程招标文件
2、宾馆北路(花果山大道~文苑路)新建工程施工图纸
3、国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准
4、本公司多年来在以往类似工程中积累的经验
第二篇工程概况工程名称:宾馆北路(花果山大道~文苑路)新建工程建设地点:新海新区宾馆北路建设单位:江苏润科投资发展集团有限公司设计单位:连云港市规划市政设计研究院有限责任公司工程规模:长约0
61公里工程施工范围:土方、道路、排水、桥涵、管道等工程施工质量标准:合格第三篇施工进度计划按招标文件要求,有效工期从业主签发的开工通知第二天算起
工程拟定于工期:2014年2月15日计划开工,2014年4月5日计划竣工
施工进度计划详见附表施工进度计划表
第四篇施工平面图布置1
根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线
施工大临设施设于甲方指定的空置位置上
房屋布置及面积详见施工总平面布置图
由于本工程主要结构部分采用商品混凝土(垫层除外),现场砼部分数量不大,现场设400公升砼搅拌机一台,二台200公升砂浆搅拌机
预制构件制作区、水泥稳定碎石拌和站,设于甲方指定红线范围内空置位置上
砼搅拌机和砂浆搅拌机位置随施工进度
