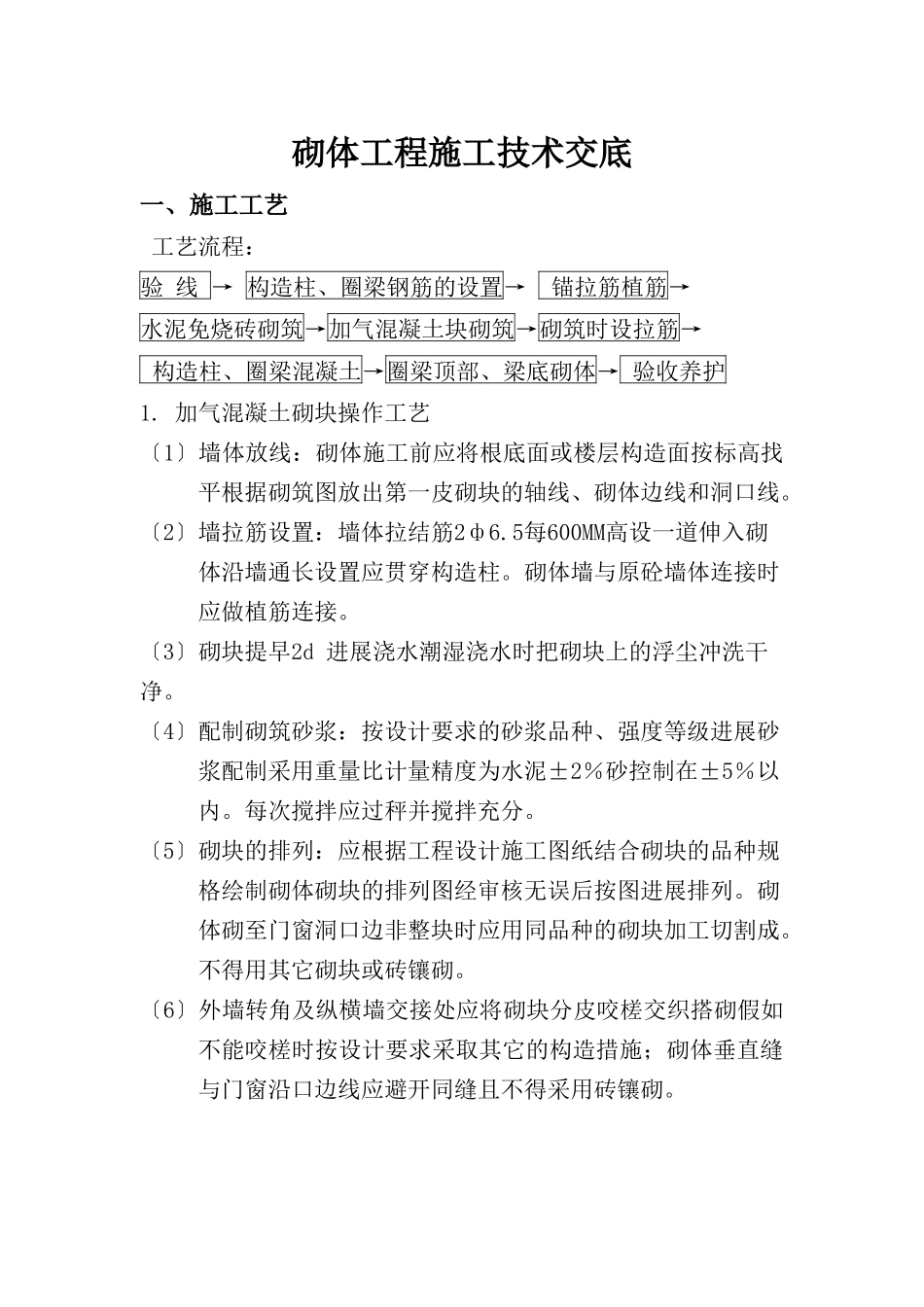

砌体工程施工技术交底一、施工工艺工艺流程:验线→构造柱、圈梁钢筋的设置→锚拉筋植筋→水泥免烧砖砌筑→加气混凝土块砌筑→砌筑时设拉筋→构造柱、圈梁混凝土→圈梁顶部、梁底砌体→验收养护1
加气混凝土砌块操作工艺〔1〕墙体放线:砌体施工前应将根底面或楼层构造面按标高找平根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线
〔2〕墙拉筋设置:墙体拉结筋2ф6
5每600MM高设一道伸入砌体沿墙通长设置应贯穿构造柱
砌体墙与原砼墙体连接时应做植筋连接
〔3〕砌块提早2d进展浇水潮湿浇水时把砌块上的浮尘冲洗干净
〔4〕配制砌筑砂浆:按设计要求的砂浆品种、强度等级进展砂浆配制采用重量比计量精度为水泥±2%砂控制在±5%以内
每次搅拌应过秤并搅拌充分
〔5〕砌块的排列:应根据工程设计施工图纸结合砌块的品种规格绘制砌体砌块的排列图经审核无误后按图进展排列
砌体砌至门窗洞口边非整块时应用同品种的砌块加工切割成
不得用其它砌块或砖镶砌
〔6〕外墙转角及纵横墙交接处应将砌块分皮咬槎交织搭砌假如不能咬槎时按设计要求采取其它的构造措施;砌体垂直缝与门窗沿口边线应避开同缝且不得采用砖镶砌
〔7〕排列应从根底顶面或楼层面进展排列时应尽量采用主规格的砌块砌体中主规格砌块应占总量的80%以上
〔8〕砌块排列上下皮应错缝搭砌搭砌长度一般为砌块长度的1/3也不应小于150mm
〔9〕砌体程度灰缝厚度一般为15mm垂直灰缝的厚度为20mm大于30mm的垂直灰缝应用C20级细石混凝土灌实
〔10〕砌块砌体与构造构件位置有矛盾时应先满足构件要求
〔11〕铺砂浆:将搅拌好的砂浆通过手推车运至砌筑地点在砌块就位前用大铁锹、灰勺进展分块铺灰较小的砌块铺灰长度不得超过1500mm
〔12〕砌块就位与校正:砌块砌筑前应把外表浮尘和杂物清理干净砌块就位应先远后近先下后上先外后内
〔13〕砌块就位应防止偏心使砌块底面程度下落就位时控制对
