技术交底记录TJ1
5工程名称福州仓山商业广场工程施工中国建筑第二工程交底部位A、C区工序名称砌体交底提要:A、C区砌体施工施工工艺及质量要求
施工前请相关施工人员详读施工图纸及相关,以确保现场施工按照施工图纸及相关进展
非承重砌块墙体裂缝控制技术导那么

、标闽2006J10交底内容:一、工程概况地下室墙体砌块采用MU10混凝土多孔砖M5水泥砂浆砌筑±0以上采用蒸压加气混凝土砌块外墙、电梯井道墙A5
0,干度750kg/m,内墙A3
5,干度650kg/m,用M5专用砂浆砌筑详细要求以图纸为准
二、施工准备〔一〕料具:90、190蒸压加气混凝土砌块190混凝土多孔砖水泥、砂、搅拌机、灰桶、砖、白线、线坠、皮数杆、2米靠尺、切割机、铁锹、扫把等;〔二〕准备工作⒈砌体材料如加气混凝土砌块、混凝土多孔砖、水泥、砂等均经见证送检合格;⒉砌筑砂浆配合比已经确定且有试验;⒊墙体定位放线已经完成并经校核无误;⒋根据顶头砖高度、灰缝及砌块规格尺寸在皮数杆划出每匹砖、灰缝及顶头砖的刻度线;⒌卫生间及其他用水房间,墙体基脚均用C20素混凝土浇筑200高宽度同墙厚;⒍楼层砌块按品种、规格分类码放整齐
施工现场平安防护已完成并通过验收
三、技术要求〔一〕皮数杆施工时在墙体阴角处立好皮数杆杆上应标明皮数、灰缝以及门窗洞口、过梁等部位的标高

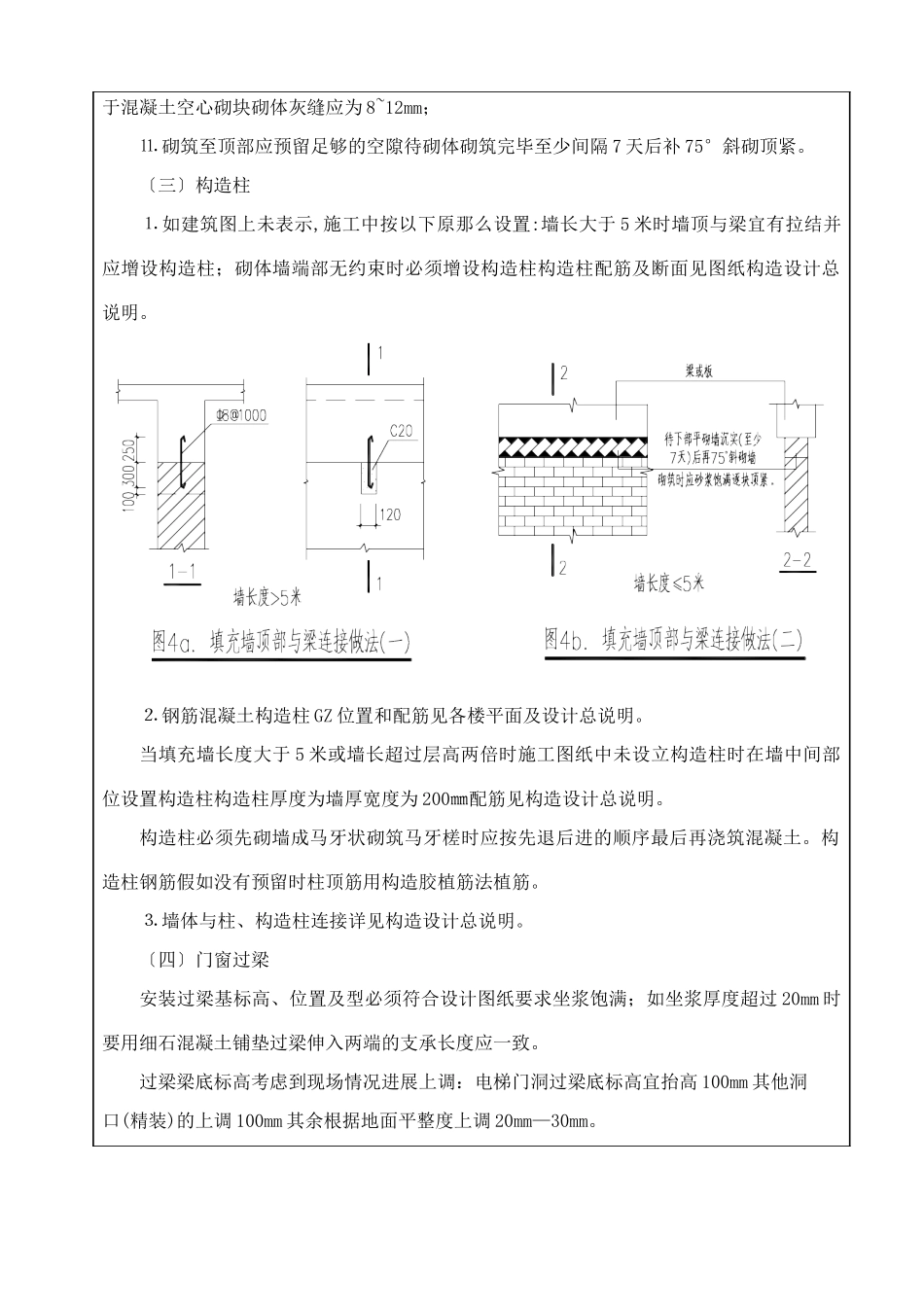

〔二〕墙体砌筑⒈应注意控制砌块的含水率砌筑前两天应浇水潮湿加气砼砌块砌筑时应向砌筑面适量浇水含水率控制在5-8为宜;⒉砌墙前应拉程度线并从墙体转角处或定位砌块处开场砌筑第一皮砌块下应满铺砂浆;⒊混凝土面与砌体墙面交接部位应在混凝土面上刷水泥素浆一道;⒋砌块必须错缝砌筑且保证灰缝饱满;⒌一次铺设砂浆的长度不宜超过800mm铺浆后应立即放置砌块可用木锤敲击摆正、找平找平时严禁在灰缝中塞石子、木片如砌筑后需挪动砌块或砌块松动均须铲除原有砂浆重新砌筑;⒍墙
