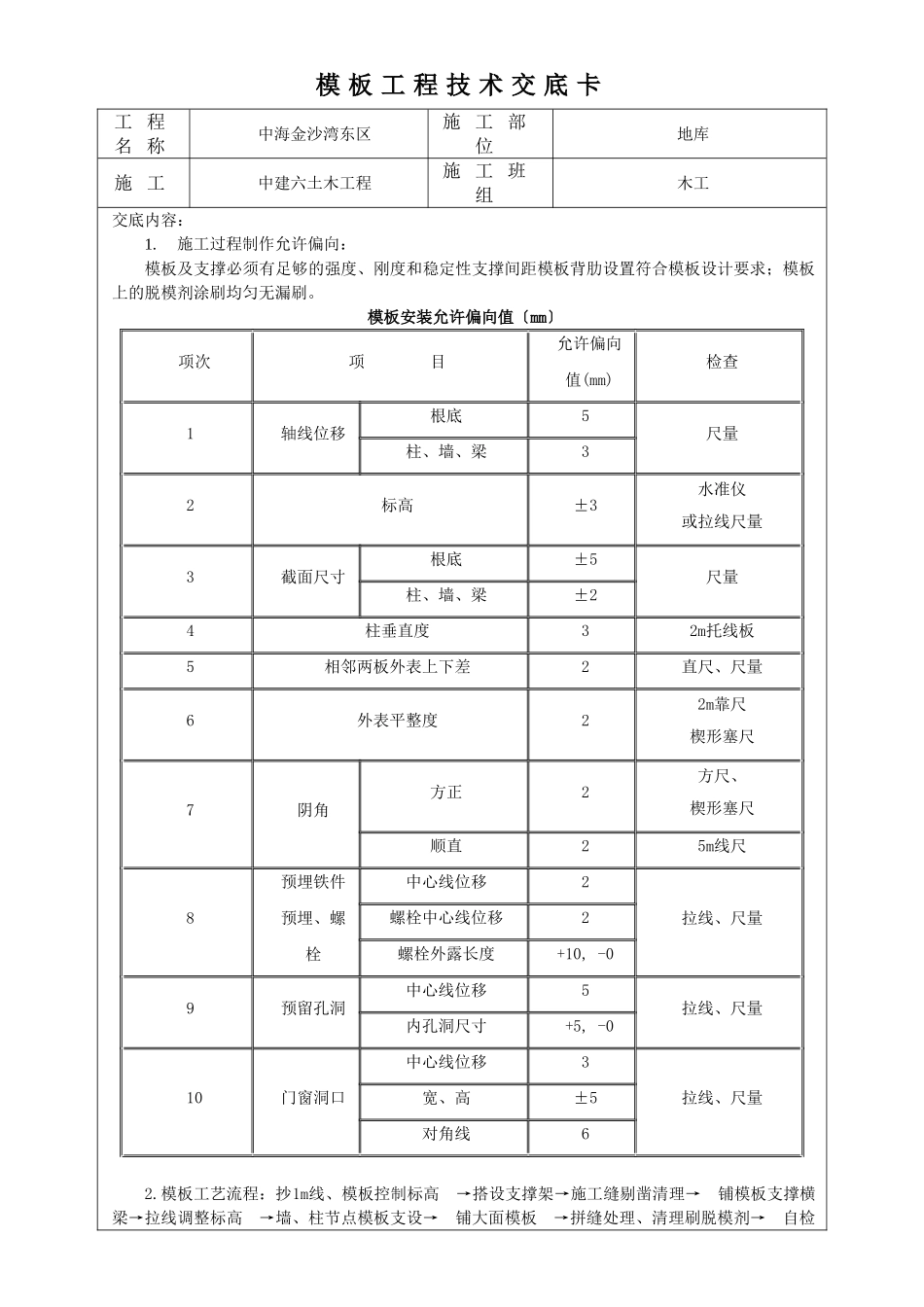

模板工程技术交底卡工程名称中海金沙湾东区施工部位地库施工中建六土木工程施工班组木工交底内容:1
施工过程制作允许偏向:模板及支撑必须有足够的强度、刚度和稳定性支撑间距模板背肋设置符合模板设计要求;模板上的脱模剂涂刷均匀无漏刷
模板安装允许偏向值〔mm〕项次项目允许偏向值(mm)检查1轴线位移根底5尺量柱、墙、梁32标高±3水准仪或拉线尺量3截面尺寸根底±5尺量柱、墙、梁±24柱垂直度32m托线板5相邻两板外表上下差2直尺、尺量6外表平整度22m靠尺楔形塞尺7阴角方正2方尺、楔形塞尺顺直25m线尺8预埋铁件预埋、螺栓中心线位移2拉线、尺量螺栓中心线位移2螺栓外露长度+10,-09预留孔洞中心线位移5拉线、尺量内孔洞尺寸+5,-010门窗洞口中心线位移3拉线、尺量宽、高±5对角线62

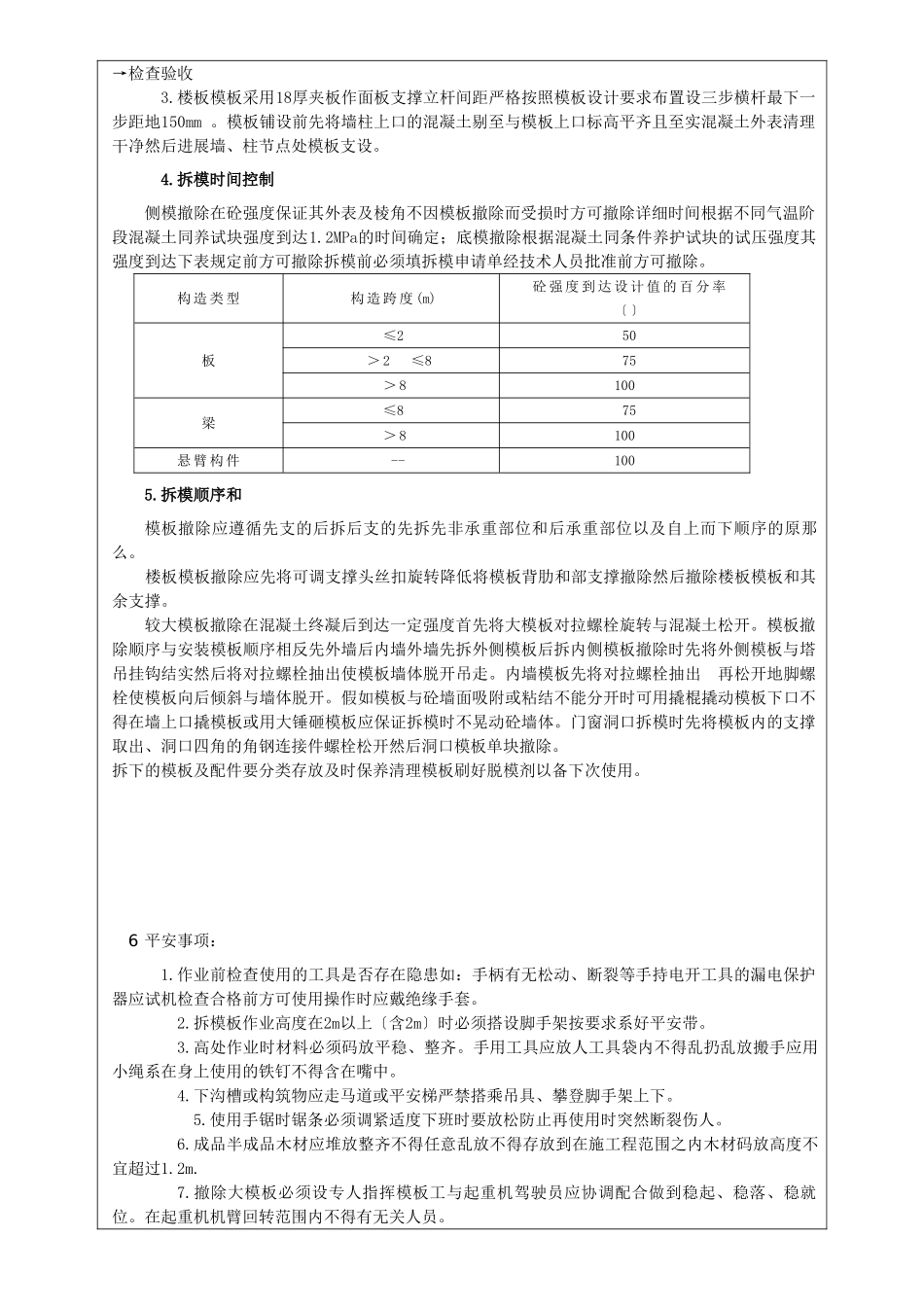

模板工艺流程:抄1m线、模板控制标高→搭设支撑架→施工缝剔凿清理→铺模板支撑横梁→拉线调整标高→墙、柱节点模板支设→铺大面模板→拼缝处理、清理刷脱模剂→自检→检查验收3
楼板模板采用18厚夹板作面板支撑立杆间距严格按照模板设计要求布置设三步横杆最下一步距地150mm
模板铺设前先将墙柱上口的混凝土剔至与模板上口标高平齐且至实混凝土外表清理干净然后进展墙、柱节点处模板支设
拆模时间控制侧模撤除在砼强度保证其外表及棱角不因模板撤除而受损时方可撤除详细时间根据不同气温阶段混凝土同养试块强度到达1
2MPa的时间确定;底模撤除根据混凝土同条件养护试块的试压强度其强度到达下表规定前方可撤除拆模前必须填拆模申请单经技术人员批准前方可撤除
构造类型构造跨度(m)砼强度到达设计值的百分率〔〕板≤250>2≤875>8100梁≤875>8100悬臂构件--1005
拆模顺序和模板撤除应遵循先支的后拆后支的先拆先非承重部位和后承重部位以及自上而下顺序的原那么
楼板模板撤除应先将可调支撑头丝扣旋转降低将模板背肋和部
