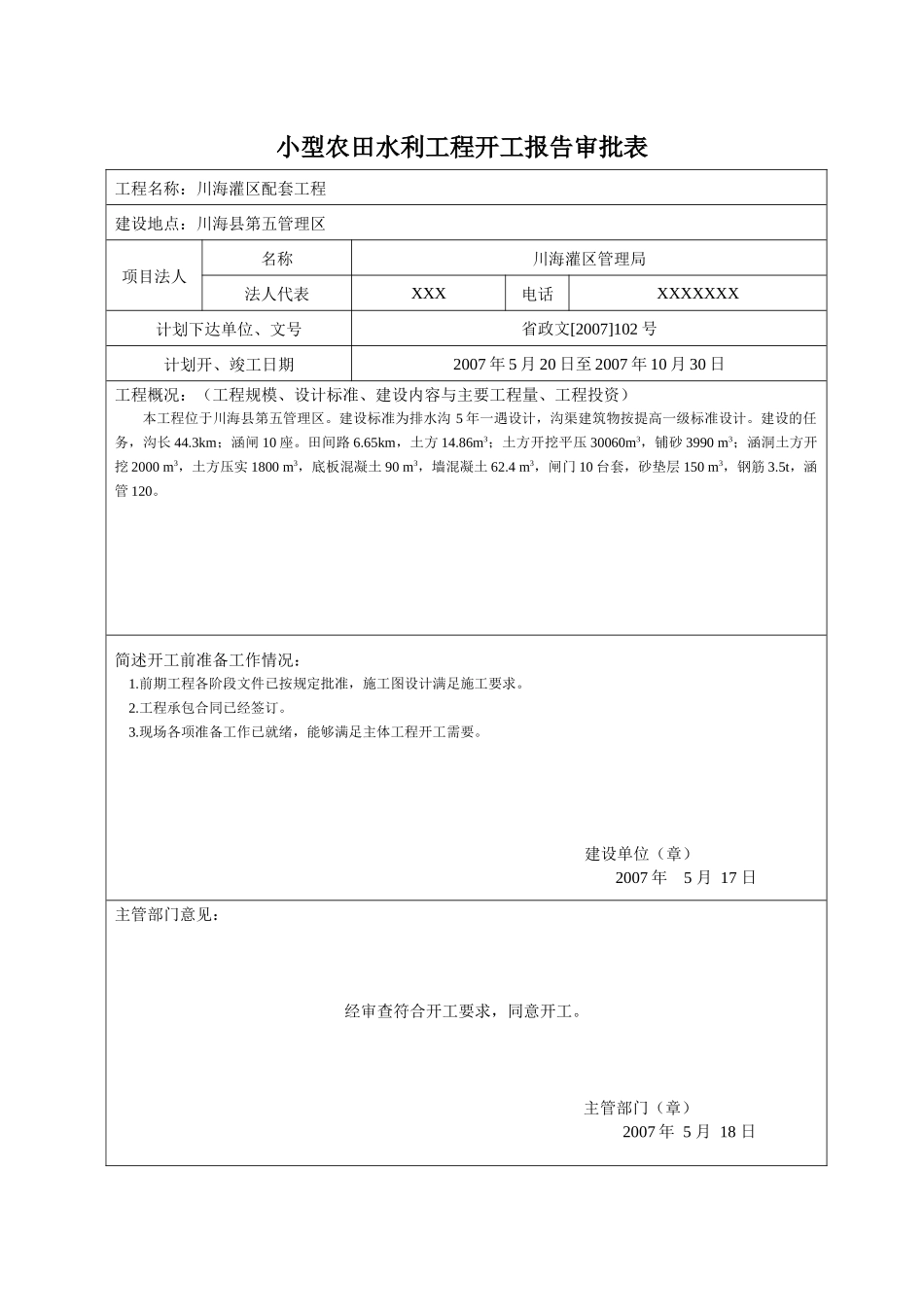

小型农田水利工程开工报告审批表工程名称:川海灌区配套工程建设地点:川海县第五管理区项目法人名称川海灌区管理局法人代表ХХХ电话ХХХХХХХ计划下达单位、文号省政文[2007]102号计划开、竣工日期2007年5月20日至2007年10月30日工程概况:(工程规模、设计标准、建设内容与主要工程量、工程投资)本工程位于川海县第五管理区
建设标准为排水沟5年一遇设计,沟渠建筑物按提高一级标准设计
建设的任务,沟长44
3km;涵闸10座
65km,土方14
86m3;土方开挖平压30060m3,铺砂3990m3;涵洞土方开挖2000m3,土方压实1800m3,底板混凝土90m3,墙混凝土62
4m3,闸门10台套,砂垫层150m3,钢筋3
5t,涵管120
简述开工前准备工作情况:1
前期工程各阶段文件已按规定批准,施工图设计满足施工要求
工程承包合同已经签订
现场各项准备工作已就绪,能够满足主体工程开工需要
建设单位(章)2007年5月17日主管部门意见:经审查符合开工要求,同意开工

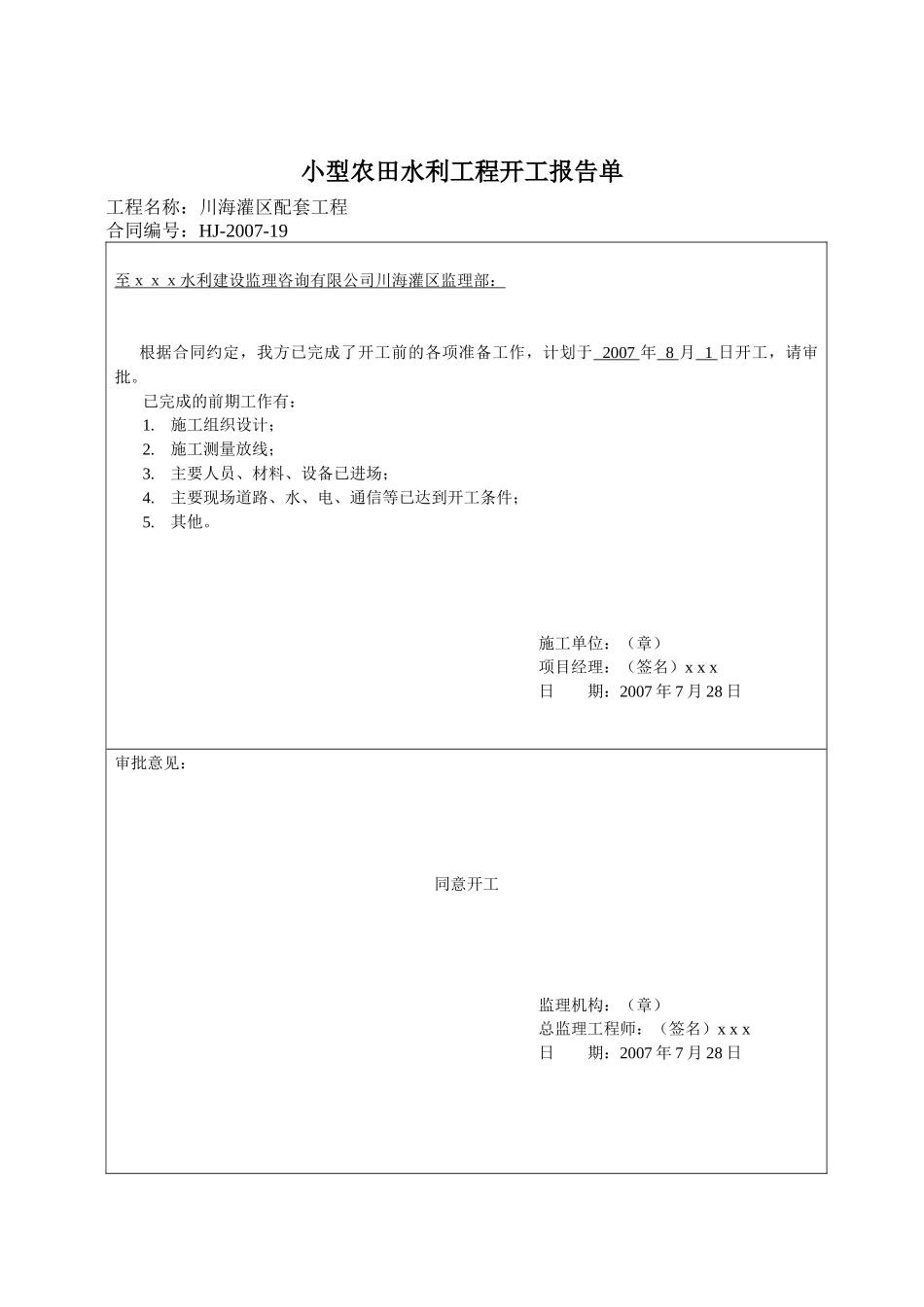

主管部门(章)2007年5月18日小型农田水利工程开工报告单工程名称:川海灌区配套工程合同编号:HJ-2007-19至xxx水利建设监理咨询有限公司川海灌区监理部:根据合同约定,我方已完成了开工前的各项准备工作,计划于2007年8月1日开工,请审批
已完成的前期工作有:1
施工组织设计;2
施工测量放线;3
主要人员、材料、设备已进场;4
主要现场道路、水、电、通信等已达到开工条件;5

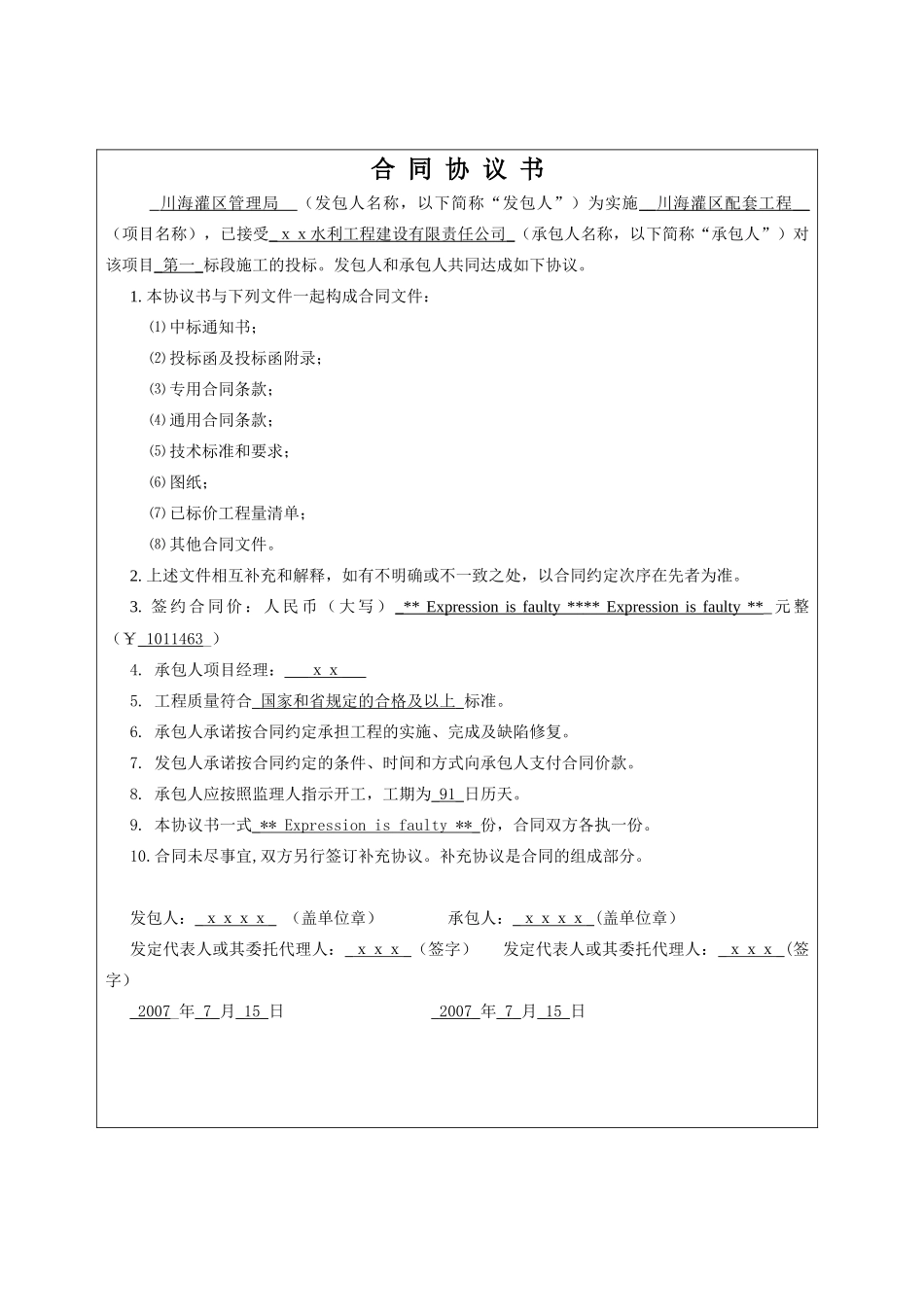

施工单位:(章)项目经理:(签名)xxx日期:2007年7月28日审批意见:同意开工监理机构:(章)总监理工程师:(签名)xxx日期:2007年7月28日合同协议书川海灌区管理局(发包人名称,以下简称“发包人”)为实施__川海灌区配套工程__(项目名称),已接受_xx水利工程建设有限责任公
