一、施工准备〔一〕、作业条件1、一般送风机系统和空调系统的安装要在建筑物围护构造施工完障碍物已清理地面无杂物的条件下进展
2、对空气干净系统的安装应在建筑物安装部件的地面已做好墙面已抹灰完毕室内无灰尘飞扬或有防尘措施的条件下进展
3、一般除尘系统风安装宜在厂房的工艺设备安装完或设备根底已确定设备连接器、罩体方位的情况下进展
4、检查现场预留孔洞位置、尺寸应符合图纸要求每边比实际截面大100mm
5、作业地点要有相应的辅助设施如梯子、架子、平安防护、消防器材并有施工员的技术、质量、平安交底
〔二〕材质要求1、各种安装材料应具有出厂合格证明书或质量鉴定及
2、风成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷:3、安装的阀体、风口等部件应检查调节装置是否灵敏消声片、油漆层有无损伤
4、安装使用的材料:螺栓、螺母、垫圈、垫料、封条、自攻螺钉拉铆钉焊条、各种帆布、无纺布、射钉、膨胀螺栓应符合质量要求
〔三〕工器具主要工器具有:手锤、电锤、手电钻、手锯、电动双刃剪、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、大绳、尖冲、、刷子等

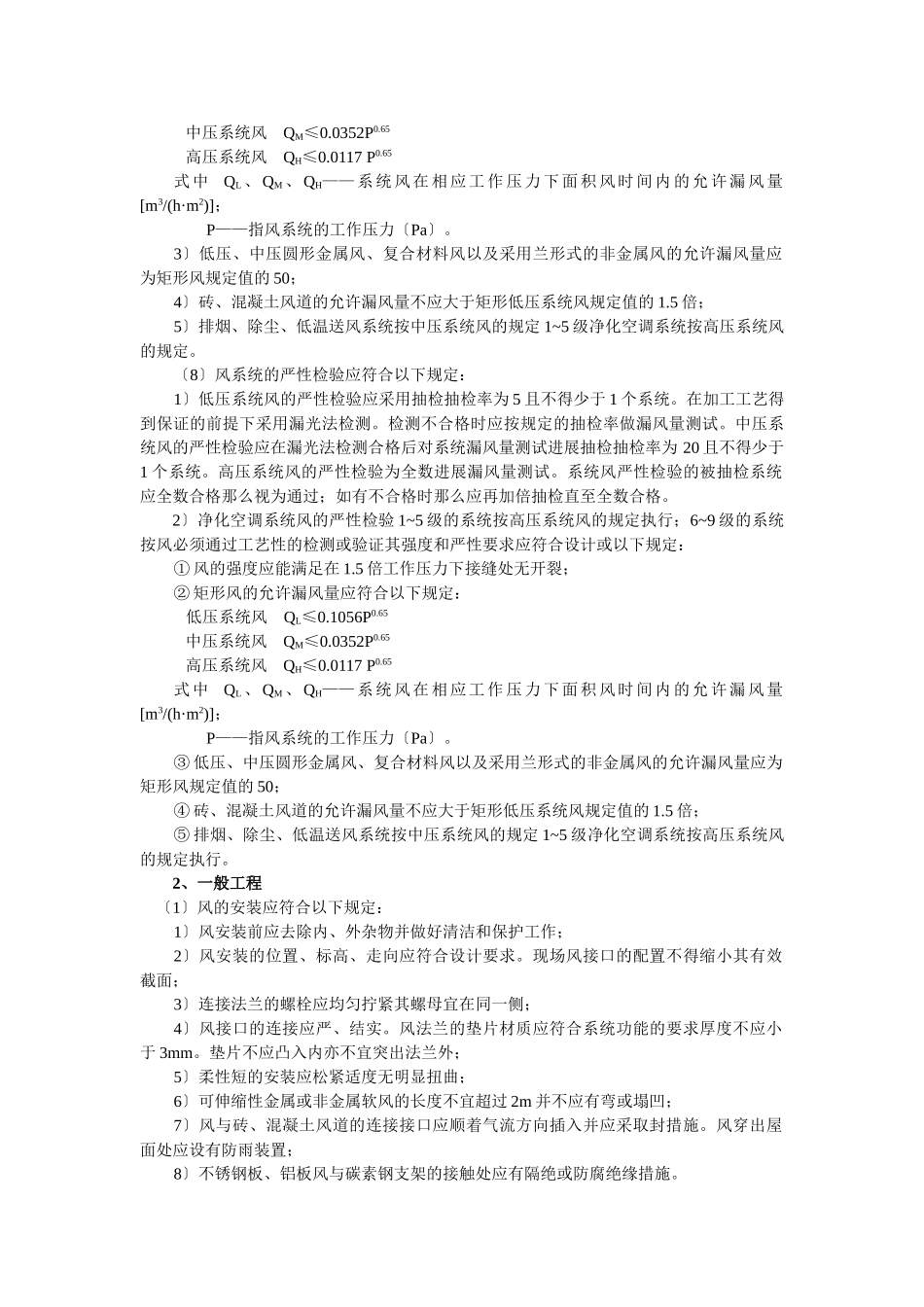

二、质量要求(一)送、排风防排烟除尘系统1、主控工程〔1〕在风穿过需要封闭的防火、防爆的墙体或楼板时应设预埋或防护套其钢板厚度不应小于1
风与防护套之间应用不燃且对人体无危害的柔性材料封堵

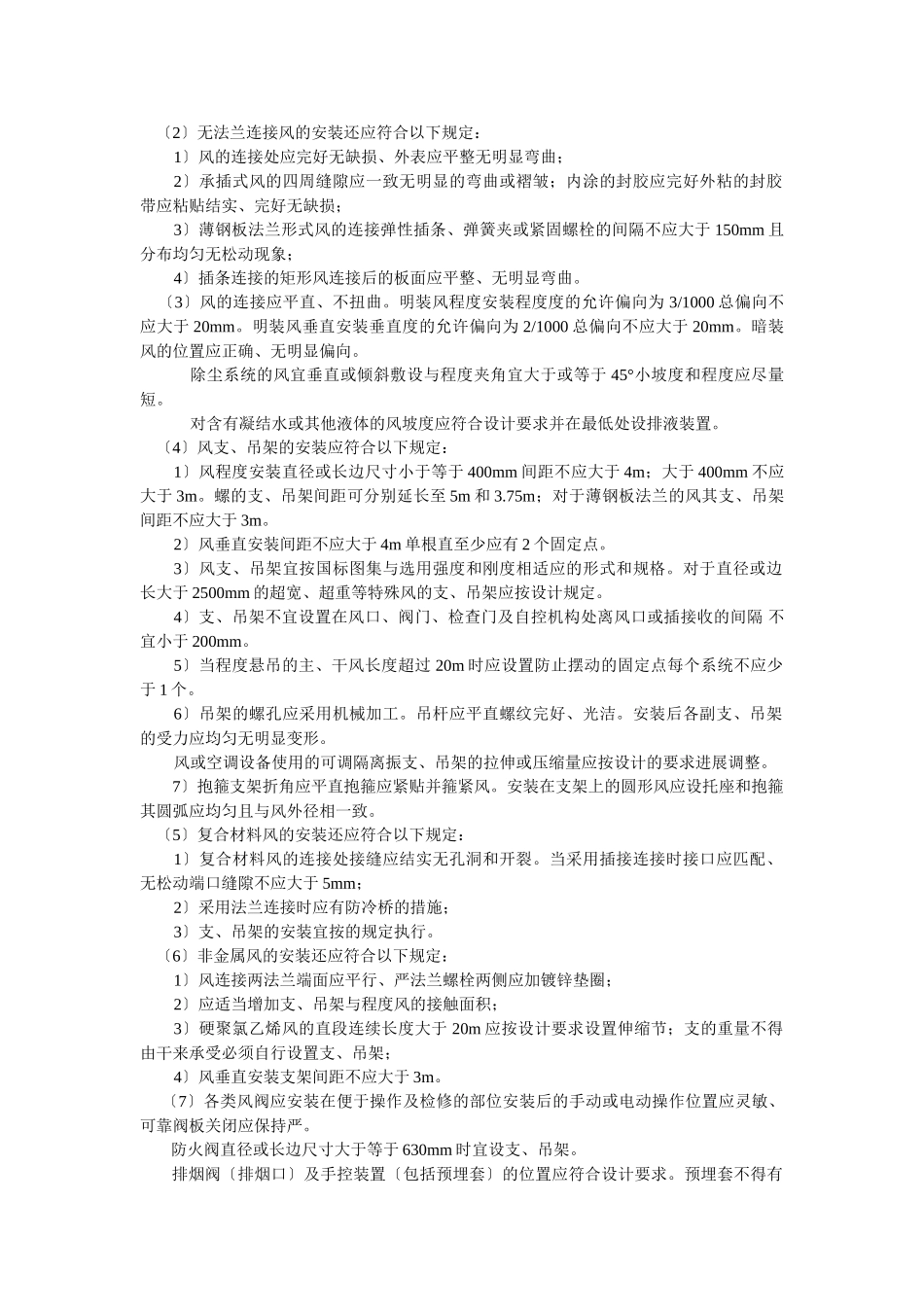

〔2〕风安装必须符合以下规定:1〕风内严禁其他线;2〕输送含有易燃、易爆气体或安装在易燃、易爆环境的风系统应有良好的接地通过生活区或其他辅助消费房间时必须严并不得设置接口;3〕室外立的固定拉索严禁拉在避雷针或避雷网上
〔3〕输送空气温度高于80℃的风应按设计规定采取防护措施
〔4〕风部件安装必须符合以下规定:1〕各类风部件及操作机构的安装应能保证其正常的使用功能并便于操作;2〕斜插板风阀的安装阀板必须为向上拉启;程度
