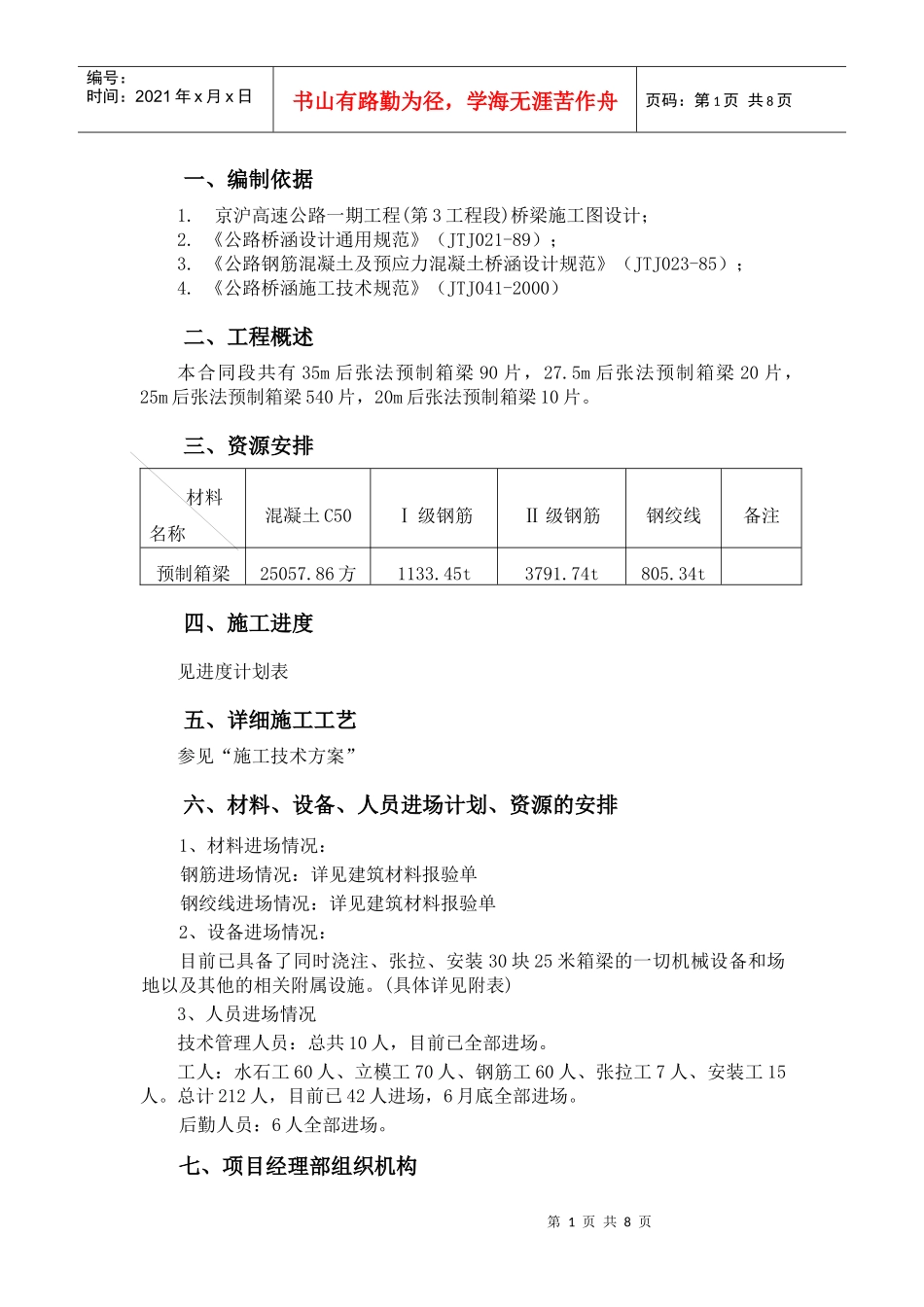

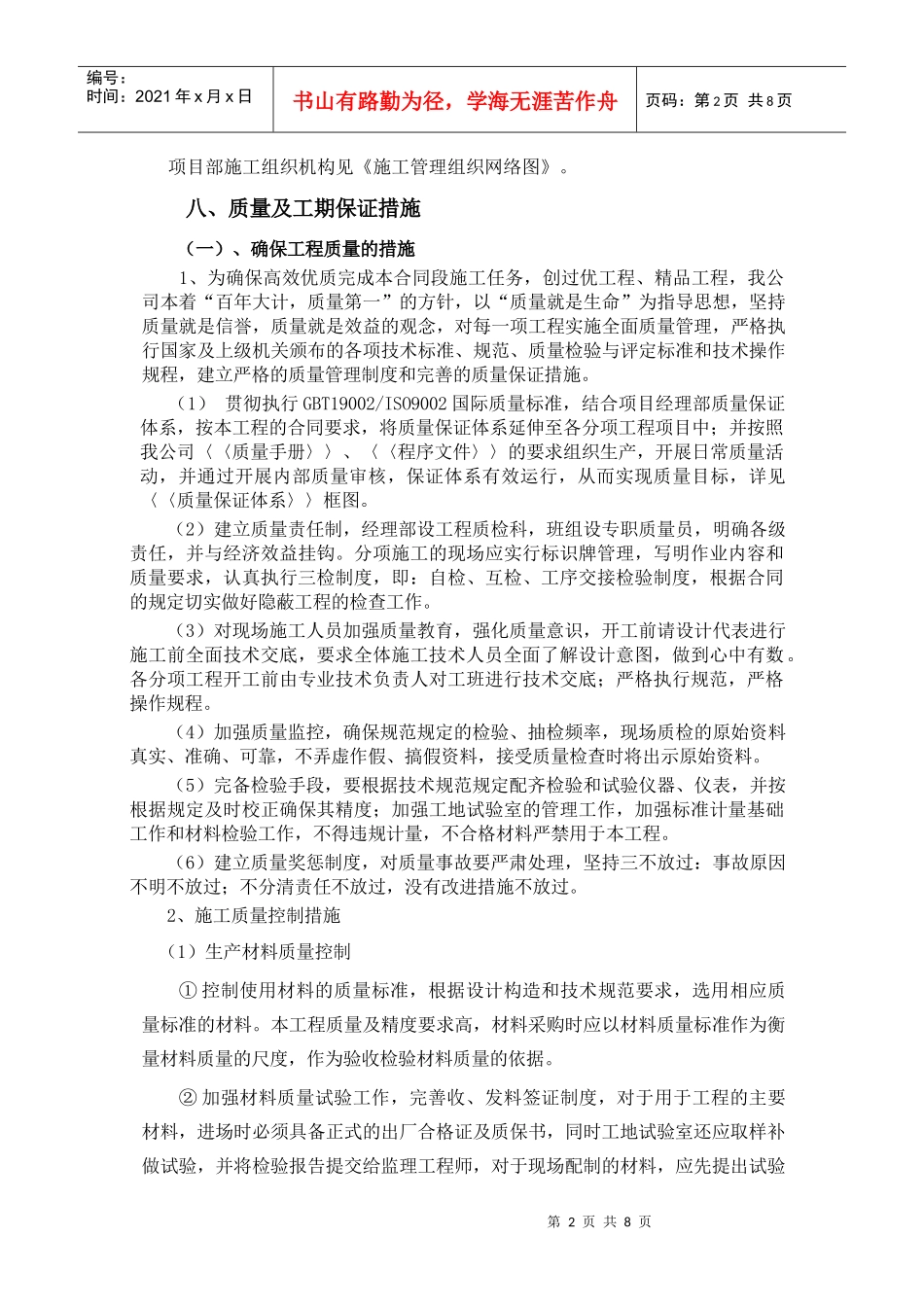

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页一、编制依据1.京沪高速公路一期工程(第3工程段)桥梁施工图设计;2.《公路桥涵设计通用规范》(JTJ021-89);3.《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ023-85);4.《公路桥涵施工技术规范》(JTJ041-2000)二、工程概述本合同段共有35m后张法预制箱梁90片,27.5m后张法预制箱梁20片,25m后张法预制箱梁540片,20m后张法预制箱梁10片。三、资源安排材料名称混凝土C50Ⅰ级钢筋Ⅱ级钢筋钢绞线备注预制箱梁25057.86方1133.45t3791.74t805.34t四、施工进度见进度计划表五、详细施工工艺参见“施工技术方案”六、材料、设备、人员进场计划、资源的安排1、材料进场情况:钢筋进场情况:详见建筑材料报验单钢绞线进场情况:详见建筑材料报验单2、设备进场情况:目前已具备了同时浇注、张拉、安装30块25米箱梁的一切机械设备和场地以及其他的相关附属设施。(具体详见附表)3、人员进场情况技术管理人员:总共10人,目前已全部进场。工人:水石工60人、立模工70人、钢筋工60人、张拉工7人、安装工15人。总计212人,目前已42人进场,6月底全部进场。后勤人员:6人全部进场。七、项目经理部组织机构第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页项目部施工组织机构见《施工管理组织网络图》。八、质量及工期保证措施(一)、确保工程质量的措施1、为确保高效优质完成本合同段施工任务,创过优工程、精品工程,我公司本着“百年大计,质量第一”的方针,以“质量就是生命”为指导思想,坚持质量就是信誉,质量就是效益的观念,对每一项工程实施全面质量管理,严格执行国家及上级机关颁布的各项技术标准、规范、质量检验与评定标准和技术操作规程,建立严格的质量管理制度和完善的质量保证措施。(1)贯彻执行GBT19002/ISO9002国际质量标准,结合项目经理部质量保证体系,按本工程的合同要求,将质量保证体系延伸至各分项工程项目中;并按照我公司〈〈质量手册〉〉、〈〈程序文件〉〉的要求组织生产,开展日常质量活动,并通过开展内部质量审核,保证体系有效运行,从而实现质量目标,详见〈〈质量保证体系〉〉框图。(2)建立质量责任制,经理部设工程质检科,班组设专职质量员,明确各级责任,并与经济效益挂钩。分项施工的现场应实行标识牌管理,写明作业内容和质量要求,认真执行三检制度,即:自检、互检、工序交接检验制度,根据合同的规定切实做好隐蔽工程的检查工作。(3)对现场施工人员加强质量教育,强化质量意识,开工前请设计代表进行施工前全面技术交底,要求全体施工技术人员全面了解设计意图,做到心中有数。各分项工程开工前由专业技术负责人对工班进行技术交底;严格执行规范,严格操作规程。(4)加强质量监控,确保规范规定的检验、抽检频率,现场质检的原始资料真实、准确、可靠,不弄虚作假、搞假资料,接受质量检查时将出示原始资料。(5)完备检验手段,要根据技术规范规定配齐检验和试验仪器、仪表,并按根据规定及时校正确保其精度;加强工地试验室的管理工作,加强标准计量基础工作和材料检验工作,不得违规计量,不合格材料严禁用于本工程。(6)建立质量奖惩制度,对质量事故要严肃处理,坚持三不放过:事故原因不明不放过;不分清责任不放过,没有改进措施不放过。2、施工质量控制措施(1)生产材料质量控制①控制使用材料的质量标准,根据设计构造和技术规范要求,选用相应质量标准的材料。本工程质量及精度要求高,材料采购时应以材料质量标准作为衡量材料质量的尺度,作为验收检验材料质量的依据。②加强材料质量试验工作,完善收、发料签证制度,对于用于工程的主要材料,进场时必须具备正式的出厂合格证及质保书,同时工地试验室还应取样补做试验,并将检验报告提交给监理工程师,对于现场配制的材料,应先提出试验第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页报告,经监理工程师检验合格后才能使用。合理地组织材料供应,建立严密的计划,调度体系,完善收...
