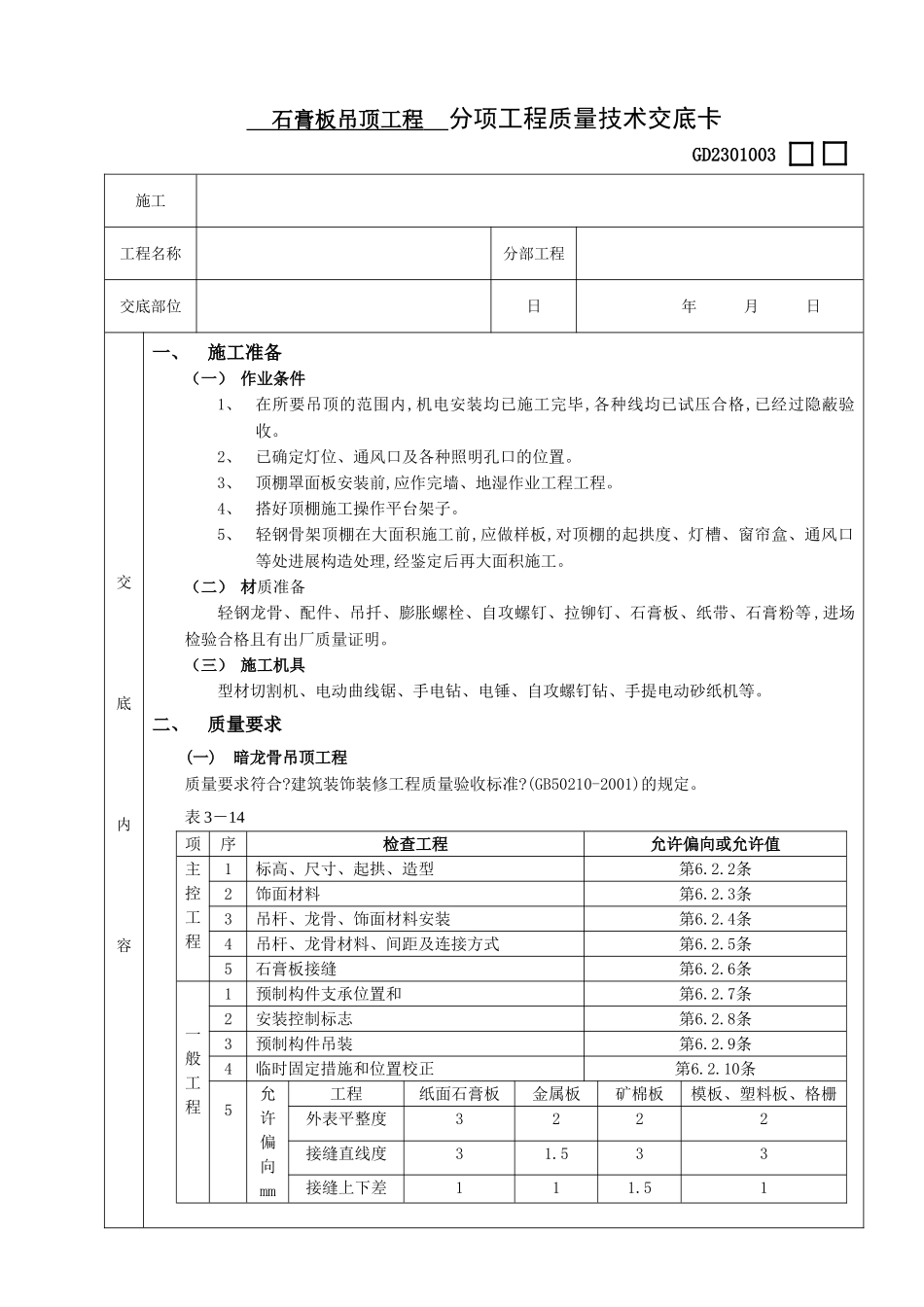

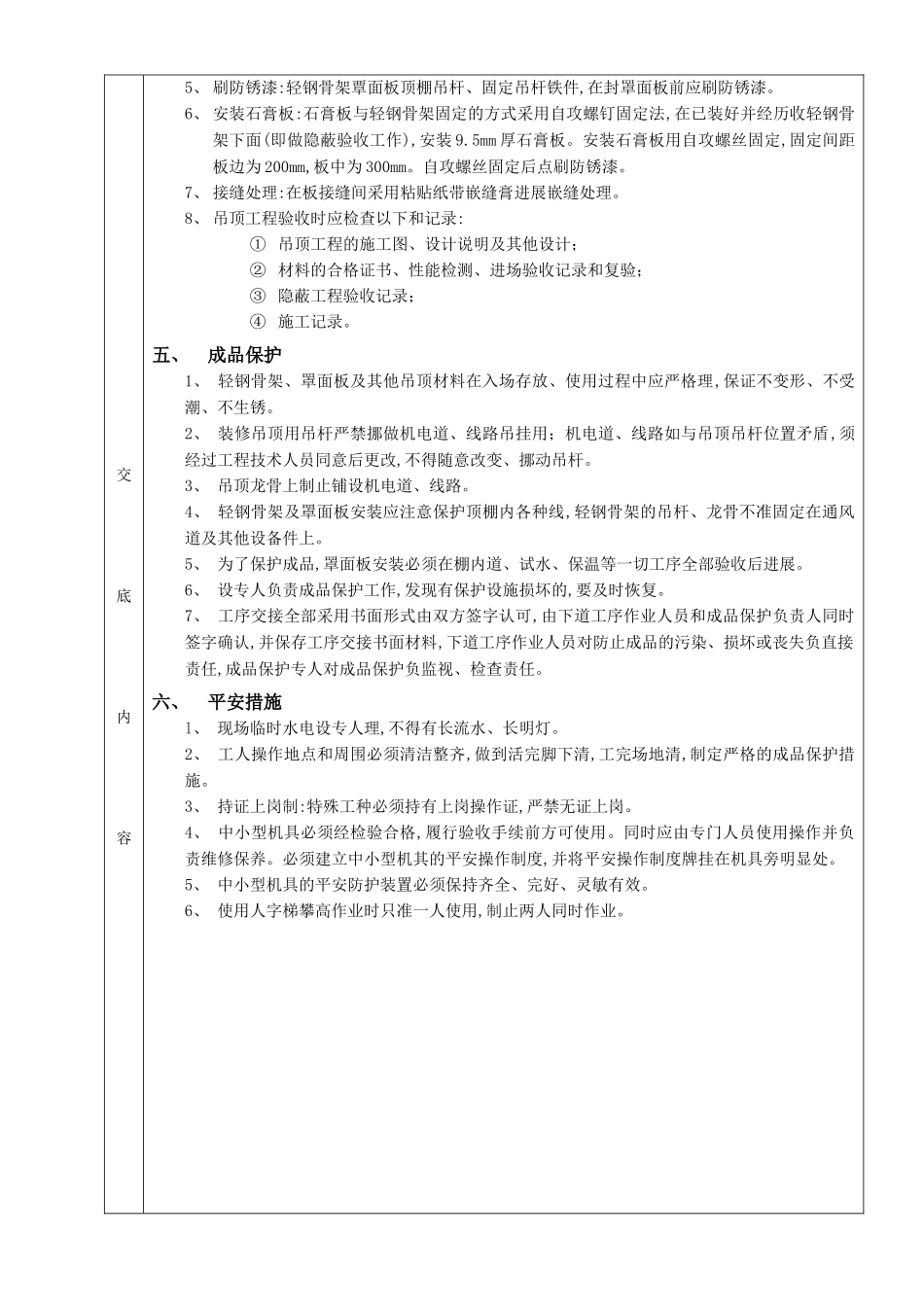

石膏板吊顶工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种线均已试压合格,已经过隐蔽验收
2、已确定灯位、通风口及各种照明孔口的位置
3、顶棚罩面板安装前,应作完墙、地湿作业工程工程
4、搭好顶棚施工操作平台架子
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进展构造处理,经鉴定后再大面积施工
(二)材质准备轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等,进场检验合格且有出厂质量证明
(三)施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等
二、质量要求(一)暗龙骨吊顶工程质量要求符合
建筑装饰装修工程质量验收标准
(GB50210-2001)的规定
表3-14项序检查工程允许偏向或允许值主控工程1标高、尺寸、起拱、造型第6
2条2饰面材料第6
3条3吊杆、龙骨、饰面材料安装第6
4条4吊杆、龙骨材料、间距及连接方式第6
5条5石膏板接缝第6
6条一般工程1预制构件支承位置和第6
7条2安装控制标志第6
8条3预制构件吊装第6
9条4临时固定措施和位置校正第6
10条5允许偏向mm工程纸面石膏板金属板矿棉板模板、塑料板、格栅外表平整度3222接缝直线度31
533接缝上下差111
51交底内容(二)明龙骨吊顶工程质量要求符合
建筑装饰装修工程质量验收标准
(GB50210-2001)的规定
表3-15项序检查工程允许偏向或允许值主控工程1吊顶标高、尺寸、起拱及造型第6
2条2饰面材料第6
3条3饰面材料安装第6
4条4吊杆、龙骨才质第6
5条5吊杆、龙骨安装第6
6条一般工程1饰面材料外表质量第6
7条2灯具等设备第
