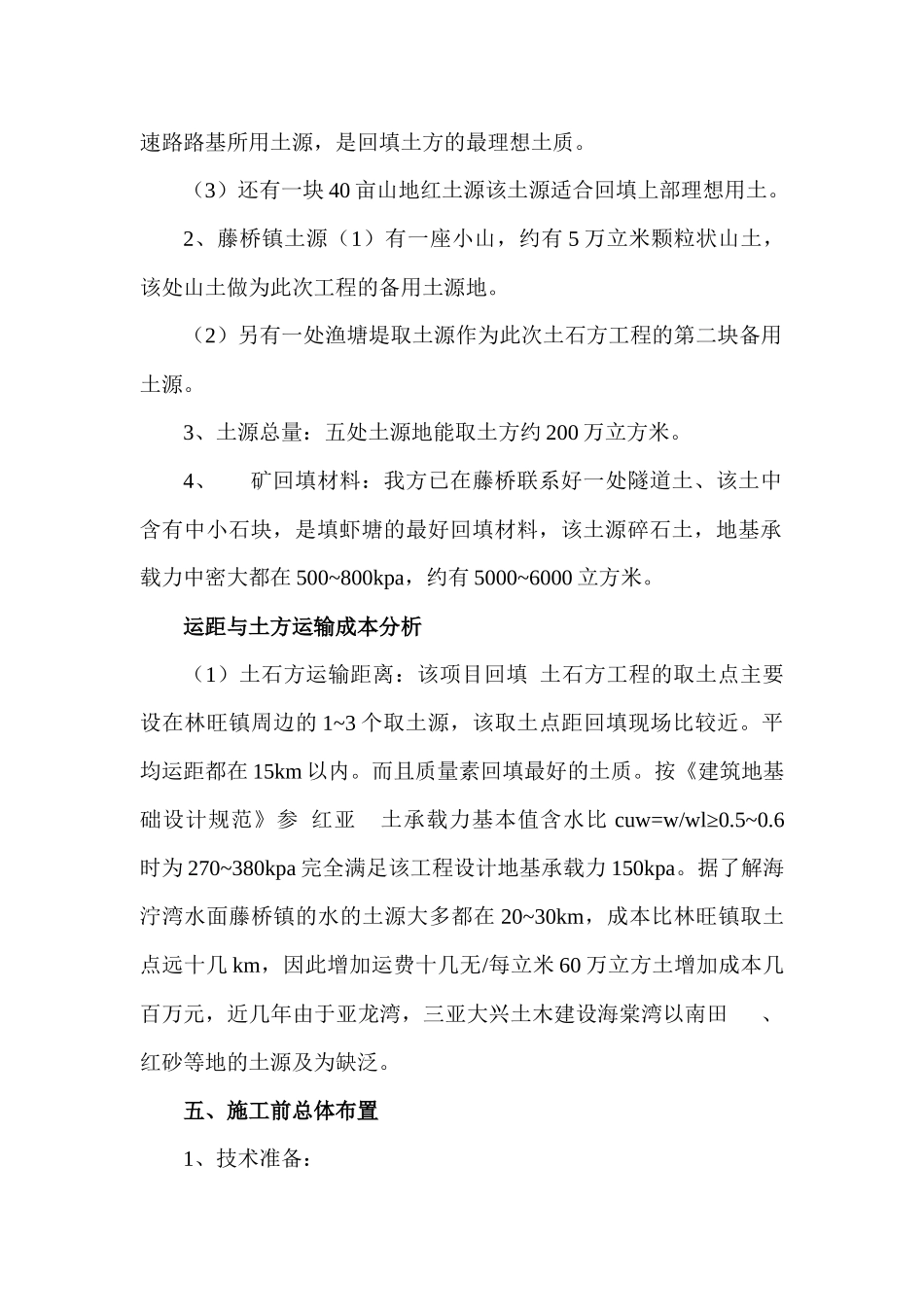

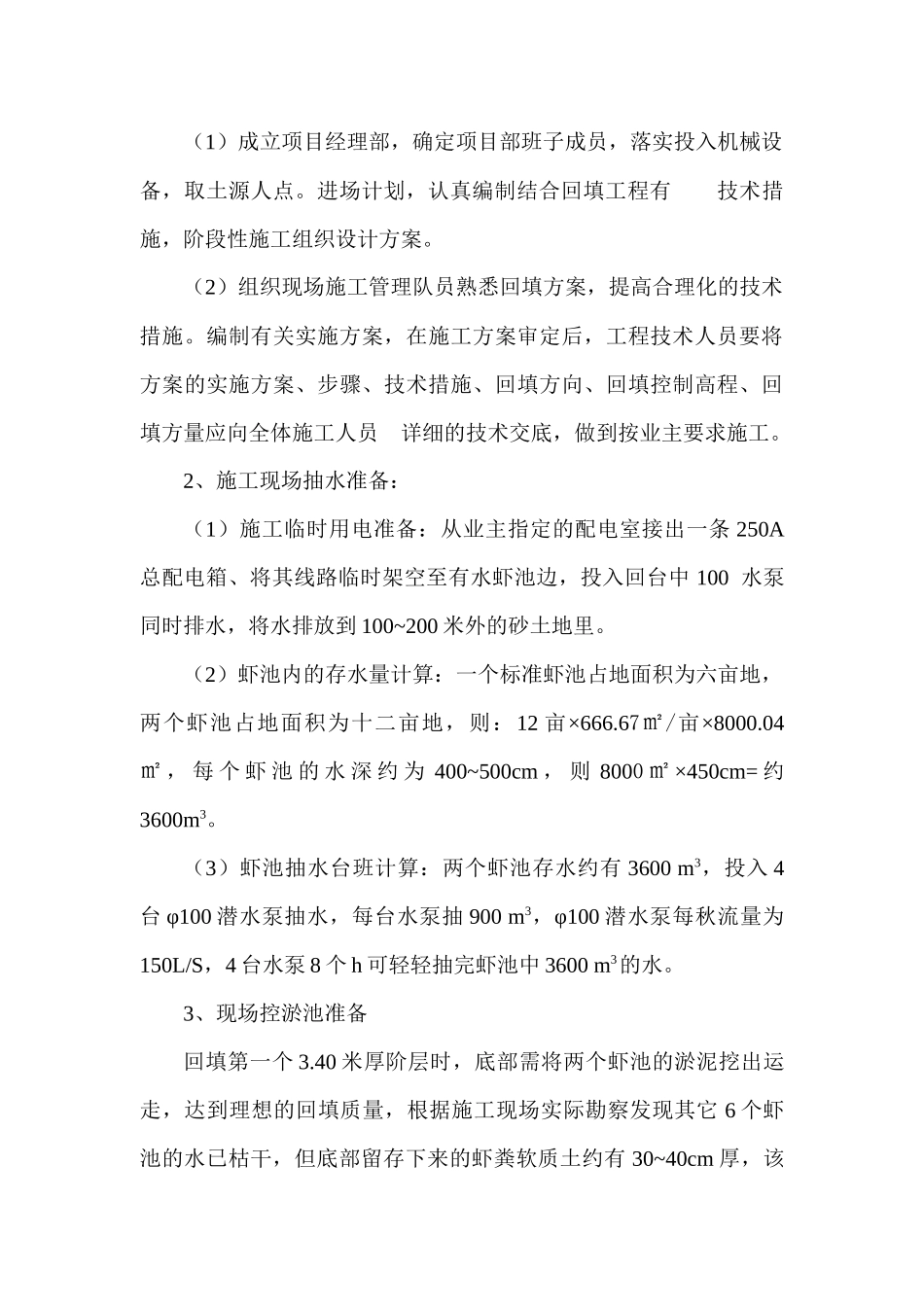

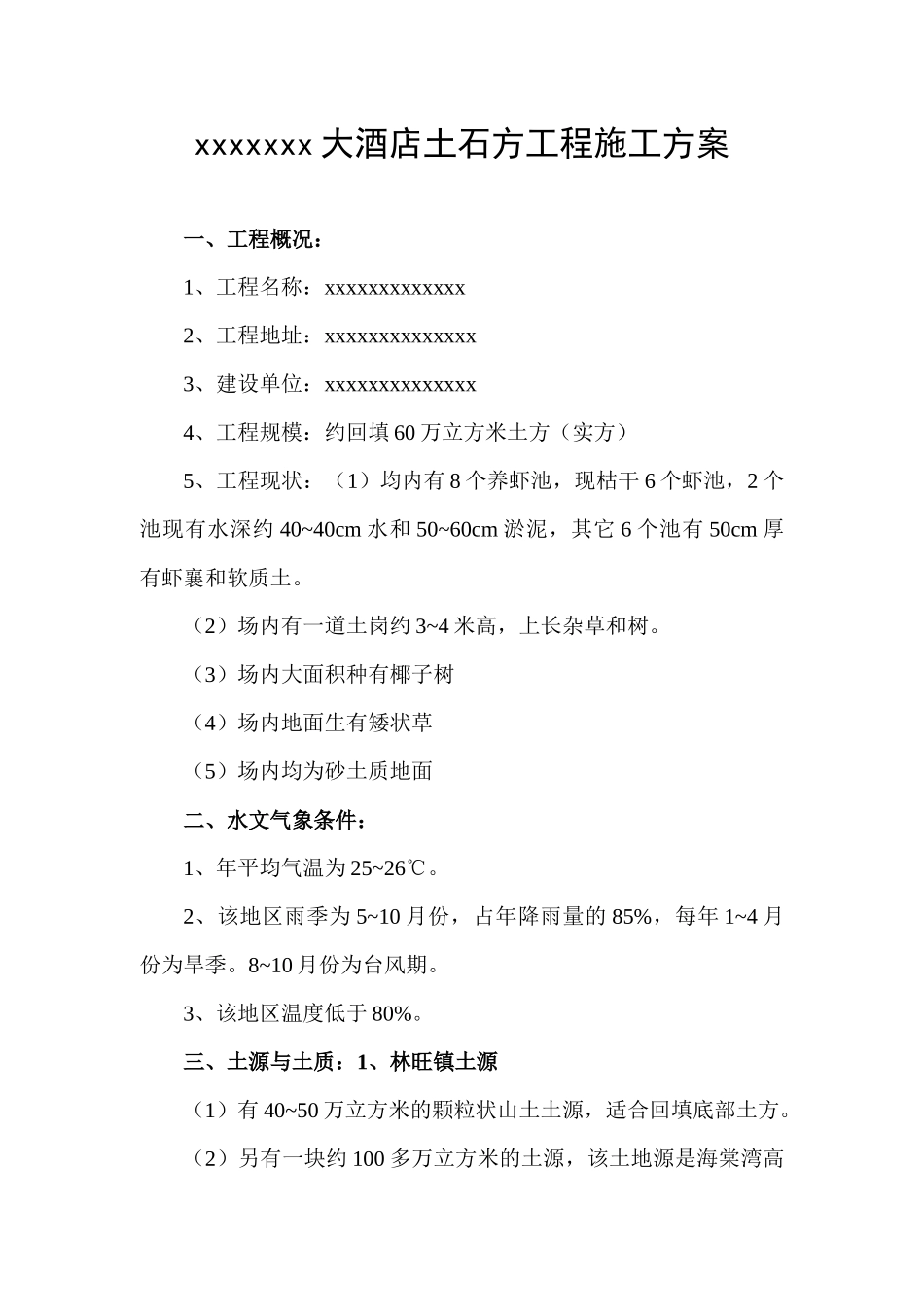

xxxxxxx大酒店土石方工程施工方案一、工程概况:1、工程名称:xxxxxxxxxxxxx2、工程地址:xxxxxxxxxxxxxx3、建设单位:xxxxxxxxxxxxxx4、工程规模:约回填60万立方米土方(实方)5、工程现状:(1)均内有8个养虾池,现枯干6个虾池,2个池现有水深约40~40cm水和50~60cm淤泥,其它6个池有50cm厚有虾襄和软质土。(2)场内有一道土岗约3~4米高,上长杂草和树。(3)场内大面积种有椰子树(4)场内地面生有矮状草(5)场内均为砂土质地面二、水文气象条件:1、年平均气温为25~26℃。2、该地区雨季为5~10月份,占年降雨量的85%,每年1~4月份为旱季。8~10月份为台风期。3、该地区温度低于80%。三、土源与土质:1、林旺镇土源(1)有40~50万立方米的颗粒状山土土源,适合回填底部土方。(2)另有一块约100多万立方米的土源,该土地源是海棠湾高速路路基所用土源,是回填土方的最理想土质。(3)还有一块40亩山地红土源该土源适合回填上部理想用土。2、藤桥镇土源(1)有一座小山,约有5万立米颗粒状山土,该处山土做为此次工程的备用土源地。(2)另有一处渔塘堤取土源作为此次土石方工程的第二块备用土源。3、土源总量:五处土源地能取土方约200万立方米。4、矿回填材料:我方已在藤桥联系好一处隧道土、该土中含有中小石块,是填虾塘的最好回填材料,该土源碎石土,地基承载力中密大都在500~800kpa,约有5000~6000立方米。运距与土方运输成本分析(1)土石方运输距离:该项目回填土石方工程的取土点主要设在林旺镇周边的1~3个取土源,该取土点距回填现场比较近。平均运距都在15km以内。而且质量素回填最好的土质。按《建筑地基础设计规范》参红亚土承载力基本值含水比cuw=w/wl≥0.5~0.6时为270~380kpa完全满足该工程设计地基承载力150kpa。据了解海泞湾水面藤桥镇的水的土源大多都在20~30km,成本比林旺镇取土点远十几km,因此增加运费十几无/每立米60万立方土增加成本几百万元,近几年由于亚龙湾,三亚大兴土木建设海棠湾以南田、红砂等地的土源及为缺泛。五、施工前总体布置1、技术准备:(1)成立项目经理部,确定项目部班子成员,落实投入机械设备,取土源人点。进场计划,认真编制结合回填工程有技术措施,阶段性施工组织设计方案。(2)组织现场施工管理队员熟悉回填方案,提高合理化的技术措施。编制有关实施方案,在施工方案审定后,工程技术人员要将方案的实施方案、步骤、技术措施、回填方向、回填控制高程、回填方量应向全体施工人员详细的技术交底,做到按业主要求施工。2、施工现场抽水准备:(1)施工临时用电准备:从业主指定的配电室接出一条250A总配电箱、将其线路临时架空至有水虾池边,投入回台中100水泵同时排水,将水排放到100~200米外的砂土地里。(2)虾池内的存水量计算:一个标准虾池占地面积为六亩地,两个虾池占地面积为十二亩地,则:12亩×666.67㎡/亩×8000.04㎡,每个虾池的水深约为400~500cm,则8000㎡×450cm=约3600m3。(3)虾池抽水台班计算:两个虾池存水约有3600m3,投入4台φ100潜水泵抽水,每台水泵抽900m3,φ100潜水泵每秋流量为150L/S,4台水泵8个h可轻轻抽完虾池中3600m3的水。3、现场控淤池准备回填第一个3.40米厚阶层时,底部需将两个虾池的淤泥挖出运走,达到理想的回填质量,根据施工现场实际勘察发现其它6个虾池的水已枯干,但底部留存下来的虾粪软质土约有30~40cm厚,该部分土若挖出,换土可强夯质量,若不挖出淤泥,可采用填碎石土和风化石土的方法可解决该项问题。4、虾池回填碎石土方量准备有水虾池底层回填碎石土方量计算:两个虾池十二亩地为8000㎡,回填厚度按1.20m,则:8000㎡×1.20m=9600m3隧道土。5、无水虾池与3.40m阶层回填风化石土方量准备:无水虾池底层可回填风化石土(软质岩石)密实后地基承载力F=7000~1200kpa、可满足设计承载力=150kpa,3.40阶层底均填1.0~1.20m厚的风化石土,上层填红山土层2.10m厚,底层填风化石土方量计算。则3.40m阶层=(约141.40×424.5×1.20)-9600=62429.16m3风化石土。6、场内挖树与清理杂草计划(1)回填施工现场目前有大面积的椰子树,在回填之前应全部挖掉运走稳载,该项计划可根据...
