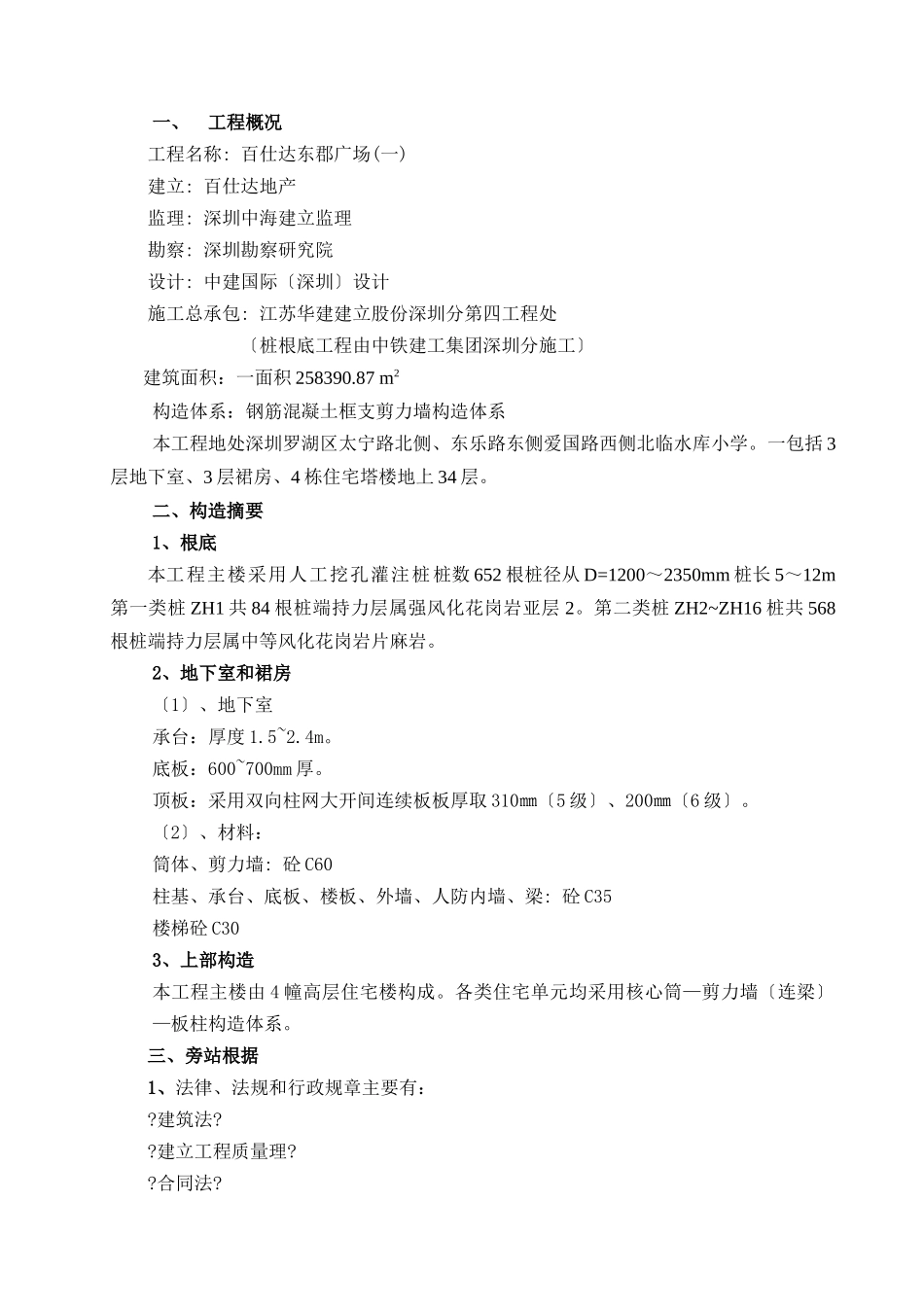

目录一、工程概况1二、构造摘要1三、旁站根据2四、施工现场质量理检查记录3五、旁站监理的范围和内容4六、旁站监理的、要求5七、旁站监理程序5八、旁站监理人员的主要职责7九、见证旁站监理方案表7十、隐蔽工程旁站监理方案表8十一、附件:旁站监理记录表10旁站监理工作方案一、工程概况工程名称:百仕达东郡广场(一)建立:百仕达地产监理:深圳中海建立监理勘察:深圳勘察研究院设计:中建国际〔深圳〕设计施工总承包:江苏华建建立股份深圳分第四工程处〔桩根底工程由中铁建工集团深圳分施工〕建筑面积:一面积258390.87m2构造体系:钢筋混凝土框支剪力墙构造体系本工程地处深圳罗湖区太宁路北侧、东乐路东侧爱国路西侧北临水库小学。一包括3层地下室、3层裙房、4栋住宅塔楼地上34层。二、构造摘要1、根底本工程主楼采用人工挖孔灌注桩桩数652根桩径从D=1200~2350mm桩长5~12m第一类桩ZH1共84根桩端持力层属强风化花岗岩亚层2。第二类桩ZH2~ZH16桩共568根桩端持力层属中等风化花岗岩片麻岩。2、地下室和裙房〔1〕、地下室承台:厚度1.5~2.4m。底板:600~700mm厚。顶板:采用双向柱网大开间连续板板厚取310㎜〔5级〕、200㎜〔6级〕。〔2〕、材料:筒体、剪力墙:砼C60柱基、承台、底板、楼板、外墙、人防内墙、梁:砼C35楼梯砼C303、上部构造本工程主楼由4幢高层住宅楼构成。各类住宅单元均采用核心筒—剪力墙〔连梁〕—板柱构造体系。三、旁站根据1、法律、法规和行政规章主要有:?建筑法??建立工程质量理??合同法??房屋建筑工程施工旁站监理理〔〕?〔建立部2002】1〕?建立工程监理人员岗位职责理规定?2、工程建立强迫性技术主要有:?建筑工程监理?(GB50319-2000)?建筑工程施工质量验收统一?(GB50300-2001)?建筑地基根底工程施工质量验收?(GB50204-2002)?砌体构造工程施工及验收?(GB50203-2002)?混凝土构造工程施工及验收?(GB50204-2002)3、合同建立与监理签订的建立工程监理合同建立与施工签订的建筑工程施工合同4、勘察设计本工程地质勘察资料含业已通过有资质的审图机构审查并做出“通过审查记录〞的施工图设计〔图纸、设计说明、设计指定的图集、设计交底、设计变更、建立提出的并由原设计确认的工程变更等〕5、施工与施工监理东郡广场工程施工组织设计东郡广场桩基工程施工组织设计其他专项施工方案东郡广场工程监理规划东郡广场工程监理施行细那么四、施工现场质量理检查记录工程名称施工答应证〔开工证〕建立工程负责人设计工程负责人监理总监理工程师施工工程经理工程技术负责人序项目内容1现场质量理制度2质量责任制3主要专业工种操作上岗证书4分包方资质与对分包的理制度5施工图审查情况6地质勘察资料7施工组织设计、施工方案及审批8施工技术9工程质量检验制度10搅拌站及计量设置11现场材料、设备存放与理检查结:五、旁站监理的范围和内容旁站监理的范围旁站监理的内容根底工程挖孔桩桩芯砼浇筑基桩检测根底混凝土浇筑根底土方回填后浇带防水处理后浇带混凝土浇筑地下室防水层细部构造处理1、有没有按照技术、、规程和批准的设计、施工组织设计施工;2、检查使用的材料、购配件和设备合格不合格;3、检查施工有关现场理人员、质检人员有没有在岗;4、施工操作人员的技术程度、操作条件是否满足施工工艺要求特殊操作人员是否持证上岗;5、施工环境是否对工程质量产生不利影响;6、施工环境是否存在平安隐患〔检查“四口、五邻边〞等防护情况〕;7、施工过程是否存在质量和平安隐患。对施工过程中出现的较大质量问题或质量隐患旁站监理人员应采用照相、摄像等手段予以记录。主体构造工程构造混凝土浇筑施工缝处理装配式钢构造安装梁柱节点钢筋隐蔽过程屋面防水层细部构造处理装修工程橱房、卫生间地面墙面防水细部构造处理幕墙、外墙窗淋水试验隐蔽工程的验收过程全程跟踪监视,另详隐蔽旁站方案建筑材料的见证取样、送样全程跟踪监视,另详见证旁站方案第三方现场抽样检测、试验全程跟踪见证、监视新技术、新工艺、新材料、新设备试验过程全程跟踪监视合同规定的其他应旁站的部位和工序从其规定六、旁站监理的、要求旁站监理人员应认真履行职责对需要施行旁站监理的关键部位、关...
