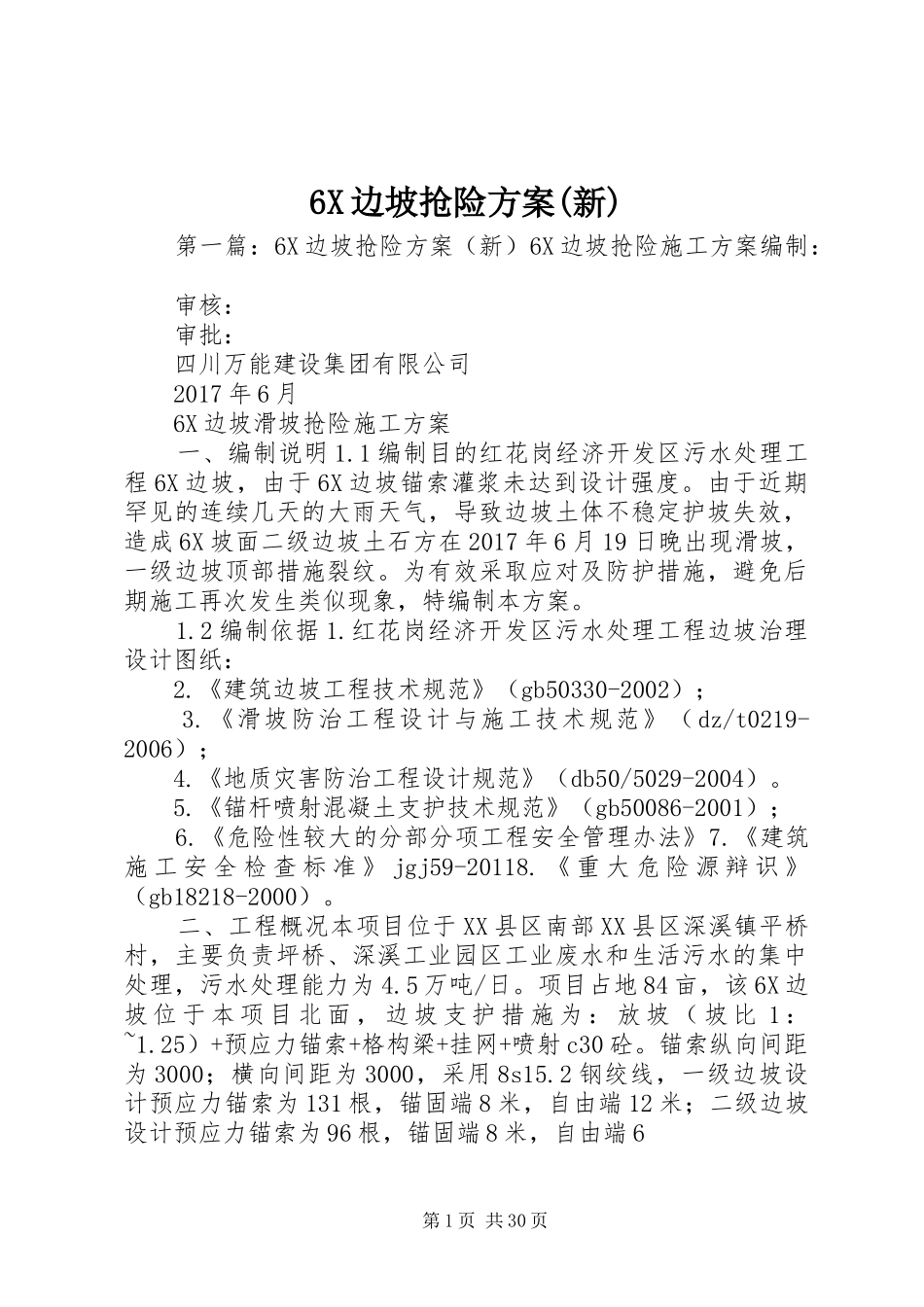

6X边坡抢险方案(新)第一篇:6X边坡抢险方案(新)6X边坡抢险施工方案编制:审核:审批:四川万能建设集团有限公司2017年6月6X边坡滑坡抢险施工方案一、编制说明1
1编制目的红花岗经济开发区污水处理工程6X边坡,由于6X边坡锚索灌浆未达到设计强度
由于近期罕见的连续几天的大雨天气,导致边坡土体不稳定护坡失效,造成6X坡面二级边坡土石方在2017年6月19日晚出现滑坡,一级边坡顶部措施裂纹
为有效采取应对及防护措施,避免后期施工再次发生类似现象,特编制本方案
2编制依据1
红花岗经济开发区污水处理工程边坡治理设计图纸:2
《建筑边坡工程技术规范》(gb50330-2002);3
《滑坡防治工程设计与施工技术规范》(dz/t0219-2006);4
《地质灾害防治工程设计规范》(db50/5029-2004)
《锚杆喷射混凝土支护技术规范》(gb50086-2001);6
《危险性较大的分部分项工程安全管理办法》7
《建筑施工安全检查标准》jgj59-20118
《重大危险源辩识》(gb18218-2000)
二、工程概况本项目位于XX县区南部XX县区深溪镇平桥村,主要负责坪桥、深溪工业园区工业废水和生活污水的集中处理,污水处理能力为4
项目占地84亩,该6X边坡位于本项目北面,边坡支护措施为:放坡(坡比1:~1
25)+预应力锚索+格构梁+挂网+喷射c30砼
锚索纵向间距为3000;横向间距为3000,采用8s15

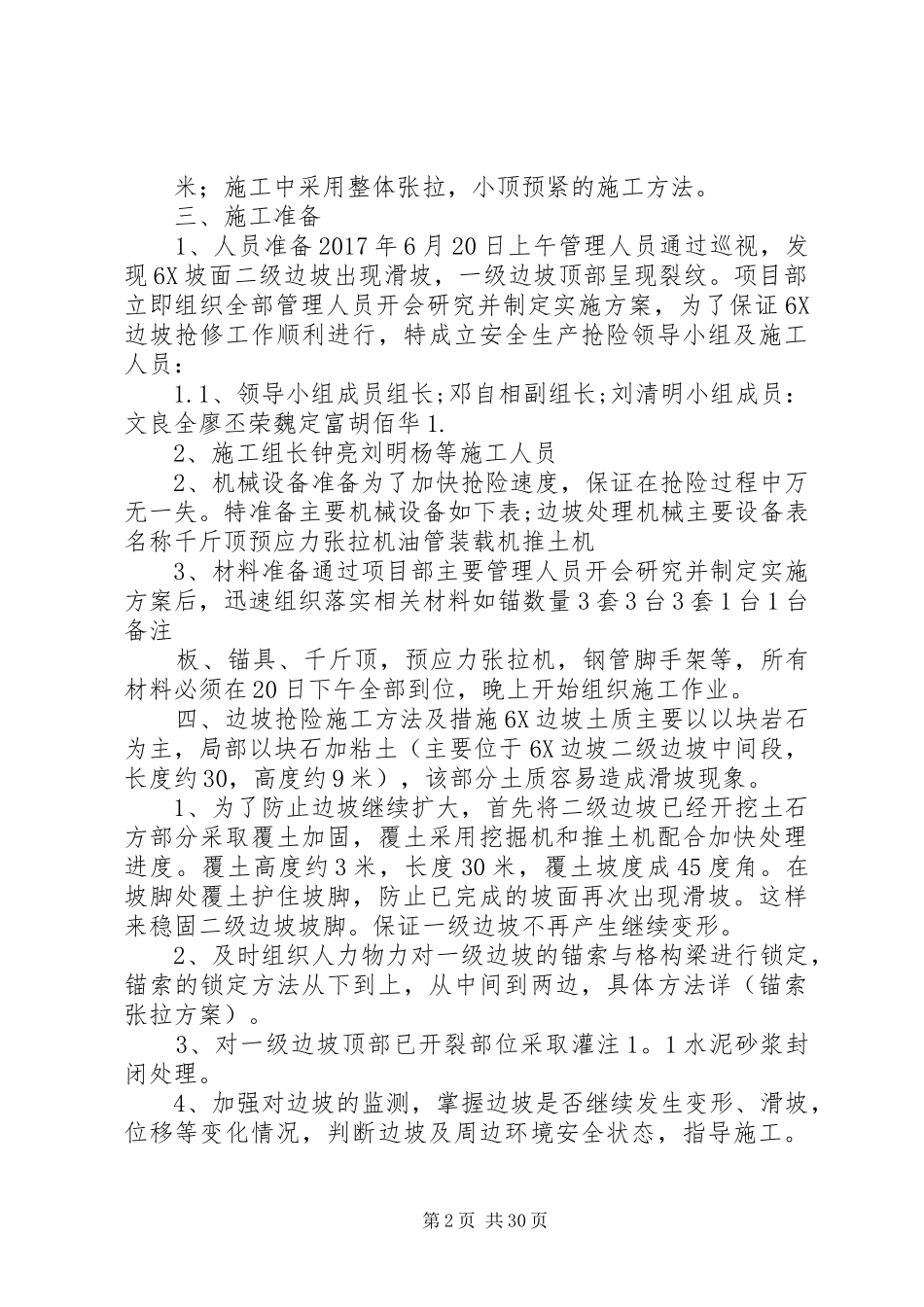

2钢绞线,一级边坡设计预应力锚索为131根,锚固端8米,自由端12米;二级边坡设计预应力锚索为96根,锚固端8米,自由端6第1页共30页米;施工中采用整体张拉,小顶预紧的施工方法
三、施工准备1、人员准备2017年6月20日上午管理人员通过巡视,发现6X坡面二级边坡出现滑坡,一级边坡顶部呈现裂纹

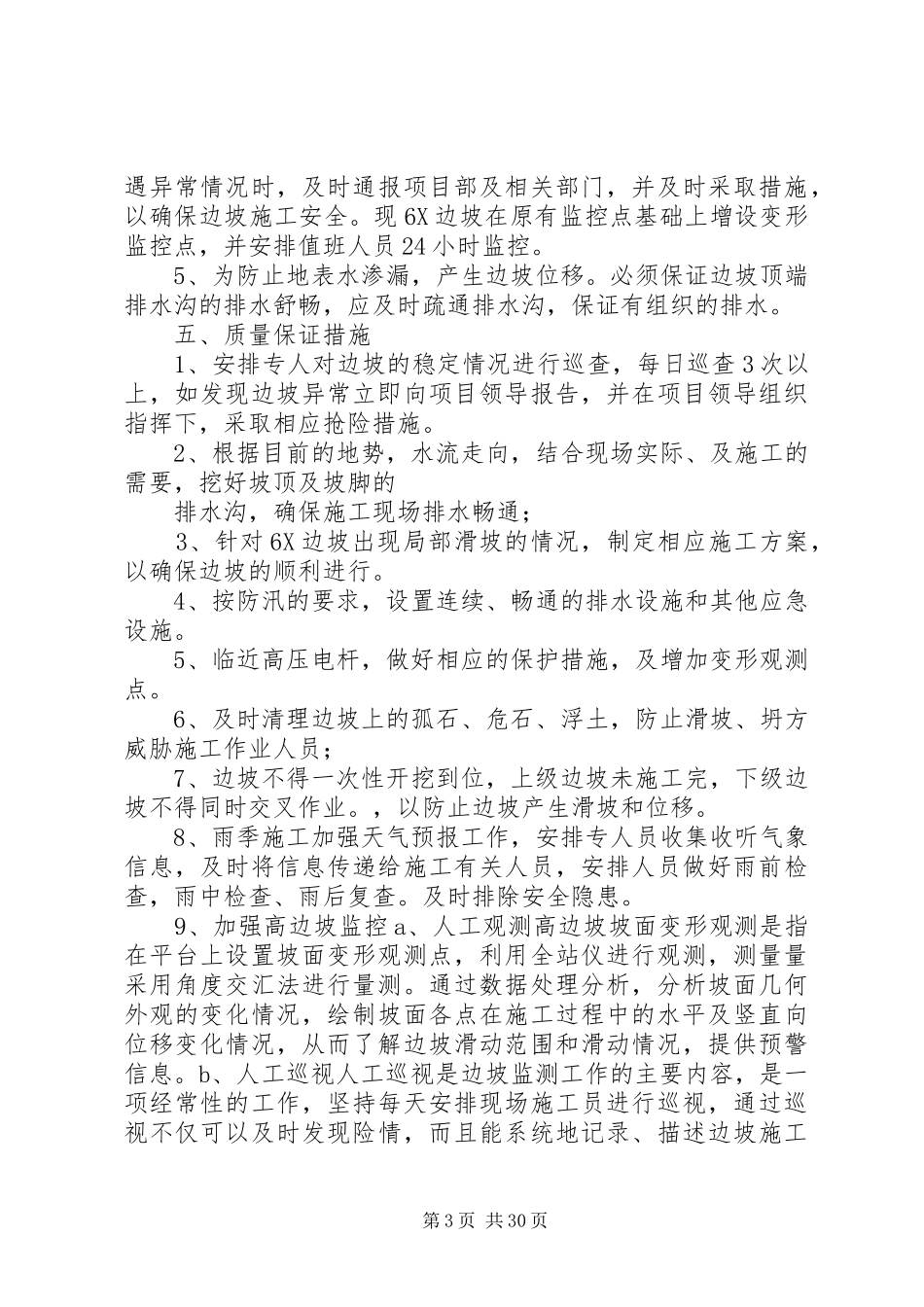

项目部立即组织全部管理人员开会研究并制定实施
