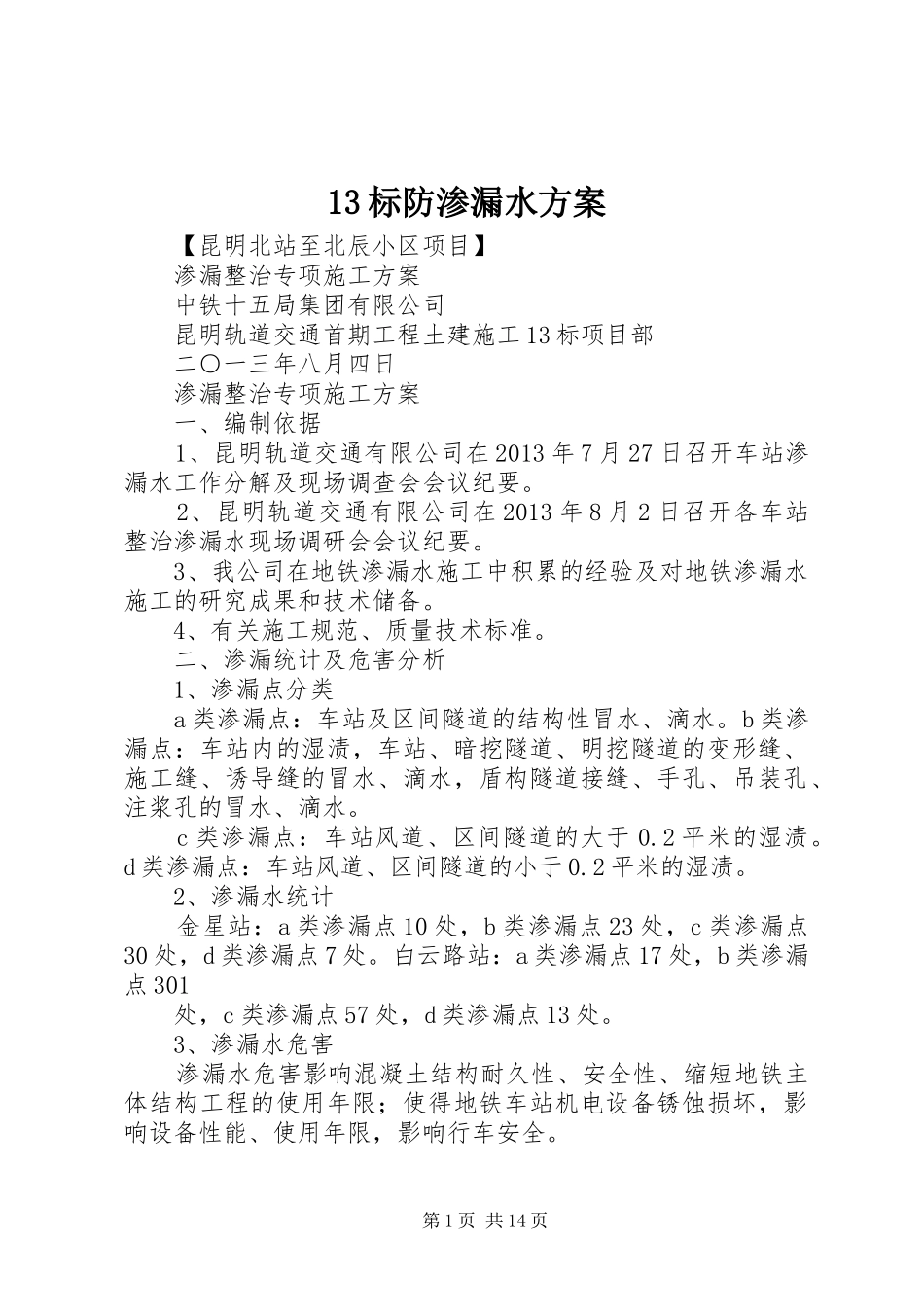

13标防渗漏水方案【昆明北站至北辰小区项目】渗漏整治专项施工方案中铁十五局集团有限公司昆明轨道交通首期工程土建施工13标项目部二○一三年八月四日渗漏整治专项施工方案一、编制依据1、昆明轨道交通有限公司在2013年7月27日召开车站渗漏水工作分解及现场调查会会议纪要
2、昆明轨道交通有限公司在2013年8月2日召开各车站整治渗漏水现场调研会会议纪要
3、我公司在地铁渗漏水施工中积累的经验及对地铁渗漏水施工的研究成果和技术储备
4、有关施工规范、质量技术标准
二、渗漏统计及危害分析1、渗漏点分类a类渗漏点:车站及区间隧道的结构性冒水、滴水
b类渗漏点:车站内的湿渍,车站、暗挖隧道、明挖隧道的变形缝、施工缝、诱导缝的冒水、滴水,盾构隧道接缝、手孔、吊装孔、注浆孔的冒水、滴水
c类渗漏点:车站风道、区间隧道的大于0
2平米的湿渍
d类渗漏点:车站风道、区间隧道的小于0
2平米的湿渍
2、渗漏水统计金星站:a类渗漏点10处,b类渗漏点23处,c类渗漏点30处,d类渗漏点7处
白云路站:a类渗漏点17处,b类渗漏点301处,c类渗漏点57处,d类渗漏点13处
3、渗漏水危害渗漏水危害影响混凝土结构耐久性、安全性、缩短地铁主体结构工程的使用年限;使得地铁车站机电设备锈蚀损坏,影响设备性能、使用年限,影响行车安全

第1页共14页三、渗漏原因分析1、造成渗漏主要原因①底板和侧墙防水卷材失效防水卷材未封闭,存在搭接缝、施工缝(诱导缝)阴阳角处未按要求施工;顶、底板施作细石混凝土保护层施工质量达不到要求;侧墙施作砂浆找平层施工质量达不到要求;防水层施工完毕后未做好保护工作,存在局部破损(钢筋绑扎或焊接时扎破和烧熔防水层,对破损部位不修补);②顶板防水涂料失效顶板基层表面存在凹凸不平、蜂窝麻面、未做到干燥等问题;未按要求分层刷涂或喷涂,涂层不均匀,有漏刷、漏涂现象或接茬宽度不满足要求;雨天、大风、
