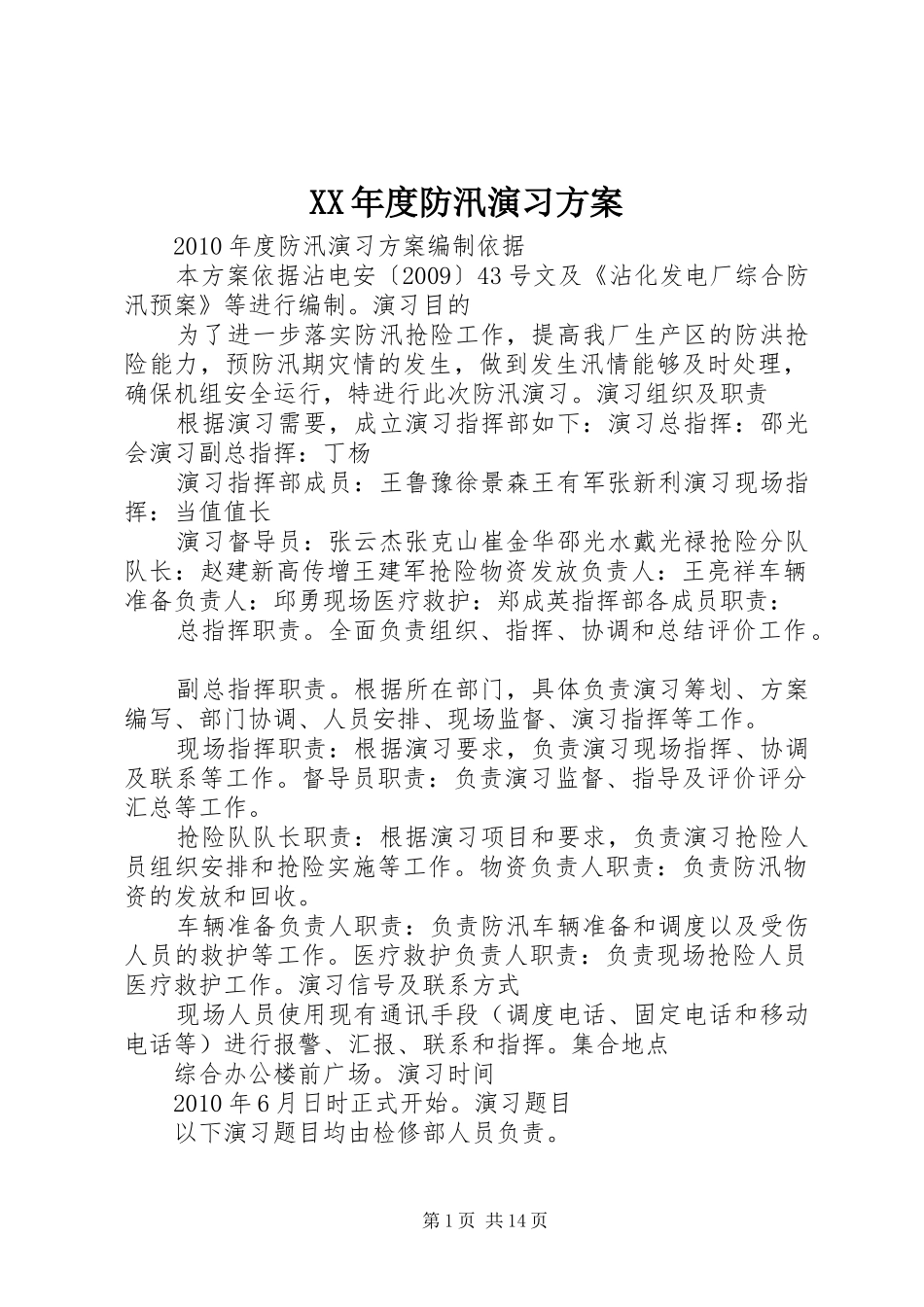

XX年度防汛演习方案2010年度防汛演习方案编制依据本方案依据沾电安〔2009〕43号文及《沾化发电厂综合防汛预案》等进行编制
演习目的为了进一步落实防汛抢险工作,提高我厂生产区的防洪抢险能力,预防汛期灾情的发生,做到发生汛情能够及时处理,确保机组安全运行,特进行此次防汛演习
演习组织及职责根据演习需要,成立演习指挥部如下:演习总指挥:邵光会演习副总指挥:丁杨演习指挥部成员:王鲁豫徐景森王有军张新利演习现场指挥:当值值长演习督导员:张云杰张克山崔金华邵光水戴光禄抢险分队队长:赵建新高传增王建军抢险物资发放负责人:王亮祥车辆准备负责人:邱勇现场医疗救护:郑成英指挥部各成员职责:总指挥职责
全面负责组织、指挥、协调和总结评价工作
副总指挥职责
根据所在部门,具体负责演习筹划、方案编写、部门协调、人员安排、现场监督、演习指挥等工作
现场指挥职责:根据演习要求,负责演习现场指挥、协调及联系等工作
督导员职责:负责演习监督、指导及评价评分汇总等工作
抢险队队长职责:根据演习项目和要求,负责演习抢险人员组织安排和抢险实施等工作
物资负责人职责:负责防汛物资的发放和回收
车辆准备负责人职责:负责防汛车辆准备和调度以及受伤人员的救护等工作
医疗救护负责人职责:负责现场抢险人员医疗救护工作
演习信号及联系方式现场人员使用现有通讯手段(调度电话、固定电话和移动电话等)进行报警、汇报、联系和指挥
集合地点综合办公楼前广场
演习时间2010年6月日时正式开始
演习题目以下演习题目均由检修部人员负责

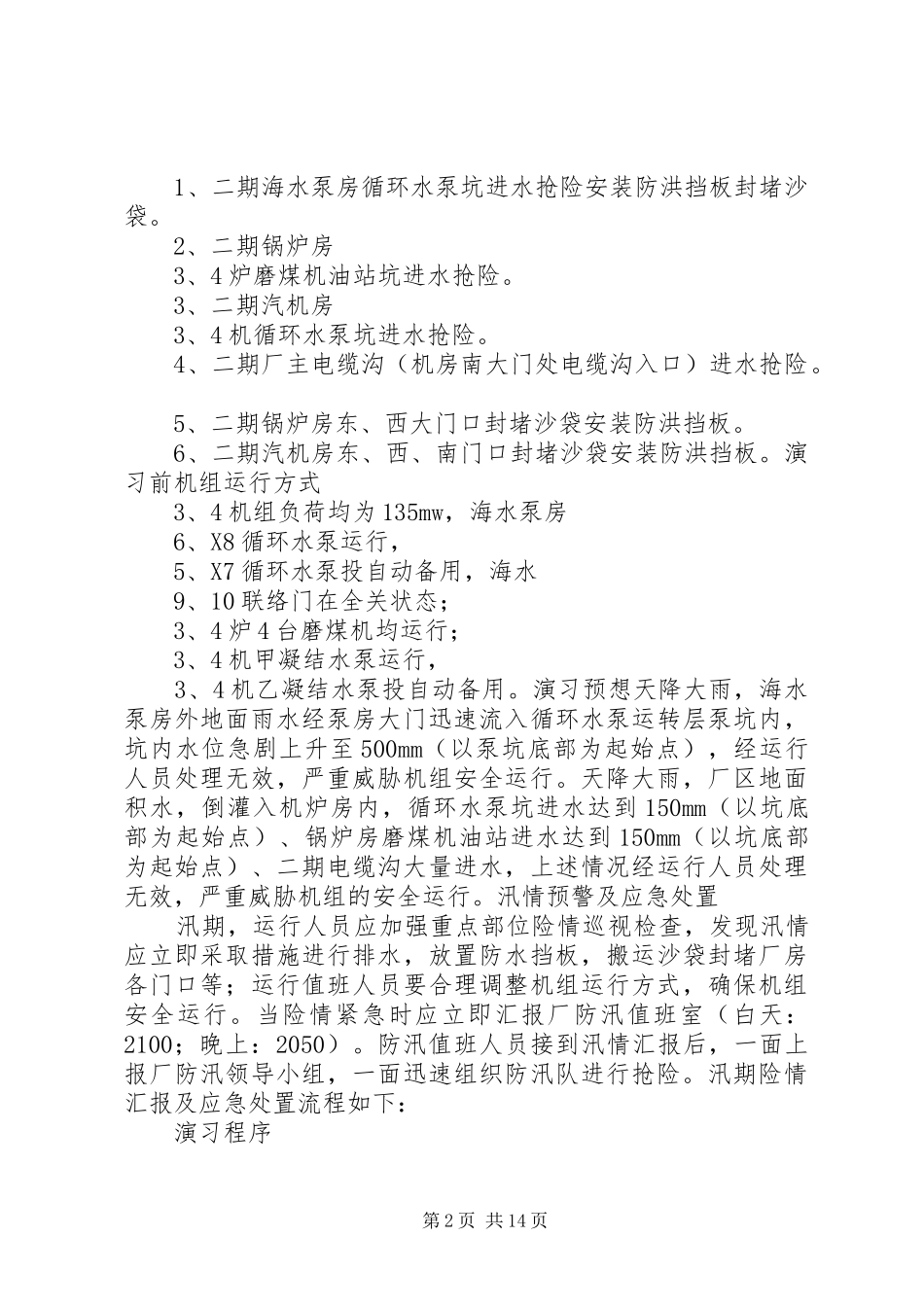

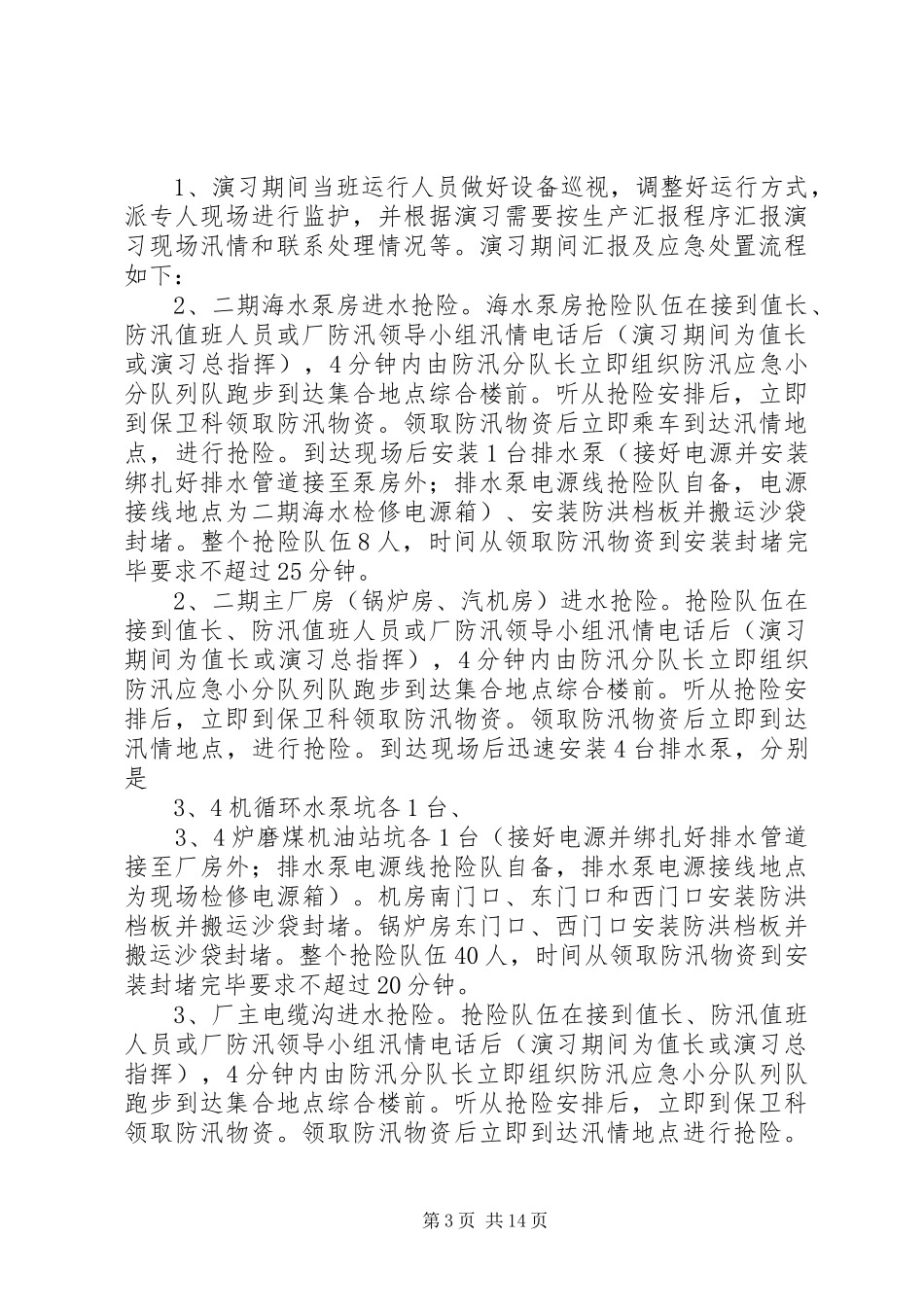

第1页共14页1、二期海水泵房循环水泵坑进水抢险安装防洪挡板封堵沙袋
2、二期锅炉房3、4炉磨煤机油站坑进水抢险
3、二期汽机房3、4机循环水泵坑进水抢险
4、二期厂主电缆沟(机房南大门处电缆沟入口)进水抢险
5、二期锅炉房东、西大门口封堵沙袋安装防洪挡板
6、二期汽机房东、西、南门口封堵沙袋安装防洪挡
