焙烧炉筑炉方案海韵40室敞开式焙烧炉施工方案前言
本工程投标时没有施工图,施工方案时只能根据我单位以前施工的沈阳铝镁设计研究院设计的类似炉型编制,因此,可能有部分内容与实际不符
一、工程概况:本工程系东阿海韵碳素有限公司新建40室预焙阳极炉体砌筑工程,炉体全长156多米,全宽27多米,全高5
因没有施工图纸,依据类似工程估计工程量如下:异型砖8500余吨,浇注料40余吨,浇注料安装3400余吨,标普粘土砖2200余吨,轻质保温砖3200余吨,保温砖70余吨,保温板50余吨,耐火纤维毡20余吨,耐火纤维绳约1吨,耐火纤维棉7余吨
二、开工前所具备的条件:1、所有厂房屋面建成能防雨防雷;2、炉体和烟道的混凝土基础经检查符合设计要求;3、炉体内的桥式起重机安装,并能使用;4、焙烧炉的火道和横墙、预砌筑完毕,并且所用的异型砖经过挑选和组合

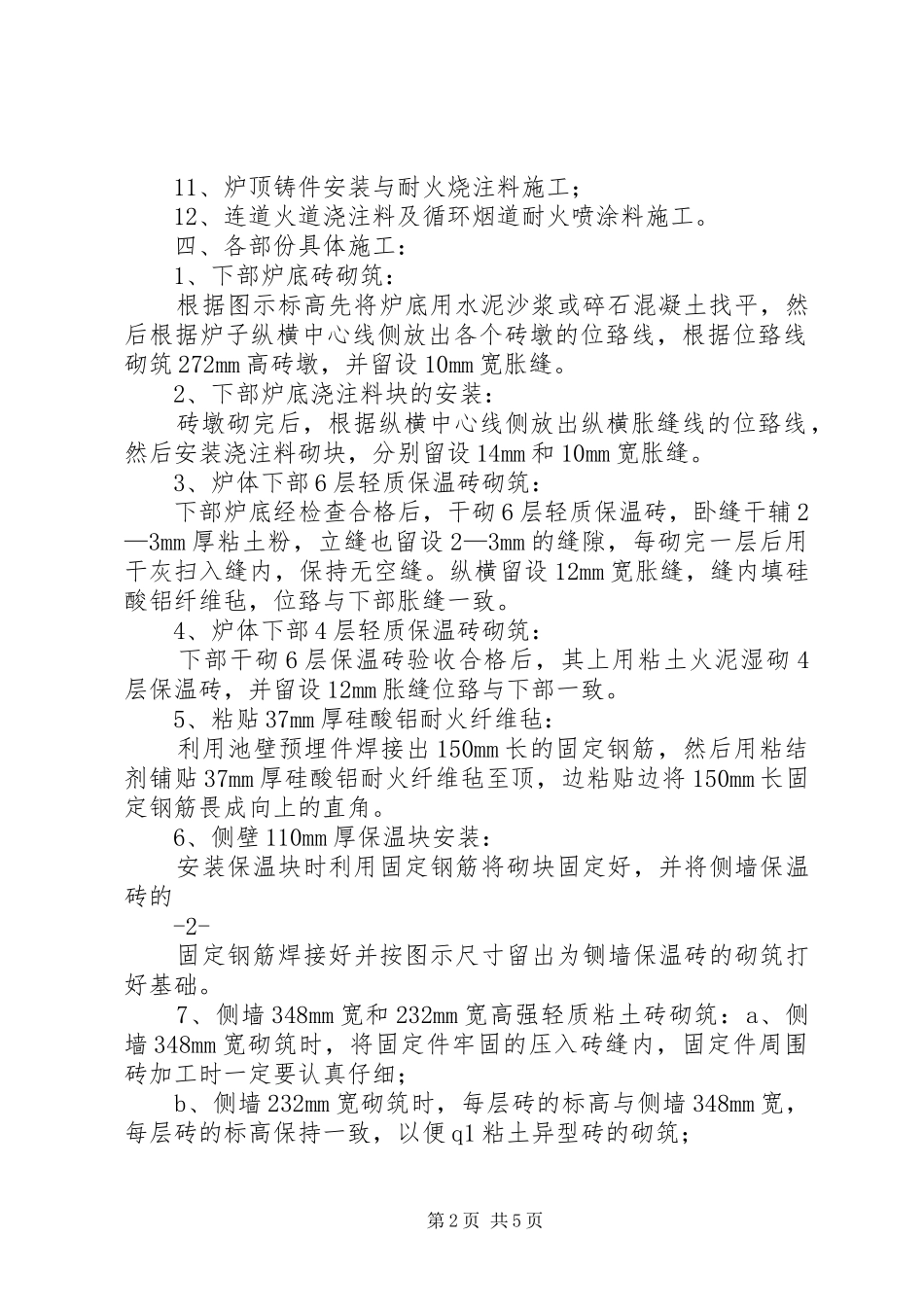

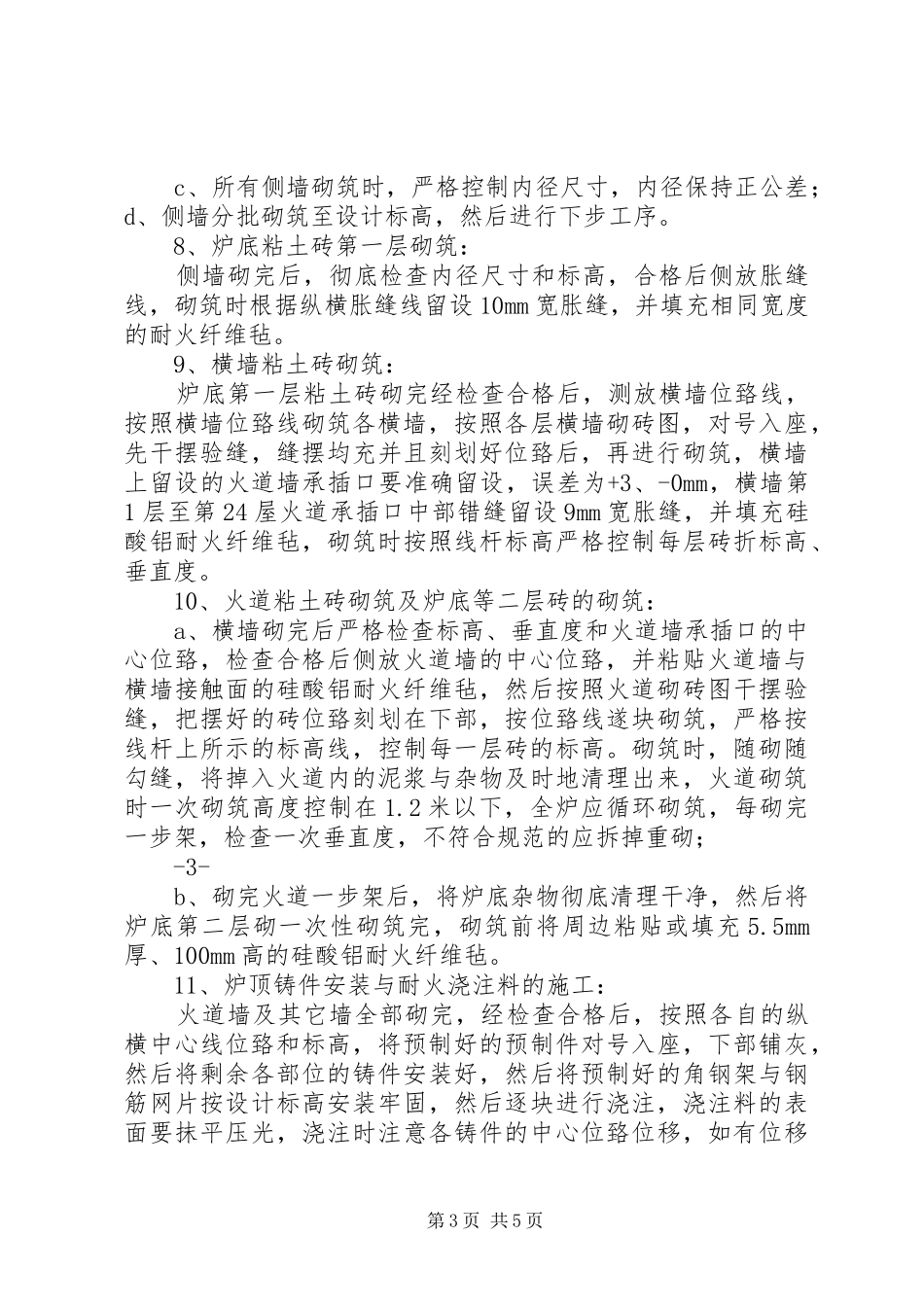

三、各部份施工顺序:1、下部炉底砖砌筑;2、下部炉底耐火烧注料的安装;3、炉体下部6层轻质保温砖干砌;4、炉体下部4层轻质保温砖湿砌;5、混凝土侧壁粘帖37mm厚硅酸铝耐火纤维;6、侧壁垒110mm厚保温块安装;-1-7、侧壁348mm宽和232mm宽高强轻质保温砖砌筑;8、炉底粘土砖等一层砌筑;9、横墙粘土砖砌筑;10、火道粘土砖砌筑与炉底第二层砖砌筑;第1页共5页11、炉顶铸件安装与耐火烧注料施工;12、连道火道浇注料及循环烟道耐火喷涂料施工
四、各部份具体施工:1、下部炉底砖砌筑:根据图示标高先将炉底用水泥沙浆或碎石混凝土找平,然后根据炉子纵横中心线侧放出各个砖墩的位臵线,根据位臵线砌筑272mm高砖墩,并留设10mm宽胀缝
2、下部炉底浇注料块的安装:砖墩砌完后,根据纵横中心线侧放出纵横胀缝线的位臵线,然后安装浇注料砌块,分别留设14mm和10mm宽胀缝
3、炉体下部6层轻质保温砖砌筑:下部炉底经检查合格后,干砌6层轻质保温砖,卧
