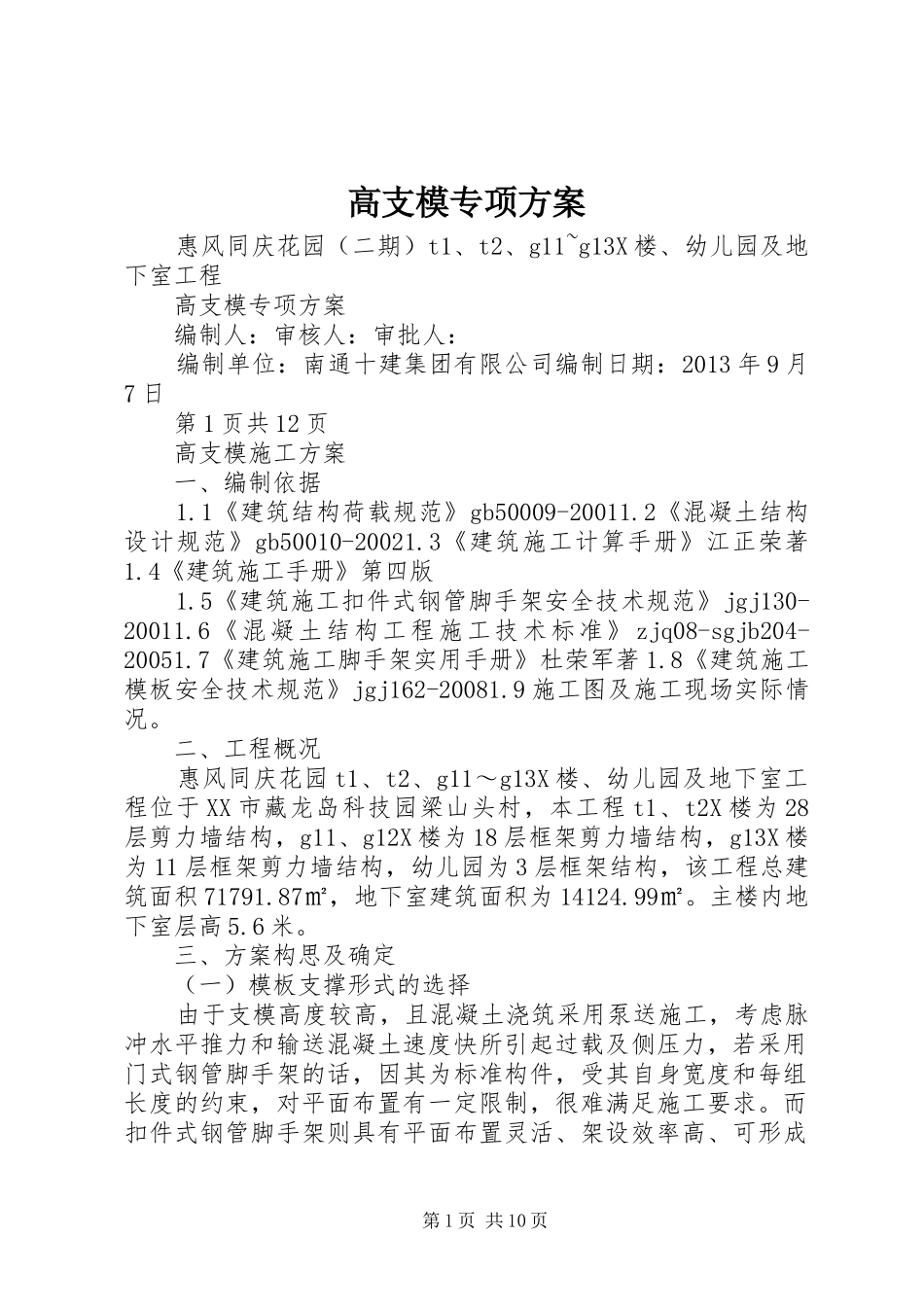

高支模专项方案惠风同庆花园(二期)t1、t2、g11~g13X楼、幼儿园及地下室工程高支模专项方案编制人:审核人:审批人:编制单位:南通十建集团有限公司编制日期:2013年9月7日第1页共12页高支模施工方案一、编制依据1
1《建筑结构荷载规范》gb50009-20011
2《混凝土结构设计规范》gb50010-20021
3《建筑施工计算手册》江正荣著1
4《建筑施工手册》第四版1
5《建筑施工扣件式钢管脚手架安全技术规范》jgj130-20011
6《混凝土结构工程施工技术标准》zjq08-sgjb204-20051
7《建筑施工脚手架实用手册》杜荣军著1
8《建筑施工模板安全技术规范》jgj162-20081
9施工图及施工现场实际情况
二、工程概况惠风同庆花园t1、t2、g11~g13X楼、幼儿园及地下室工程位于XX市藏龙岛科技园梁山头村,本工程t1、t2X楼为28层剪力墙结构,g11、g12X楼为18层框架剪力墙结构,g13X楼为11层框架剪力墙结构,幼儿园为3层框架结构,该工程总建筑面积71791
87㎡,地下室建筑面积为14124
主楼内地下室层高5
三、方案构思及确定(一)模板支撑形式的选择由于支模高度较高,且混凝土浇筑采用泵送施工,考虑脉冲水平推力和输送混凝土速度快所引起过载及侧压力,若采用门式钢管脚手架的话,因其为标准构件,受其自身宽度和每组长度的约束,对平面布置有一定限制,很难满足施工要求
而扣件式钢管脚手架则具有平面布置灵活、架设效率高、可形成第1页共10页纵横通道等特点,为了确保模板系统有足够强度、刚度和稳定性,模板支撑系统采用Φ48×3
5扣件式钢管满堂红脚手架

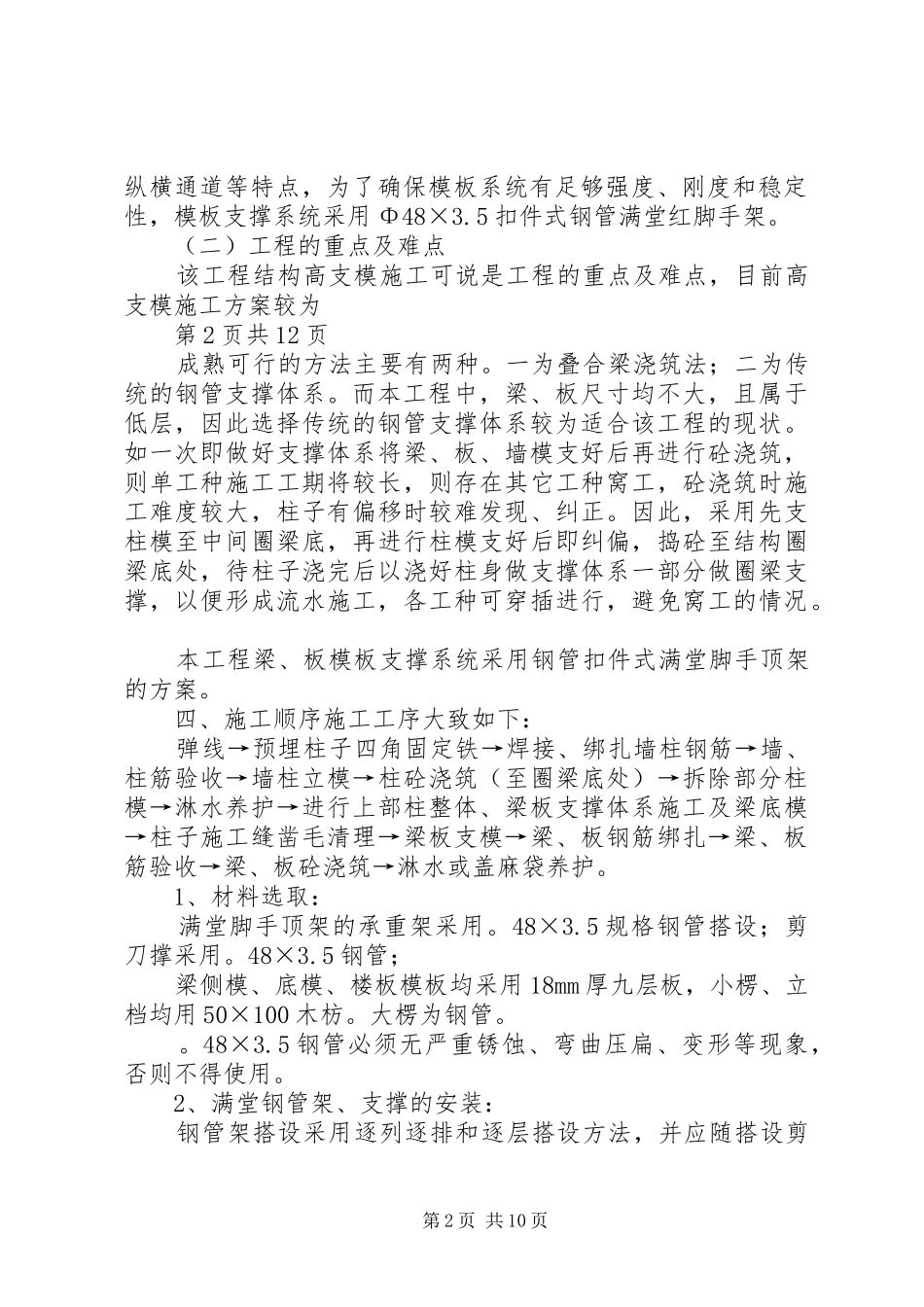

(二)工程的重点及难点该工程结构高支模施工可说是工程的重点及难点,目前高支模施工方案较为第2页共12页成熟可行的方法主要有两种

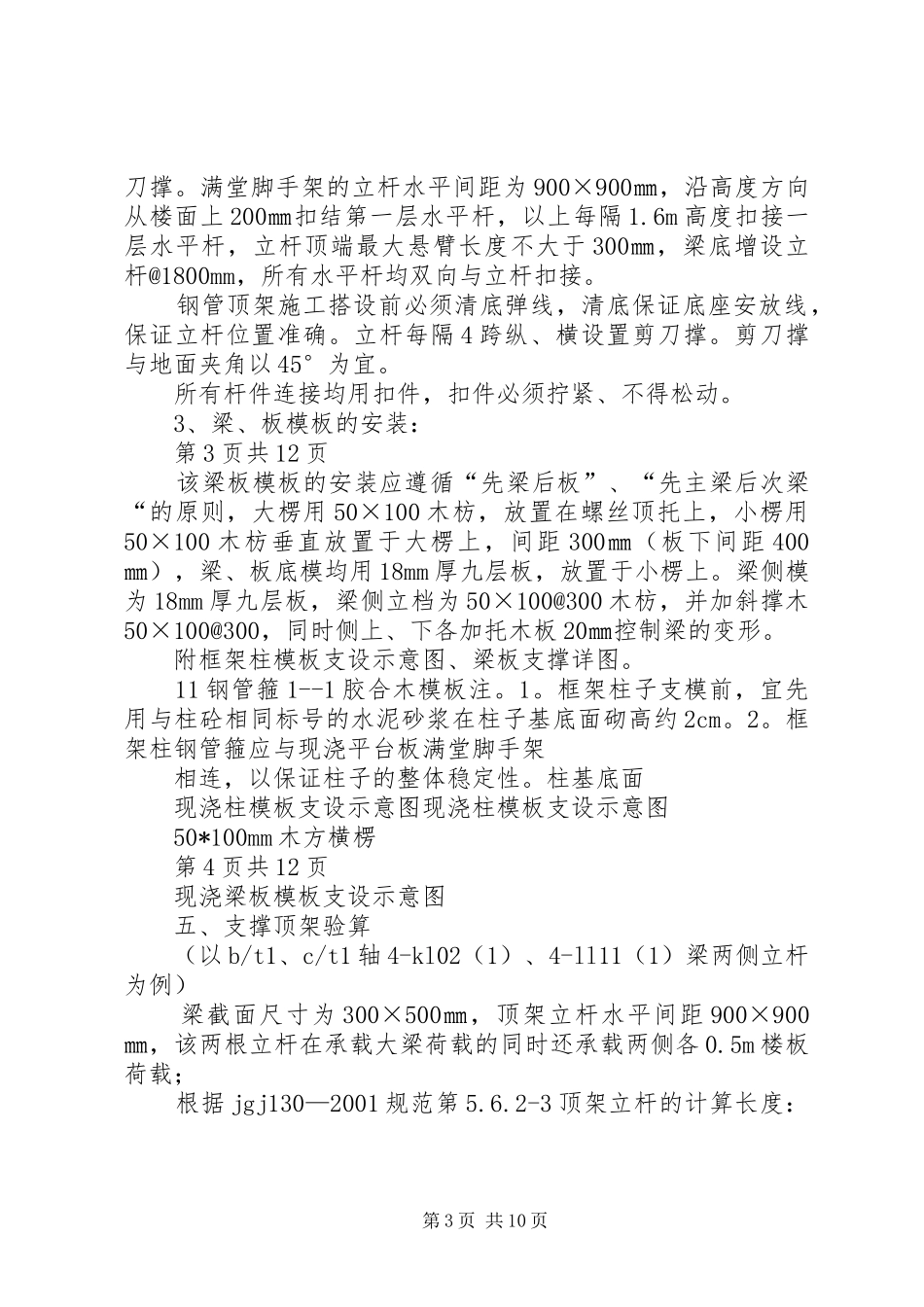

一为叠合梁浇筑法;二为传统的钢管支撑体系
