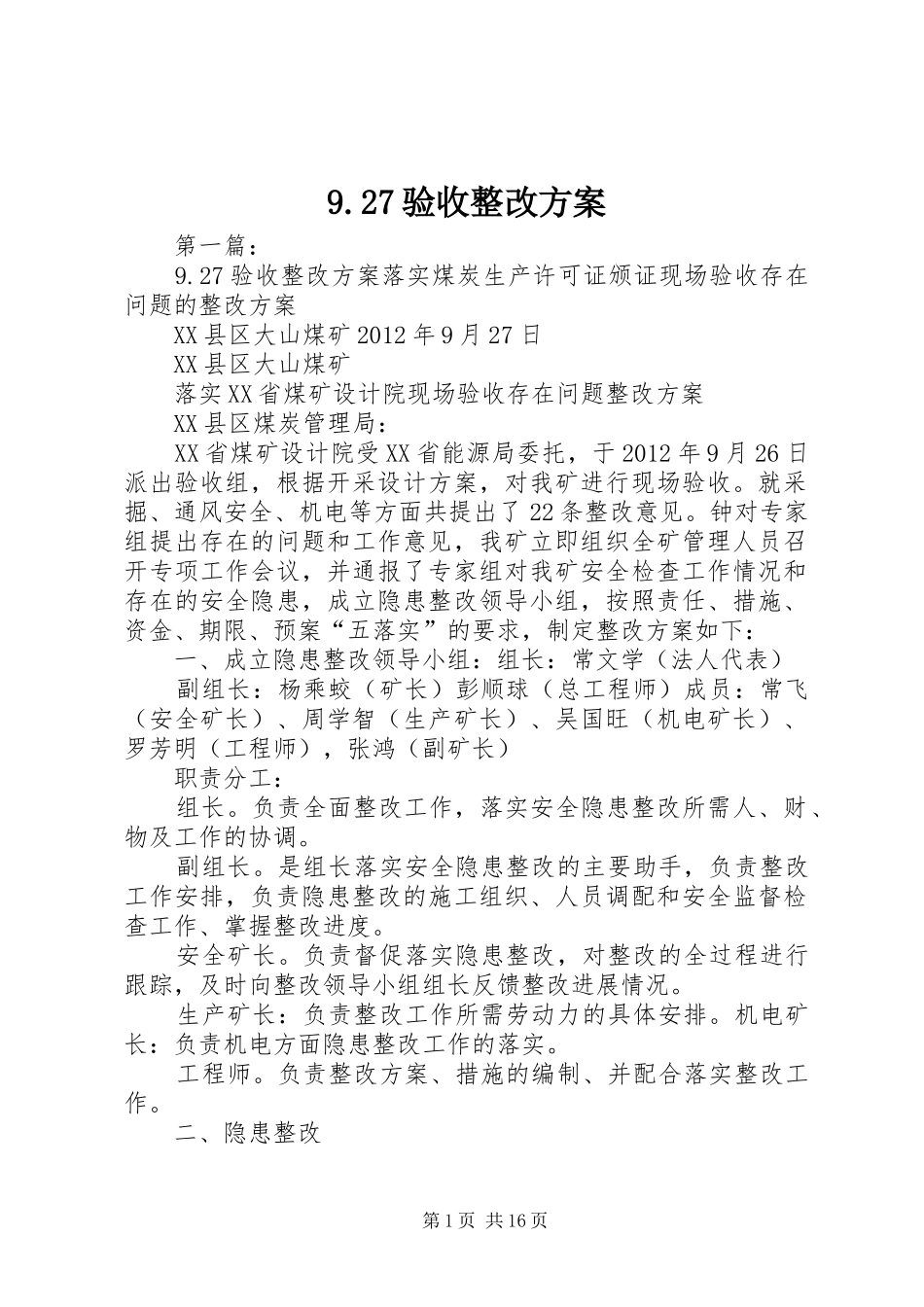

27验收整改方案落实煤炭生产许可证颁证现场验收存在问题的整改方案XX县区大山煤矿2012年9月27日XX县区大山煤矿落实XX省煤矿设计院现场验收存在问题整改方案XX县区煤炭管理局:XX省煤矿设计院受XX省能源局委托,于2012年9月26日派出验收组,根据开采设计方案,对我矿进行现场验收
就采掘、通风安全、机电等方面共提出了22条整改意见
钟对专家组提出存在的问题和工作意见,我矿立即组织全矿管理人员召开专项工作会议,并通报了专家组对我矿安全检查工作情况和存在的安全隐患,成立隐患整改领导小组,按照责任、措施、资金、期限、预案“五落实”的要求,制定整改方案如下:一、成立隐患整改领导小组:组长:常文学(法人代表)副组长:杨乘蛟(矿长)彭顺球(总工程师)成员:常飞(安全矿长)、周学智(生产矿长)、吴国旺(机电矿长)、罗芳明(工程师),张鸿(副矿长)职责分工:组长
负责全面整改工作,落实安全隐患整改所需人、财、物及工作的协调
是组长落实安全隐患整改的主要助手,负责整改工作安排,负责隐患整改的施工组织、人员调配和安全监督检查工作、掌握整改进度
负责督促落实隐患整改,对整改的全过程进行跟踪,及时向整改领导小组组长反馈整改进展情况
生产矿长:负责整改工作所需劳动力的具体安排
机电矿长:负责机电方面隐患整改工作的落实
负责整改方案、措施的编制、并配合落实整改工作

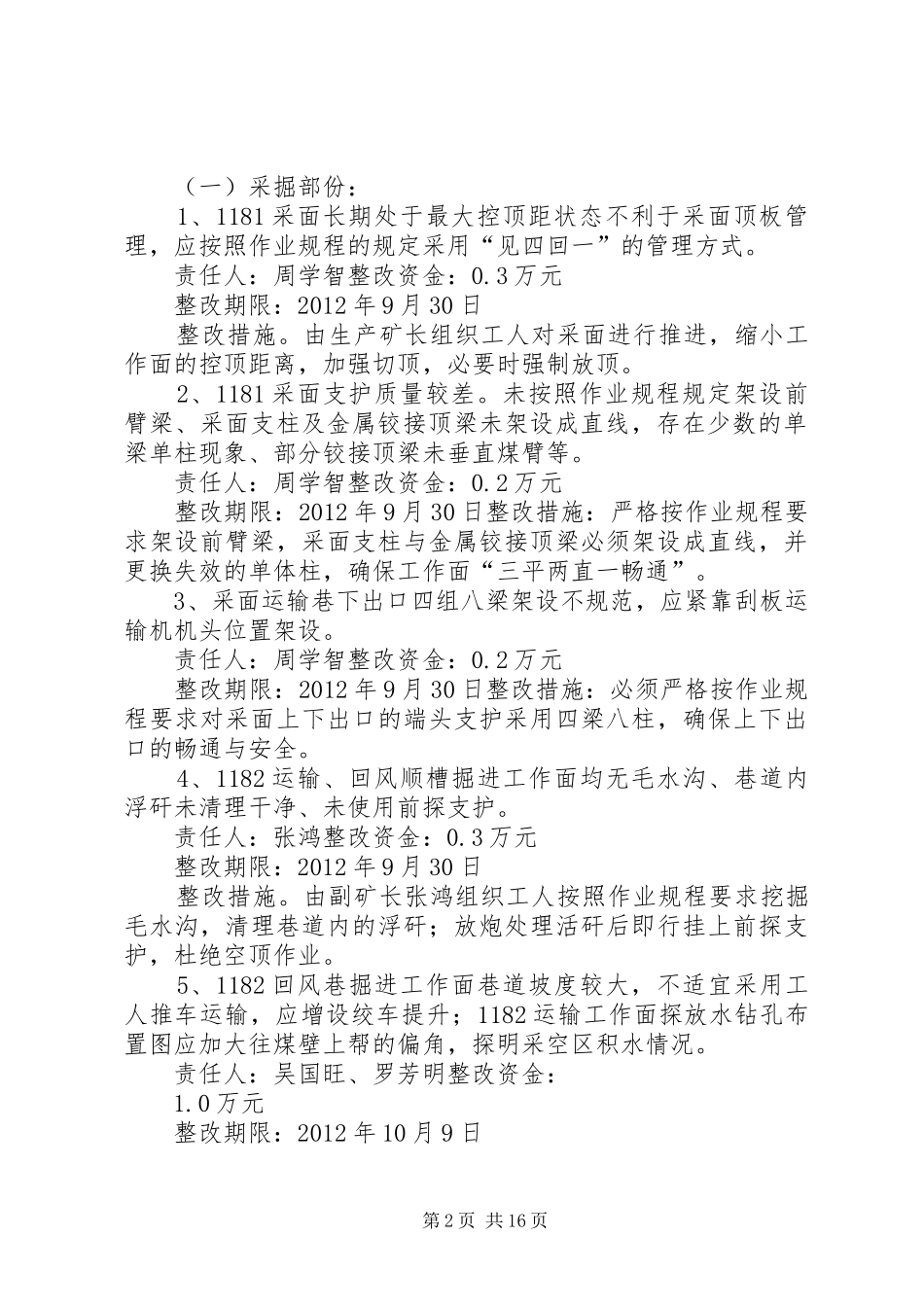

二、隐患整改第1页共16页(一)采掘部份:1、1181采面长期处于最大控顶距状态不利于采面顶板管理,应按照作业规程的规定采用“见四回一”的管理方式
责任人:周学智整改资金:0
3万元整改期限:2012年9月30日整改措施
由生产矿长组织工人对采面进行推进,缩小工作面的控顶距离,加强切顶,必要时强制放顶
2、1181采面支护质量较差
未按照作业规程规定架设前臂梁、采面支柱及金属铰
