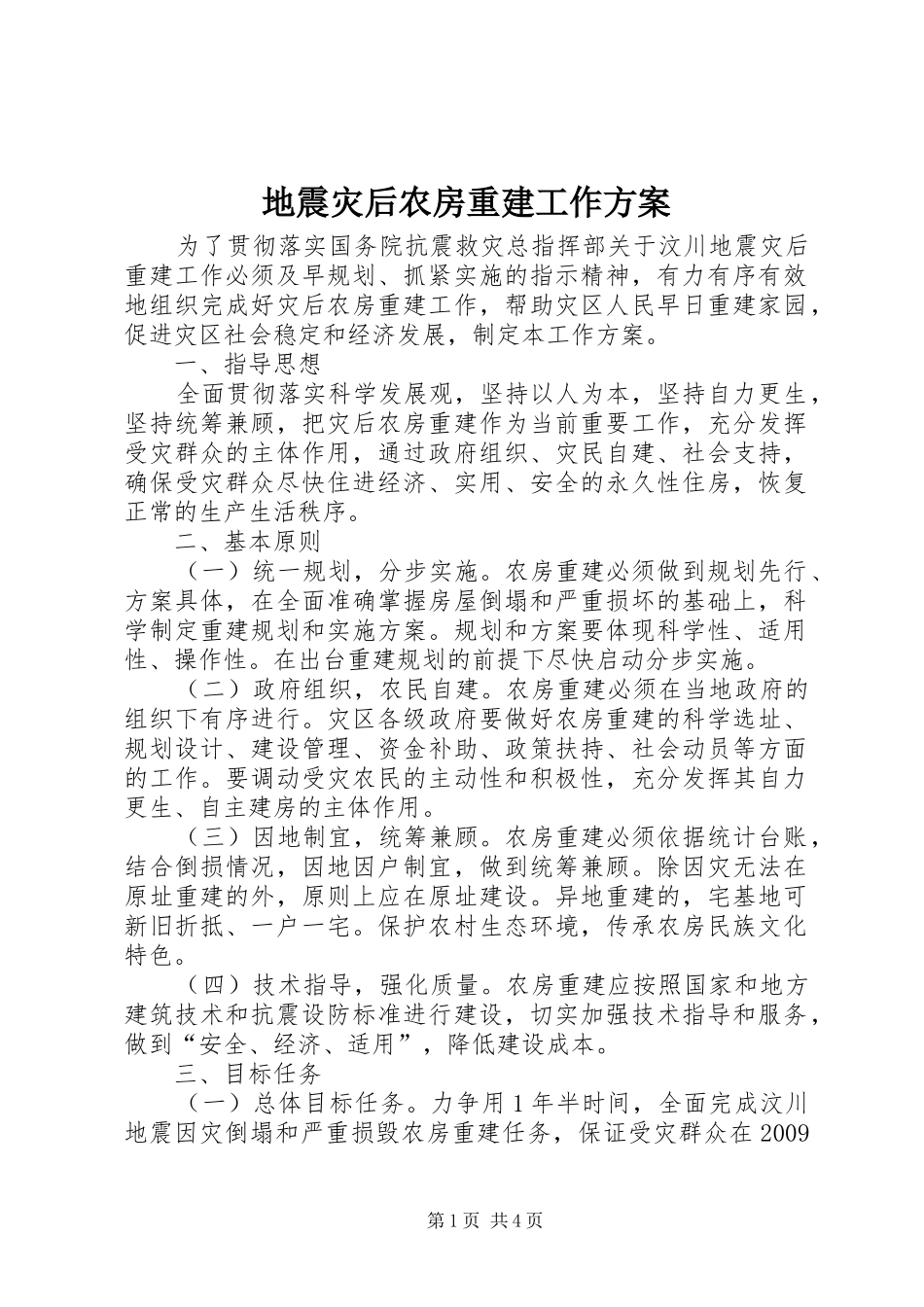

地震灾后农房重建工作方案为了贯彻落实国务院抗震救灾总指挥部关于汶川地震灾后重建工作必须及早规划、抓紧实施的指示精神,有力有序有效地组织完成好灾后农房重建工作,帮助灾区人民早日重建家园,促进灾区社会稳定和经济发展,制定本工作方案
一、指导思想全面贯彻落实科学发展观,坚持以人为本,坚持自力更生,坚持统筹兼顾,把灾后农房重建作为当前重要工作,充分发挥受灾群众的主体作用,通过政府组织、灾民自建、社会支持,确保受灾群众尽快住进经济、实用、安全的永久性住房,恢复正常的生产生活秩序
二、基本原则(一)统一规划,分步实施
农房重建必须做到规划先行、方案具体,在全面准确掌握房屋倒塌和严重损坏的基础上,科学制定重建规划和实施方案
规划和方案要体现科学性、适用性、操作性
在出台重建规划的前提下尽快启动分步实施
(二)政府组织,农民自建
农房重建必须在当地政府的组织下有序进行
灾区各级政府要做好农房重建的科学选址、规划设计、建设管理、资金补助、政策扶持、社会动员等方面的工作
要调动受灾农民的主动性和积极性,充分发挥其自力更生、自主建房的主体作用
(三)因地制宜,统筹兼顾
农房重建必须依据统计台账,结合倒损情况,因地因户制宜,做到统筹兼顾
除因灾无法在原址重建的外,原则上应在原址建设
异地重建的,宅基地可新旧折抵、一户一宅
保护农村生态环境,传承农房民族文化特色
(四)技术指导,强化质量
农房重建应按照国家和地方建筑技术和抗震设防标准进行建设,切实加强技术指导和服务,做到“安全、经济、适用”,降低建设成本
三、目标任务(一)总体目标任务

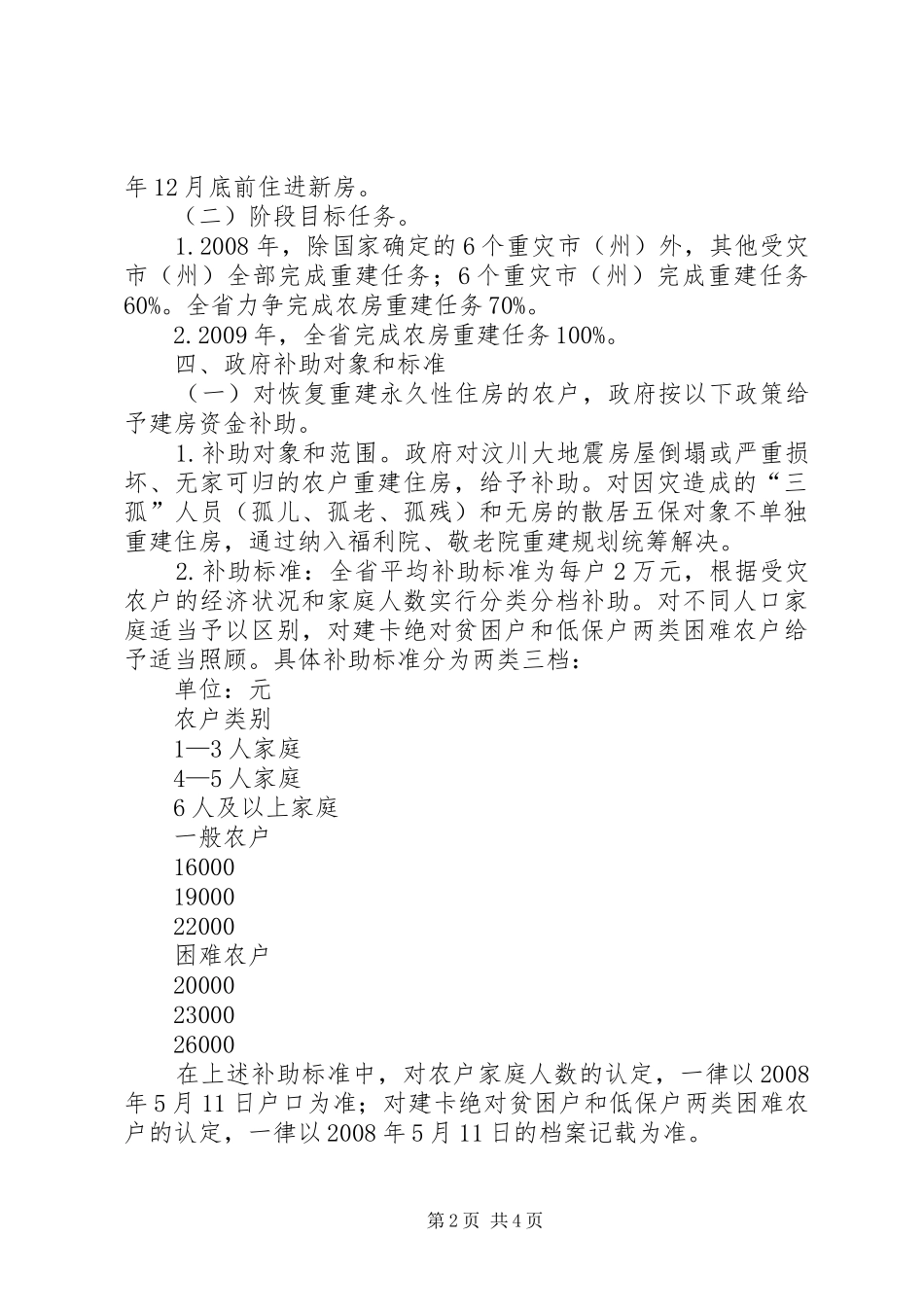

力争用1年半时间,全面完成汶川地震因灾倒塌和严重损毁农房重建任务,保证受灾群众在2009第1页共4页年12月底前住进新房
(二)阶段目标任务
2008年,除国家确定的6个重灾市(州)外,其他受灾市(州)全部完成重建任务;6个重灾市(州)完成重建任务60%
