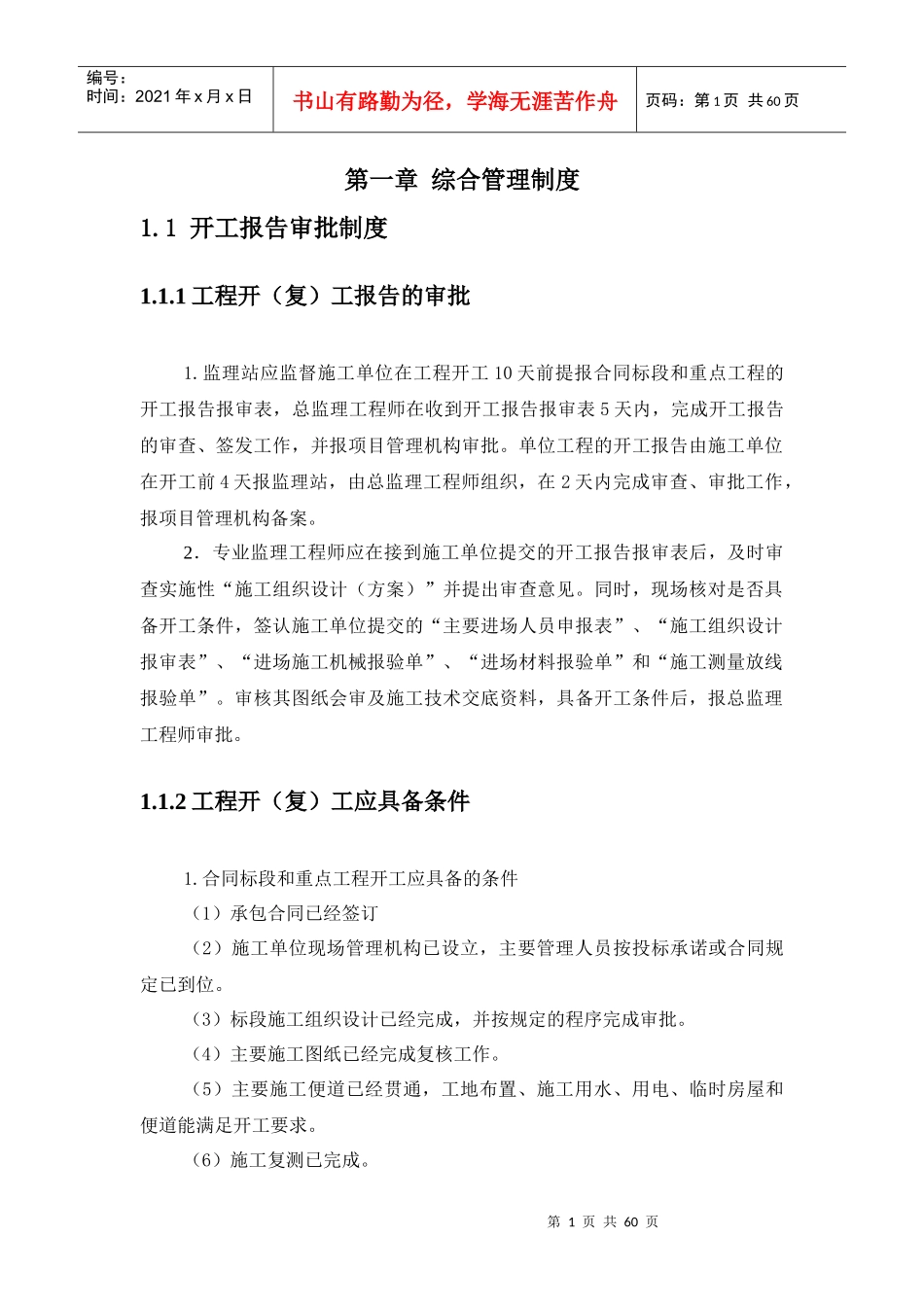

第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页第一章综合管理制度1
1开工报告审批制度1
1工程开(复)工报告的审批1
监理站应监督施工单位在工程开工10天前提报合同标段和重点工程的开工报告报审表,总监理工程师在收到开工报告报审表5天内,完成开工报告的审查、签发工作,并报项目管理机构审批
单位工程的开工报告由施工单位在开工前4天报监理站,由总监理工程师组织,在2天内完成审查、审批工作,报项目管理机构备案
2.专业监理工程师应在接到施工单位提交的开工报告报审表后,及时审查实施性“施工组织设计(方案)”并提出审查意见
同时,现场核对是否具备开工条件,签认施工单位提交的“主要进场人员申报表”、“施工组织设计报审表”、“进场施工机械报验单”、“进场材料报验单”和“施工测量放线报验单”
审核其图纸会审及施工技术交底资料,具备开工条件后,报总监理工程师审批
2工程开(复)工应具备条件1
合同标段和重点工程开工应具备的条件(1)承包合同已经签订(2)施工单位现场管理机构已设立,主要管理人员按投标承诺或合同规定已到位
(3)标段施工组织设计已经完成,并按规定的程序完成审批
(4)主要施工图纸已经完成复核工作
(5)主要施工便道已经贯通,工地布置、施工用水、用电、临时房屋和便道能满足开工要求
(6)施工复测已完成

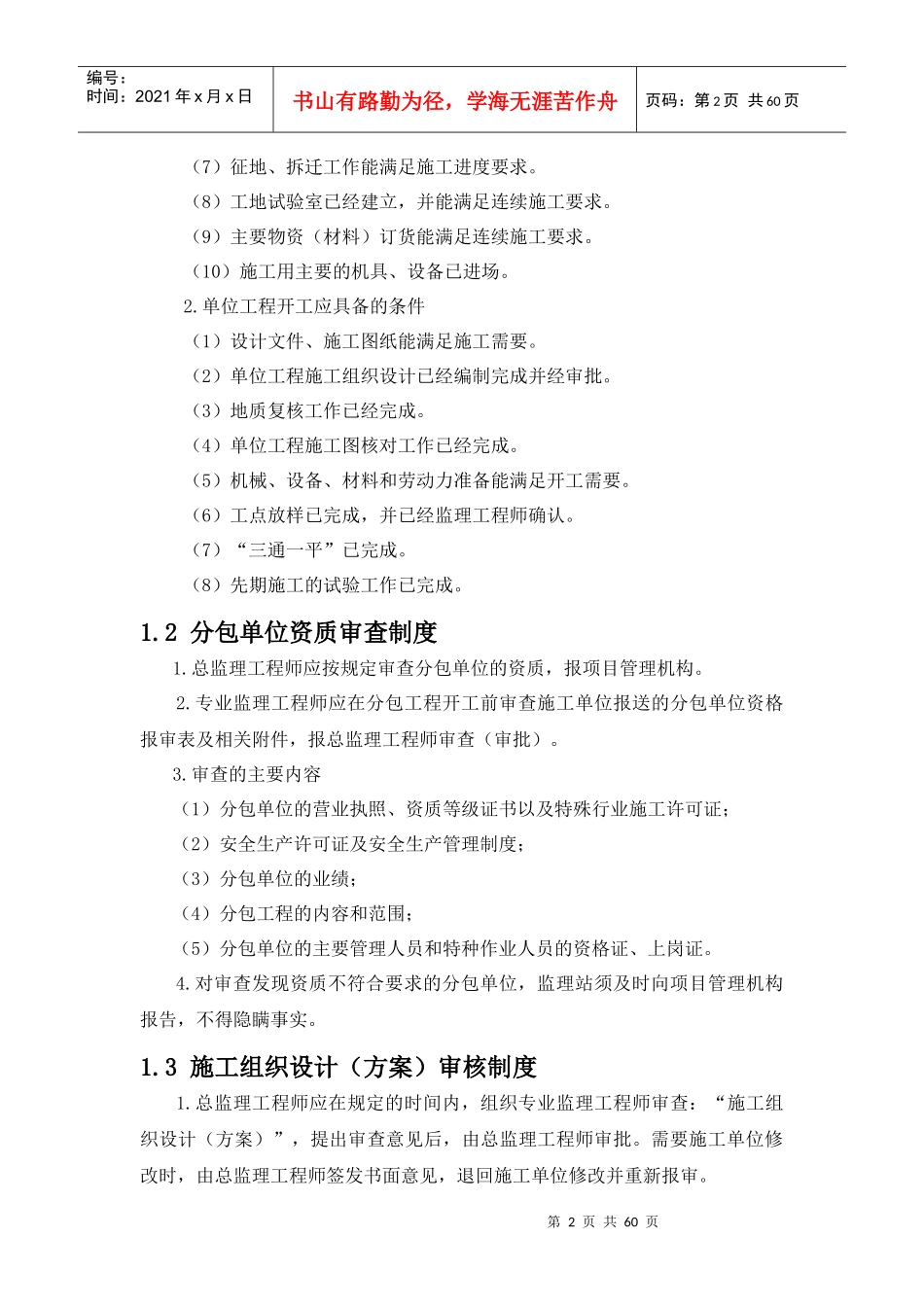

第2页共60页第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共60页(7)征地、拆迁工作能满足施工进度要求
(8)工地试验室已经建立,并能满足连续施工要求
(9)主要物资(材料)订货能满足连续施工要求
(10)施工用主要的机具、设备已进场
单位工程开工应具备的条件(1)设计文件、施工图纸能满足施工需要
(2)单位工程施工组织设计已经编制完成并经审批

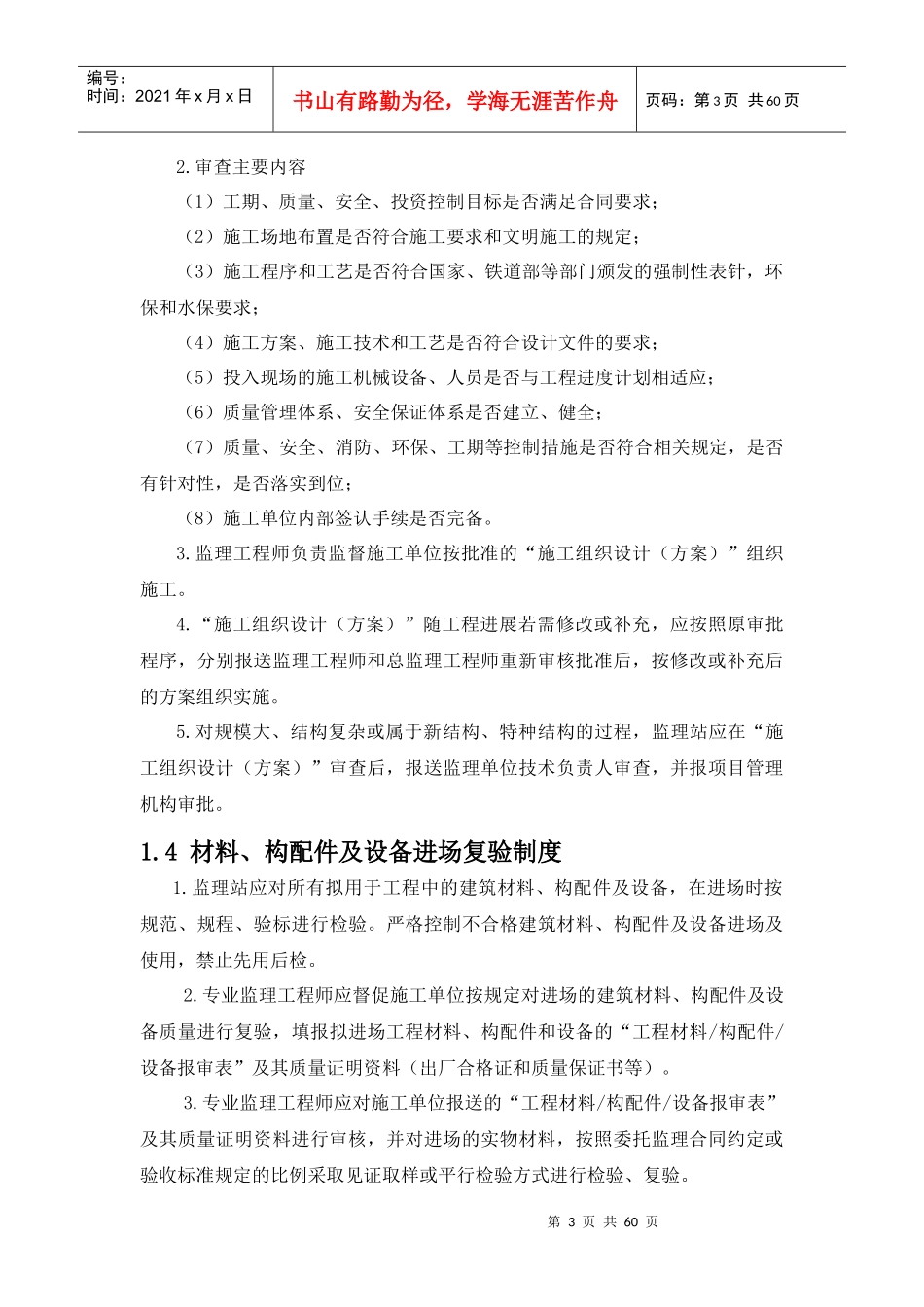

(3)地质复核工作已经完成
