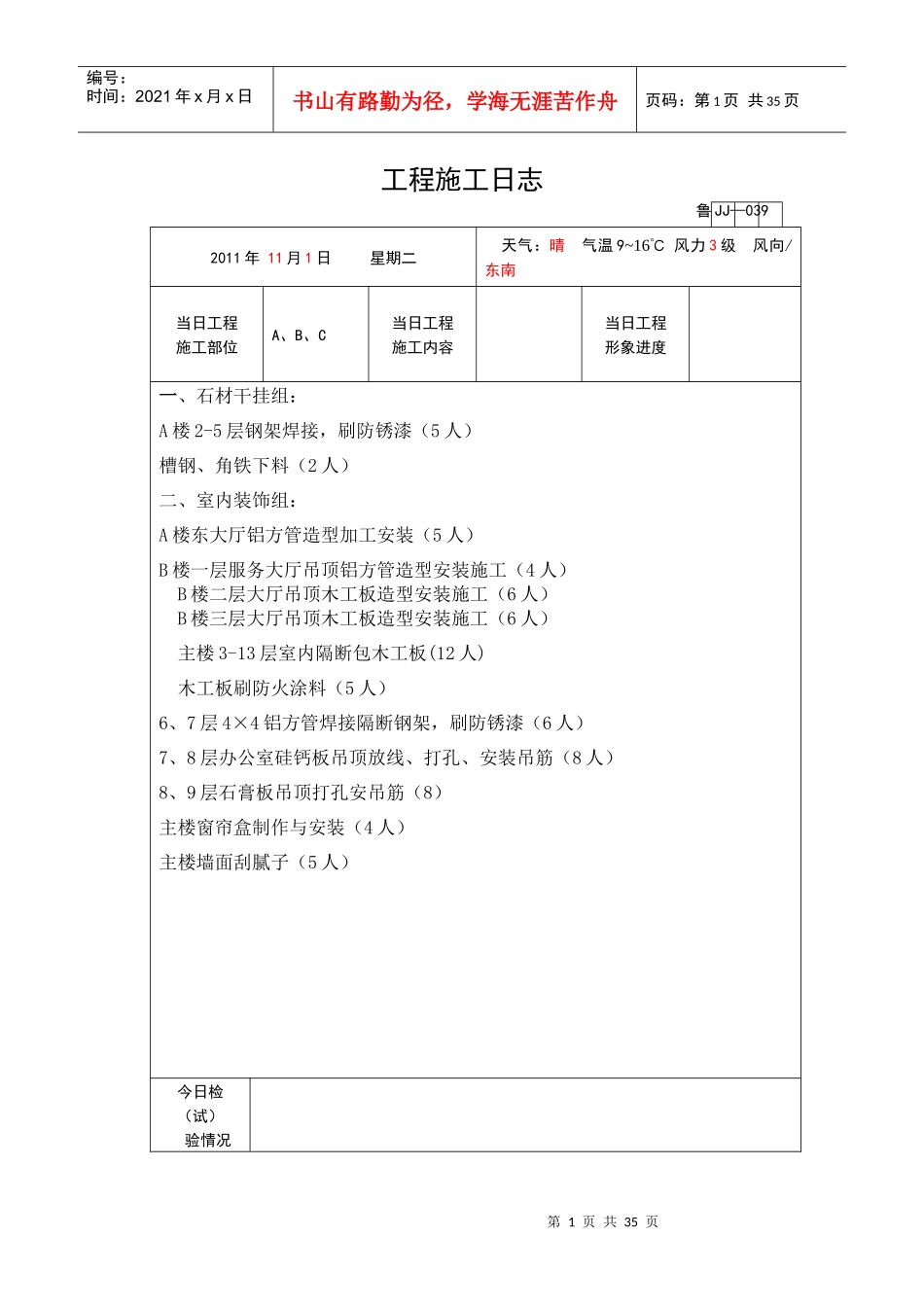

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页工程施工日志2011年11月1日星期二天气:晴气温9~16℃风力3级风向/东南当日工程施工部位A、B、C当日工程施工内容当日工程形象进度一、石材干挂组:A楼2-5层钢架焊接,刷防锈漆(5人)槽钢、角铁下料(2人)二、室内装饰组:A楼东大厅铝方管造型加工安装(5人)B楼一层服务大厅吊顶铝方管造型安装施工(4人)B楼二层大厅吊顶木工板造型安装施工(6人)B楼三层大厅吊顶木工板造型安装施工(6人)主楼3-13层室内隔断包木工板(12人)木工板刷防火涂料(5人)6、7层4×4铝方管焊接隔断钢架,刷防锈漆(6人)7、8层办公室硅钙板吊顶放线、打孔、安装吊筋(8人)8、9层石膏板吊顶打孔安吊筋(8)主楼窗帘盒制作与安装(4人)主楼墙面刮腻子(5人)今日检(试)验情况鲁JJ—039第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页备注山东省建设工程质量监督总站监制工程施工日志2011年11月2日星期三天气:晴气温9~16℃风力3级风向/东南当日工程施工部位当日工程施工内容当日工程形象进度一、石材干挂组:A楼2-5层钢架焊接,刷防锈漆(5人)槽钢、角铁下料(2人)二、室内装饰组:A楼东大厅铝方管造型加工安装(5人)B楼一层服务大厅吊顶铝方管造型安装施工(4人)B楼二层大厅吊顶木工板造型安装施工(6人)B楼三层大厅吊顶木工板造型安装施工(6人)主楼3-13层室内隔断包木工板(12人)木工板刷防火涂料(5人)6、7层4×4铝方管焊接隔断钢架,刷防锈漆(6人)7、8层办公室硅钙板吊顶放线、打孔、安装吊筋(8人)8、9层石膏板吊顶打孔安吊筋(8)主楼窗帘盒制作与安装(4人)主楼墙面刮腻子(5人)鲁JJ—039第3页共35页第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共35页今日检(试)验情况备注山东省建设工程质量监督总站监制工程施工日志2011年11月3日星期四天气:晴气温9~16℃风力3级风向/东南当日工程施工部位当日工程施工内容当日工程形象进度鲁JJ—039第4页共35页第3页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共35页一、石材干挂组:A楼2-5层钢架焊接,刷防锈漆(5人)槽钢、角铁下料(2人)二、室内装饰组:A楼东大厅铝方管造型加工安装(5人)B楼一层服务大厅吊顶铝方管造型安装施工(4人)B楼二层大厅吊顶木工板造型安装施工(6人)B楼三层大厅吊顶木工板造型安装施工(6人)主楼3-13层室内隔断包木工板(12人)木工板刷防火涂料(5人)6、7层4×4铝方管焊接隔断钢架,刷防锈漆(6人)7、8层办公室硅钙板吊顶放线、打孔、安装吊筋(8人)8、9层石膏板吊顶打孔安吊筋(8)主楼窗帘盒制作与安装(4人)主楼墙面刮腻子(5人)今日检(试)验情况备注山东省建设工程质量监督总站监制工程施工日志2011年11月4日星期五天气:晴气温9~16℃风力3级风向/东南鲁JJ—039第5页共35页第4页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共35页当日工程施工部位当日工程施工内容当日工程形象进度一、石材干挂组:A楼5-11层钢架焊接,刷防锈漆(5人)槽钢、角铁下料(2人)二、室内装饰组:A楼东大厅铝方管造型加工安装(5人)B楼一层服务大厅吊顶铝方管造型安装施工(4人)B楼二层大厅吊顶木工板造型安装施工(6人)B楼三层大厅吊顶木工板造型安装施工(6人)主楼3-13层室内隔断包木工板(12人)木工板刷防火涂料(5人)6、7层4×4铝方管焊接隔断钢架,刷防锈漆(6人)7、8层办公室硅钙板吊顶放线、打孔、安装吊筋(8人)8、9层石膏板吊顶打孔安吊筋(8)主楼窗帘盒制作与安装(4人)主楼墙面刮腻子(5人)今日检(试)验情况备注山东省建设工程质量监督总站监制工程施工日志鲁JJ—039第6页共35页第5页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共35页2011年11月5日星期六天气:晴气温9~16℃风力3级风向/东南当日工程施工部位当日工程施工内容当日工程形象进度一、石材干挂组:A楼5-11层钢架焊接,刷防锈漆(5人)槽钢、角铁下料(2人...
