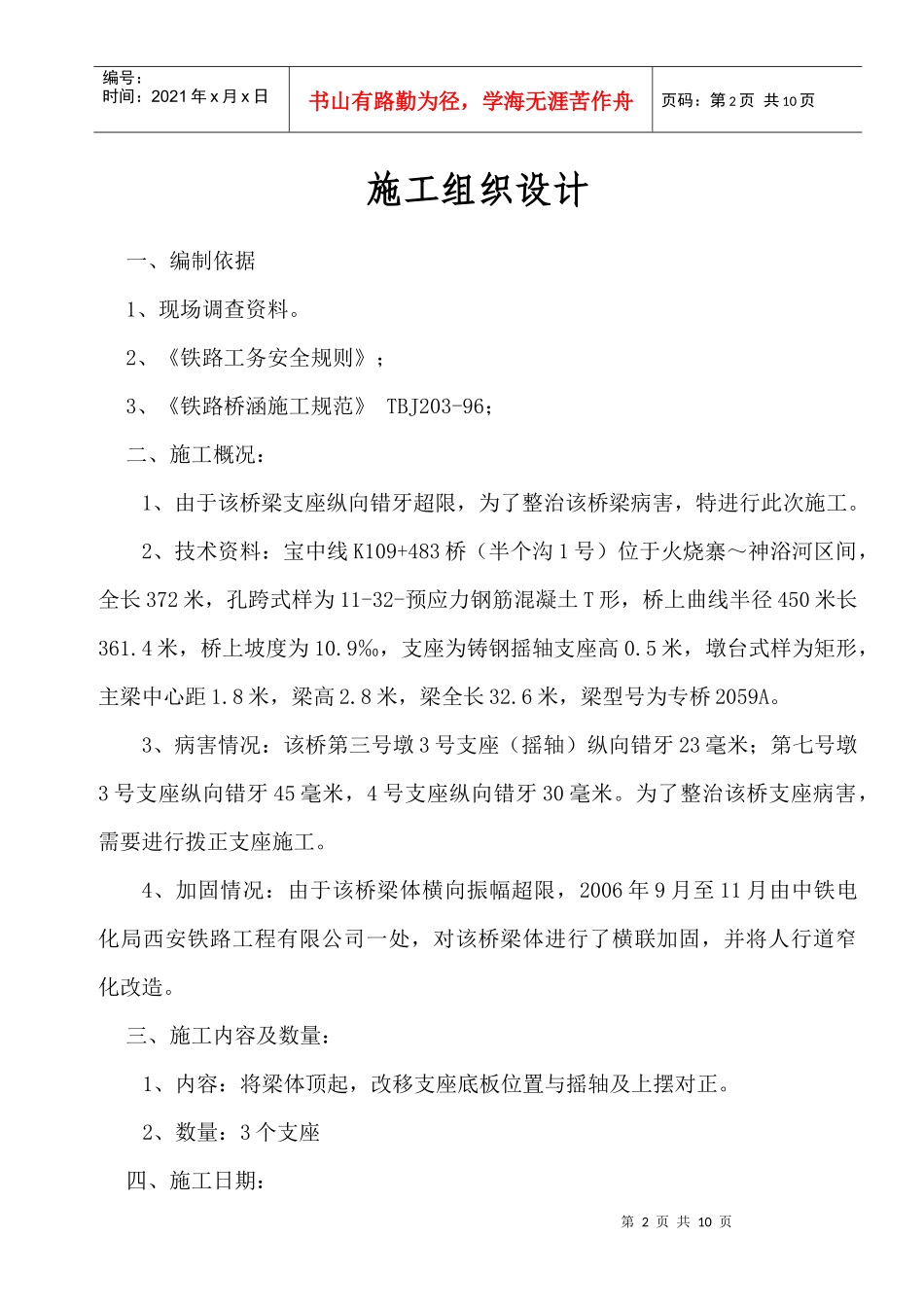

施工组织设计工程名称:桥梁改移支座施工工程地点:宝中线K109+483桥主管段长:安调科:桥路科:编制:李新春宝鸡工务段二〇〇八年九月二十六日宝中线K109+483桥桥梁改移支座第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页施工组织设计一、编制依据1、现场调查资料
2、《铁路工务安全规则》;3、《铁路桥涵施工规范》TBJ203-96;二、施工概况:1、由于该桥梁支座纵向错牙超限,为了整治该桥梁病害,特进行此次施工
2、技术资料:宝中线K109+483桥(半个沟1号)位于火烧寨~神浴河区间,全长372米,孔跨式样为11-32-预应力钢筋混凝土T形,桥上曲线半径450米长361
4米,桥上坡度为10
9‰,支座为铸钢摇轴支座高0
5米,墩台式样为矩形,主梁中心距1
8米,梁高2
8米,梁全长32
6米,梁型号为专桥2059A
3、病害情况:该桥第三号墩3号支座(摇轴)纵向错牙23毫米;第七号墩3号支座纵向错牙45毫米,4号支座纵向错牙30毫米
为了整治该桥支座病害,需要进行拨正支座施工
4、加固情况:由于该桥梁体横向振幅超限,2006年9月至11月由中铁电化局西安铁路工程有限公司一处,对该桥梁体进行了横联加固,并将人行道窄化改造
三、施工内容及数量:1、内容:将梁体顶起,改移支座底板位置与摇轴及上摆对正

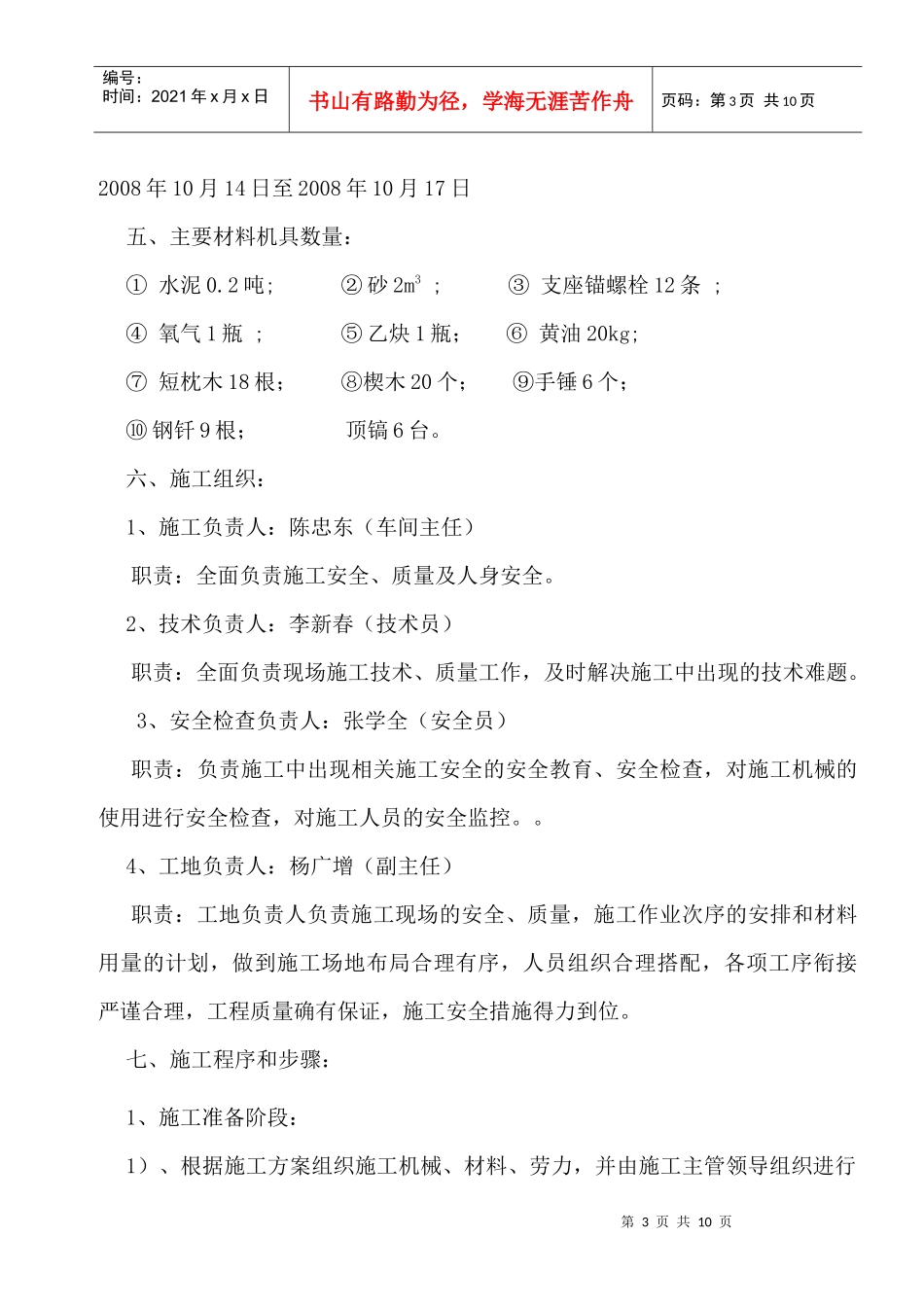

2、数量:3个支座四、施工日期:第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页2008年10月14日至2008年10月17日五、主要材料机具数量:①水泥0
2吨;②砂2m3;③支座锚螺栓12条;④氧气1瓶;⑤乙炔1瓶;⑥黄油20kg;⑦短枕木18根;⑧楔木20个;⑨手锤6个;⑩钢钎9根;顶镐6台
六、施工组织:1、施工负责人:陈忠东(车间主任)职责:全面负责施工安全、质
