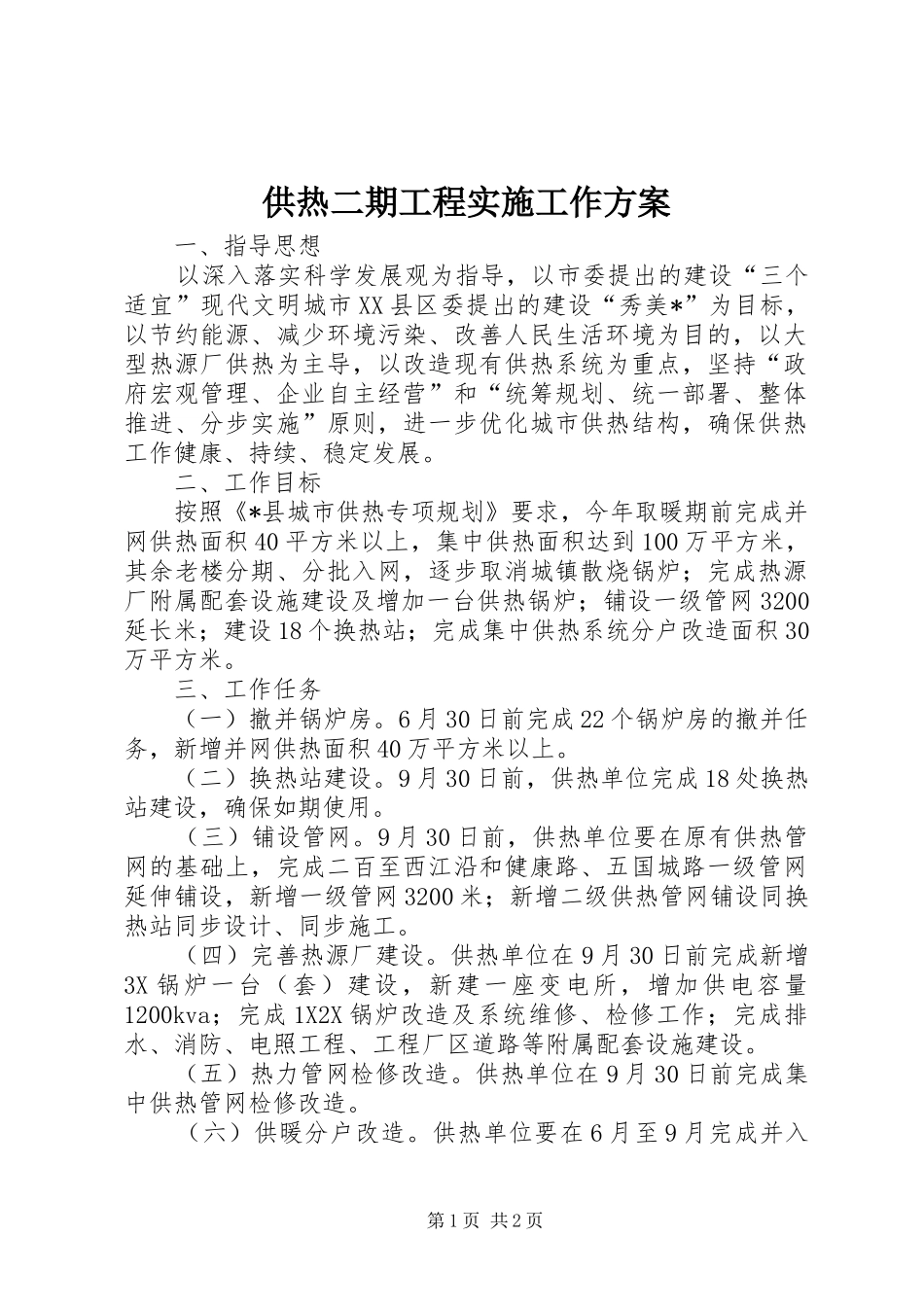

供热二期工程实施工作方案一、指导思想以深入落实科学发展观为指导,以市委提出的建设“三个适宜”现代文明城市XX县区委提出的建设“秀美*”为目标,以节约能源、减少环境污染、改善人民生活环境为目的,以大型热源厂供热为主导,以改造现有供热系统为重点,坚持“政府宏观管理、企业自主经营”和“统筹规划、统一部署、整体推进、分步实施”原则,进一步优化城市供热结构,确保供热工作健康、持续、稳定发展
二、工作目标按照《*县城市供热专项规划》要求,今年取暖期前完成并网供热面积40平方米以上,集中供热面积达到100万平方米,其余老楼分期、分批入网,逐步取消城镇散烧锅炉;完成热源厂附属配套设施建设及增加一台供热锅炉;铺设一级管网3200延长米;建设18个换热站;完成集中供热系统分户改造面积30万平方米
三、工作任务(一)撤并锅炉房
6月30日前完成22个锅炉房的撤并任务,新增并网供热面积40万平方米以上
(二)换热站建设
9月30日前,供热单位完成18处换热站建设,确保如期使用
(三)铺设管网
9月30日前,供热单位要在原有供热管网的基础上,完成二百至西江沿和健康路、五国城路一级管网延伸铺设,新增一级管网3200米;新增二级供热管网铺设同换热站同步设计、同步施工
(四)完善热源厂建设
供热单位在9月30日前完成新增3X锅炉一台(套)建设,新建一座变电所,增加供电容量1200kva;完成1X2X锅炉改造及系统维修、检修工作;完成排水、消防、电照工程、工程厂区道路等附属配套设施建设
(五)热力管网检修改造
供热单位在9月30日前完成集中供热管网检修改造
(六)供暖分户改造
供热单位要在6月至9月完成并入第1页共2页集中供热大网的老楼分户改造面积30万平方米
(七)检查验收
县物业供热管理办公室负责牵头组织相关部门和技术人员对整个集中供热二期建设工程的检查验收,验收分二个阶段进行
6月30日前,对第二批锅
