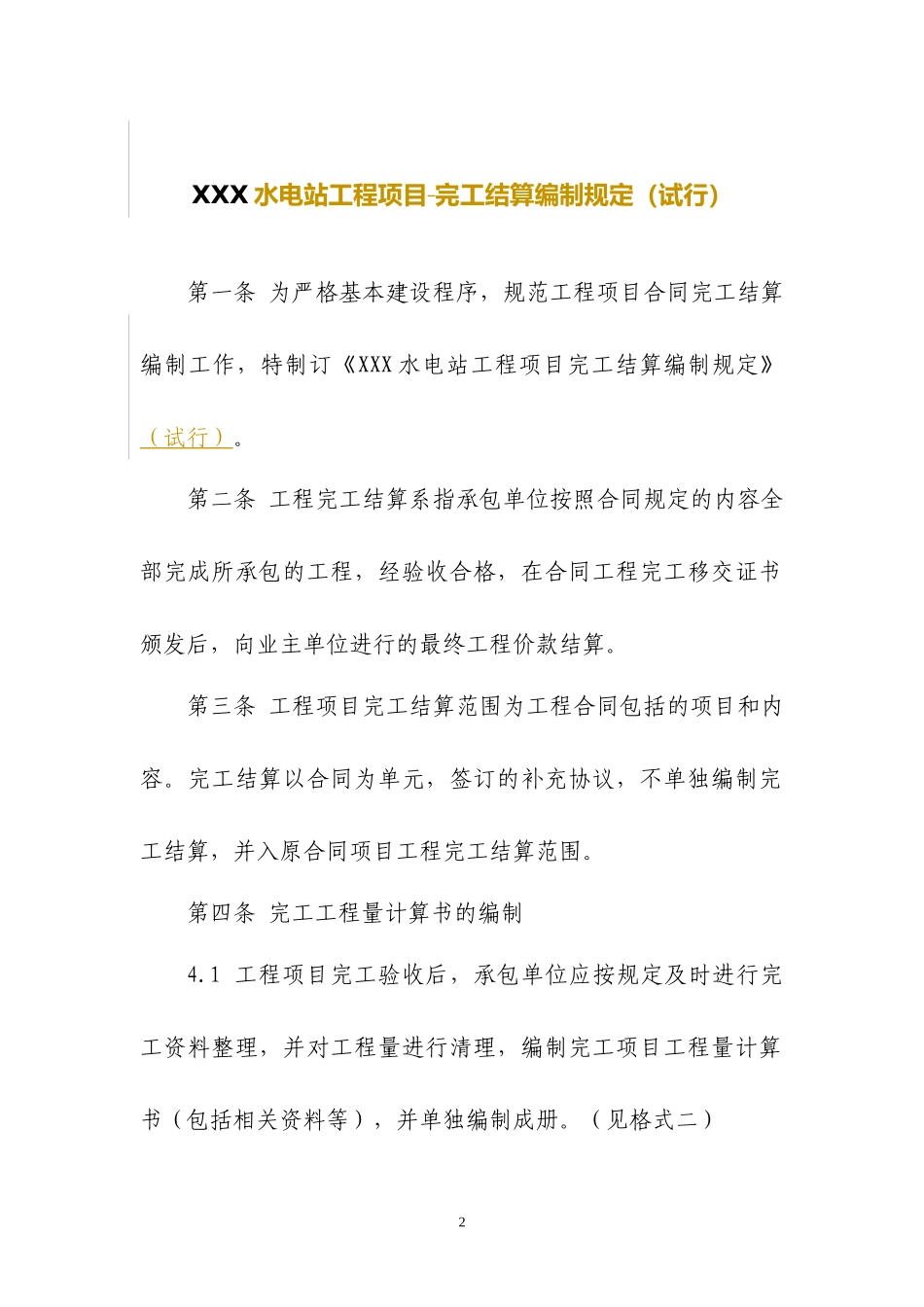

1XXX水电站工程项目完工结算编制规定(试行)第一条为严格基本建设程序,规范工程项目合同完工结算编制工作,特制订《XXX水电站工程项目完工结算编制规定》(试行)
第二条工程完工结算系指承包单位按照合同规定的内容全部完成所承包的工程,经验收合格,在合同工程完工移交证书颁发后,向业主单位进行的最终工程价款结算
第三条工程项目完工结算范围为工程合同包括的项目和内容
完工结算以合同为单元,签订的补充协议,不单独编制完工结算,并入原合同项目工程完工结算范围
第四条完工工程量计算书的编制4
1工程项目完工验收后,承包单位应按规定及时进行完工资料整理,并对工程量进行清理,编制完工项目工程量计算书(包括相关资料等),并单独编制成册
(见格式二)24
2完工项目工程量计算书经承包单位、监理和业主三方确认后,作为工程项目完工结算的计量依据
完工工程量计算书中应详细列明计算依据(如设计图纸编号、测量收方资料及土石比鉴定表等)、计算过程等计算资料,使用现场签证计量(如计日工等)的应在计算书说明并附签单
第五条工程项目完工结算书的编制要求5
1工程项目完工结算书由承包人负责编制,经监理单位审核后上报业主单位审核
(见格式一)5
2工程项目完工后,承包单位必须对需办理完工结算的工程项目进行全面的清理,包括:资料整编、工程量清理、已完工程未支付的价款、按暂定价格支付的变更项目补差、统供材料款最终核销以及其它按合同规定需支付的项目等
3工程项目完工结算书的编制依据a)施工合同及补充协议;b)完工报告和完工验收资料;c)设计变更通知书、施工记录及工程量签证单等;3d)完工图纸;e)有关技术、经济文件;f)工程量计算书;g)经双方协商同意并办理了签证的应列入工程结算的其他事项
4工程项目完工并颁发工程完工移交证书后30天内,承包单位应向监理人递交工程项目完工结算报告(见格式一)及完整的完工结算资料
