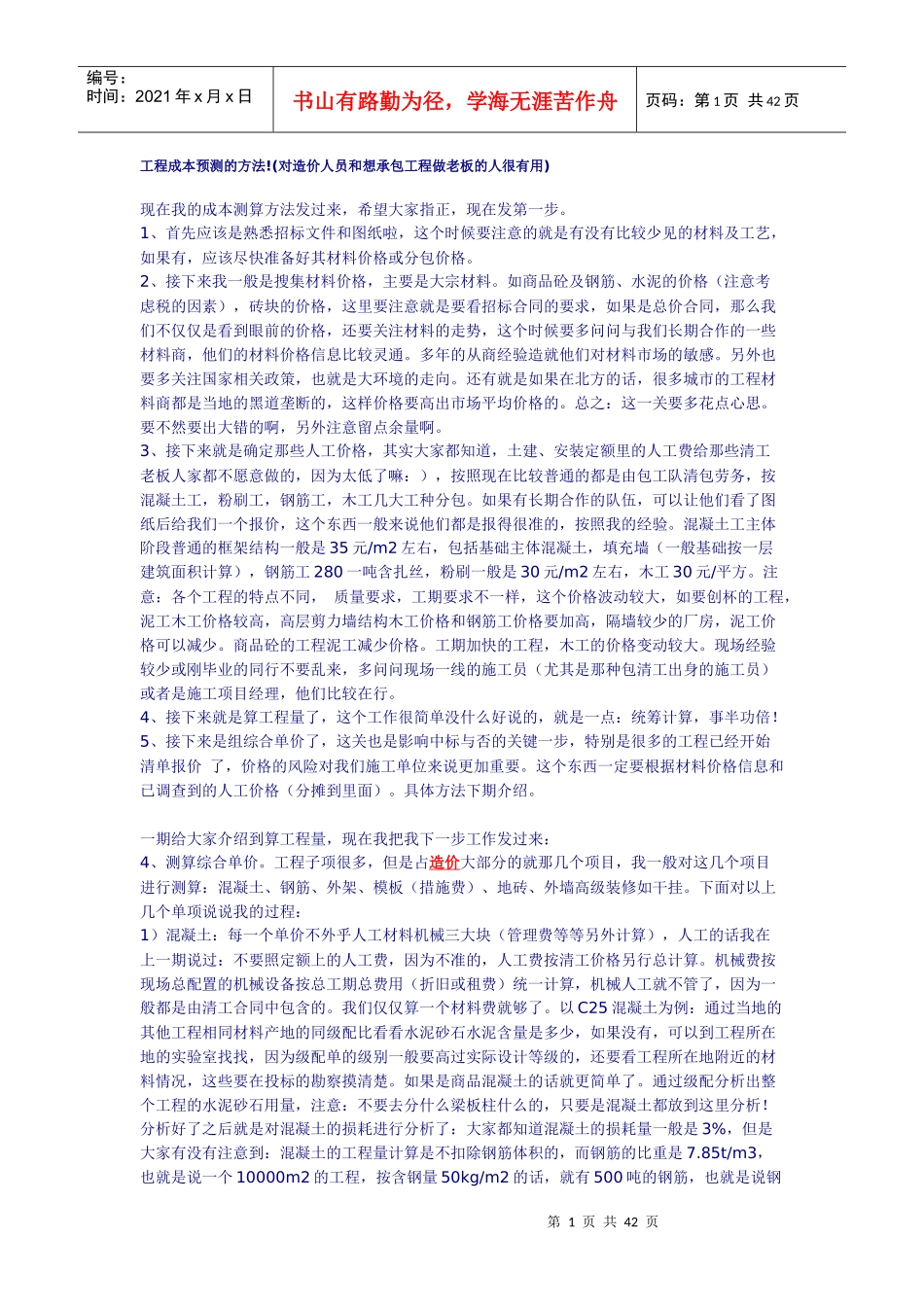

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页工程成本预测的方法
(对造价人员和想承包工程做老板的人很有用)现在我的成本测算方法发过来,希望大家指正,现在发第一步
1、首先应该是熟悉招标文件和图纸啦,这个时候要注意的就是有没有比较少见的材料及工艺,如果有,应该尽快准备好其材料价格或分包价格
2、接下来我一般是搜集材料价格,主要是大宗材料
如商品砼及钢筋、水泥的价格(注意考虑税的因素),砖块的价格,这里要注意就是要看招标合同的要求,如果是总价合同,那么我们不仅仅是看到眼前的价格,还要关注材料的走势,这个时候要多问问与我们长期合作的一些材料商,他们的材料价格信息比较灵通
多年的从商经验造就他们对材料市场的敏感
另外也要多关注国家相关政策,也就是大环境的走向
还有就是如果在北方的话,很多城市的工程材料商都是当地的黑道垄断的,这样价格要高出市场平均价格的
总之:这一关要多花点心思
要不然要出大错的啊,另外注意留点余量啊
3、接下来就是确定那些人工价格,其实大家都知道,土建、安装定额里的人工费给那些清工老板人家都不愿意做的,因为太低了嘛:),按照现在比较普通的都是由包工队清包劳务,按混凝土工,粉刷工,钢筋工,木工几大工种分包
如果有长期合作的队伍,可以让他们看了图纸后给我们一个报价,这个东西一般来说他们都是报得很准的,按照我的经验
混凝土工主体阶段普通的框架结构一般是35元/m2左右,包括基础主体混凝土,填充墙(一般基础按一层建筑面积计算),钢筋工280一吨含扎丝,粉刷一般是30元/m2左右,木工30元/平方
注意:各个工程的特点不同,质量要求,工期要求不一样,这个价格波动较大,如要创杯的工程,泥工木工价格较高,高层剪力墙结构木工价格和钢筋工价格要加高,隔墙较少的厂房,泥工价格可以减少
商品砼的工程泥工减少价格
工期加快的工程,木工的价
