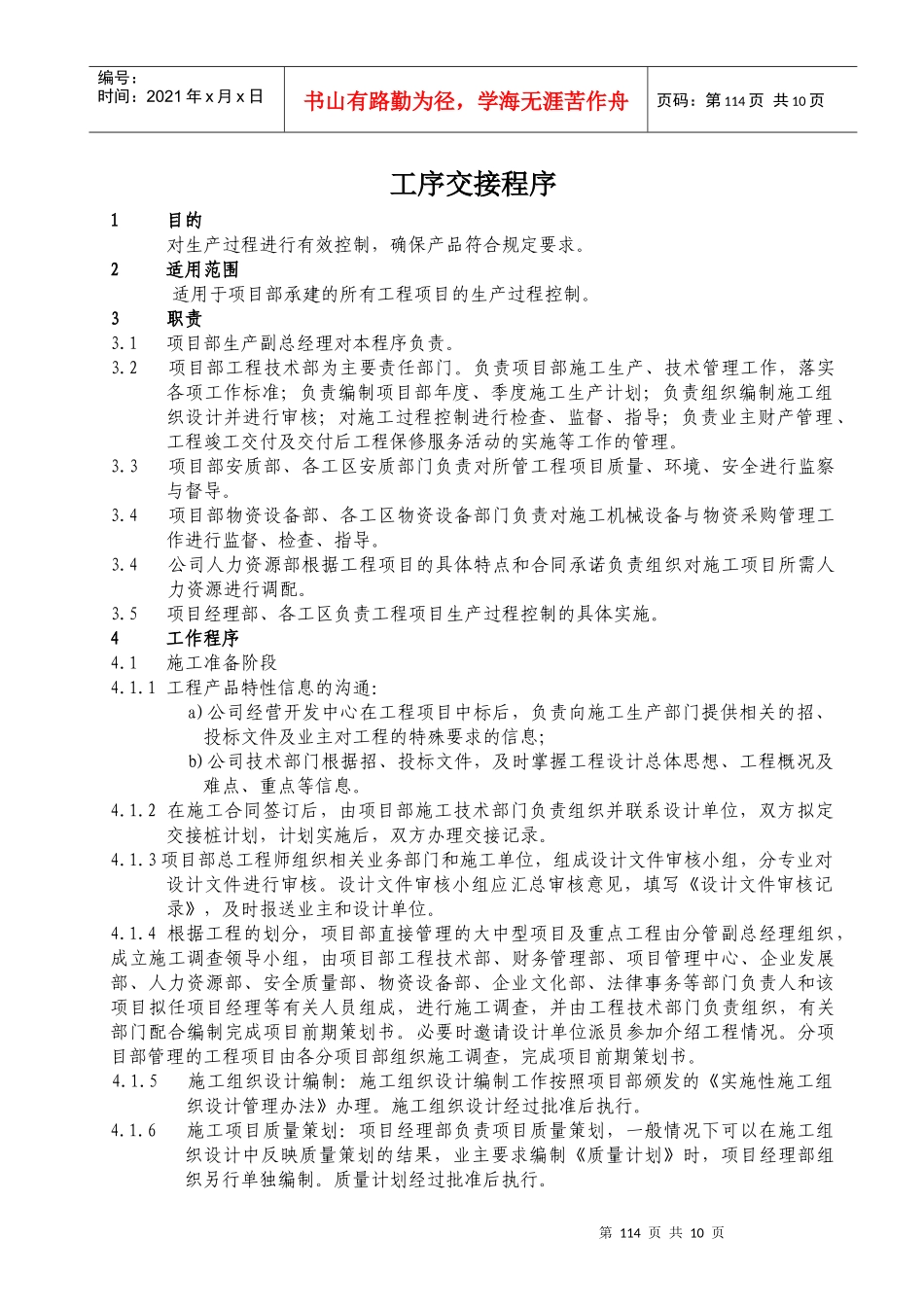

第112页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第112页共10页南宁外环公路№2标(K15+000~K34+100段)工序交接程序第113页共10页第112页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第113页共10页中铁十局南宁外环公路№2项目经理部二○一○年十月十日第114页共10页第113页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第114页共10页工序交接程序1目的对生产过程进行有效控制,确保产品符合规定要求
2适用范围适用于项目部承建的所有工程项目的生产过程控制
1项目部生产副总经理对本程序负责
2项目部工程技术部为主要责任部门
负责项目部施工生产、技术管理工作,落实各项工作标准;负责编制项目部年度、季度施工生产计划;负责组织编制施工组织设计并进行审核;对施工过程控制进行检查、监督、指导;负责业主财产管理、工程竣工交付及交付后工程保修服务活动的实施等工作的管理
3项目部安质部、各工区安质部门负责对所管工程项目质量、环境、安全进行监察与督导
4项目部物资设备部、各工区物资设备部门负责对施工机械设备与物资采购管理工作进行监督、检查、指导
4公司人力资源部根据工程项目的具体特点和合同承诺负责组织对施工项目所需人力资源进行调配
5项目经理部、各工区负责工程项目生产过程控制的具体实施
4工作程序4
1施工准备阶段4
1工程产品特性信息的沟通:a)公司经营开发中心在工程项目中标后,负责向施工生产部门提供相关的招、投标文件及业主对工程的特殊要求的信息;b)公司技术部门根据招、投标文件,及时掌握工程设计总体思想、工程概况及难点、重点等信息
2在施工合同签订后,由项目部施工技术部门负责组织并联系设计单位,双方拟定交接桩计划,计划实施后,双方
