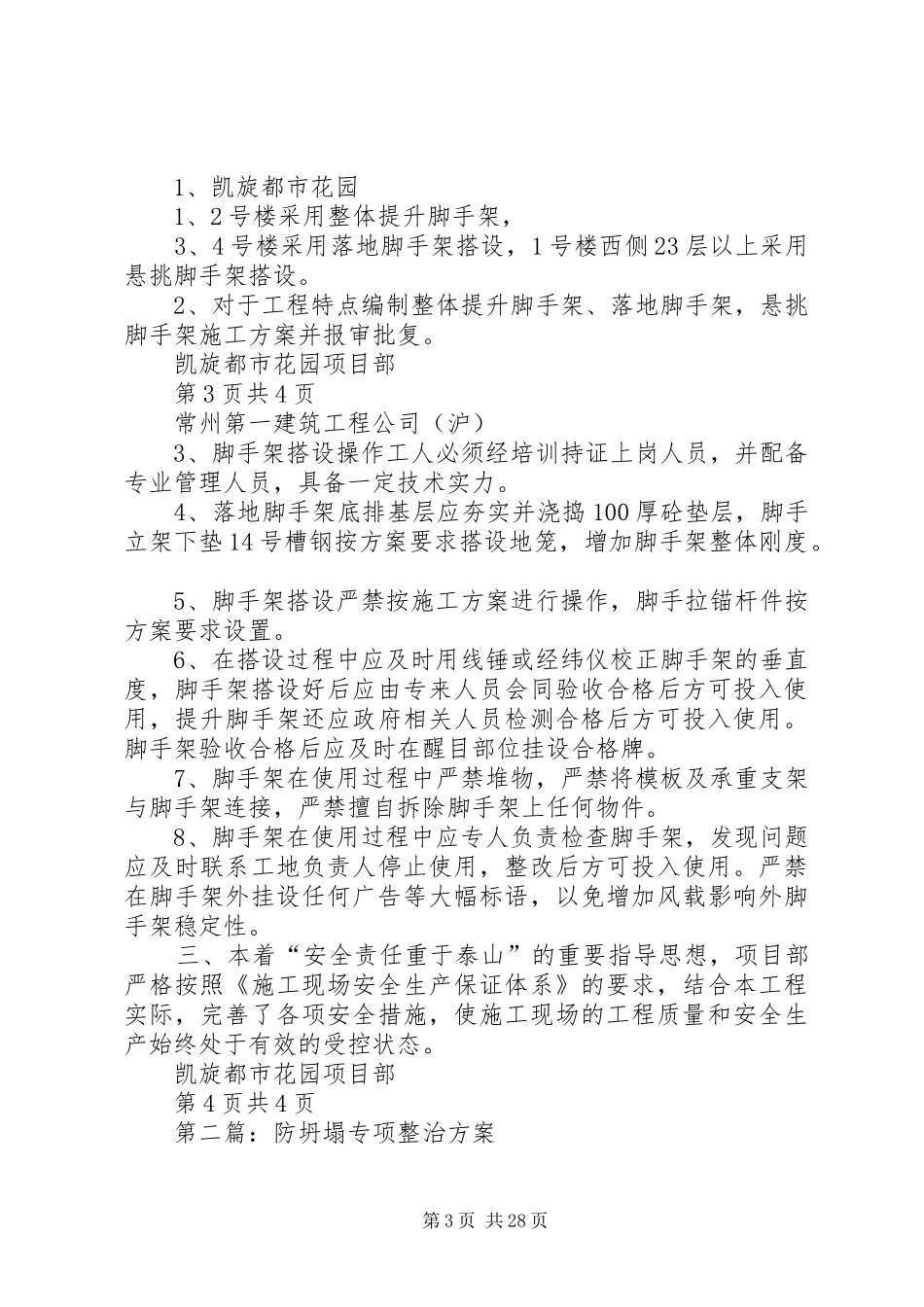

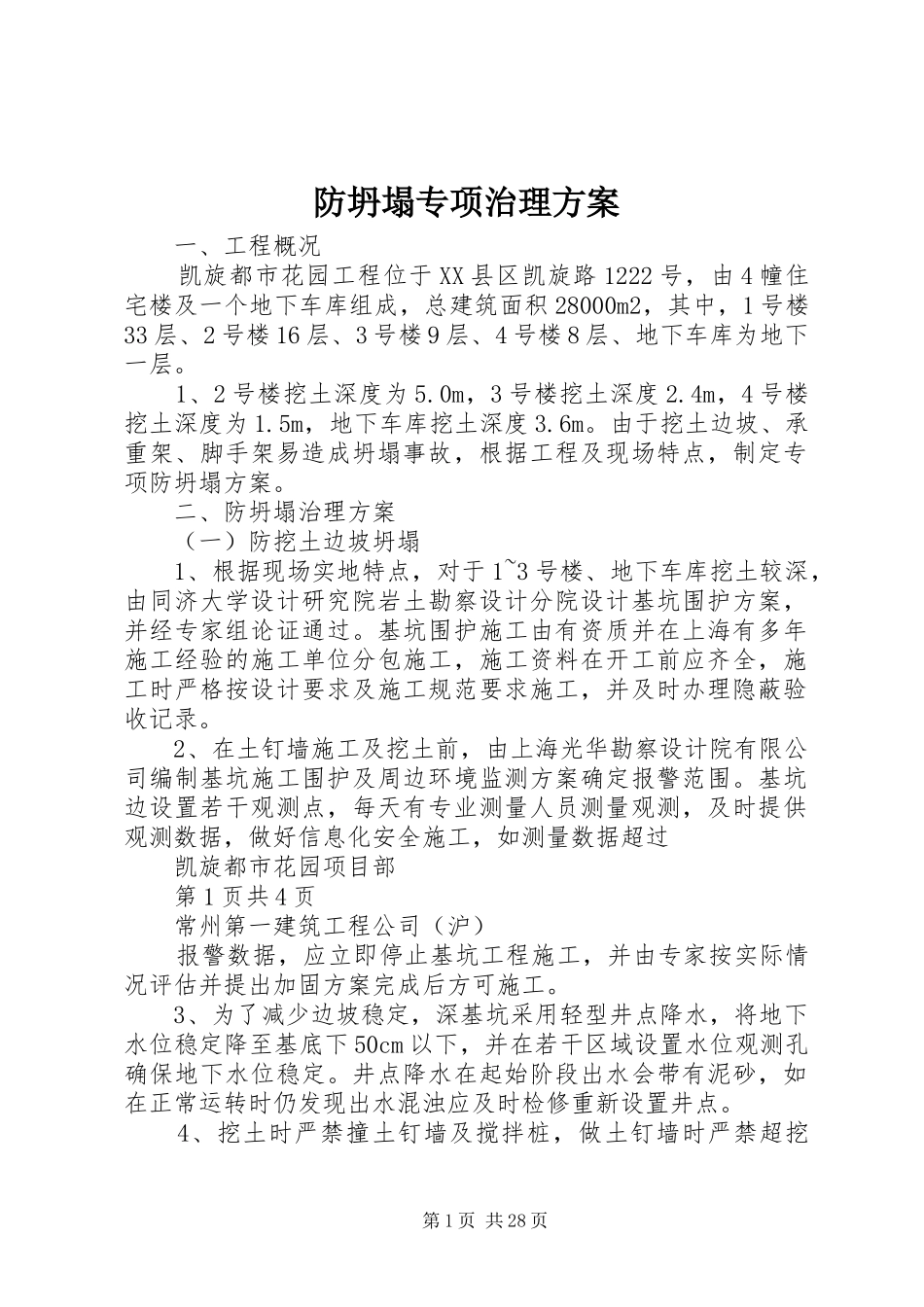

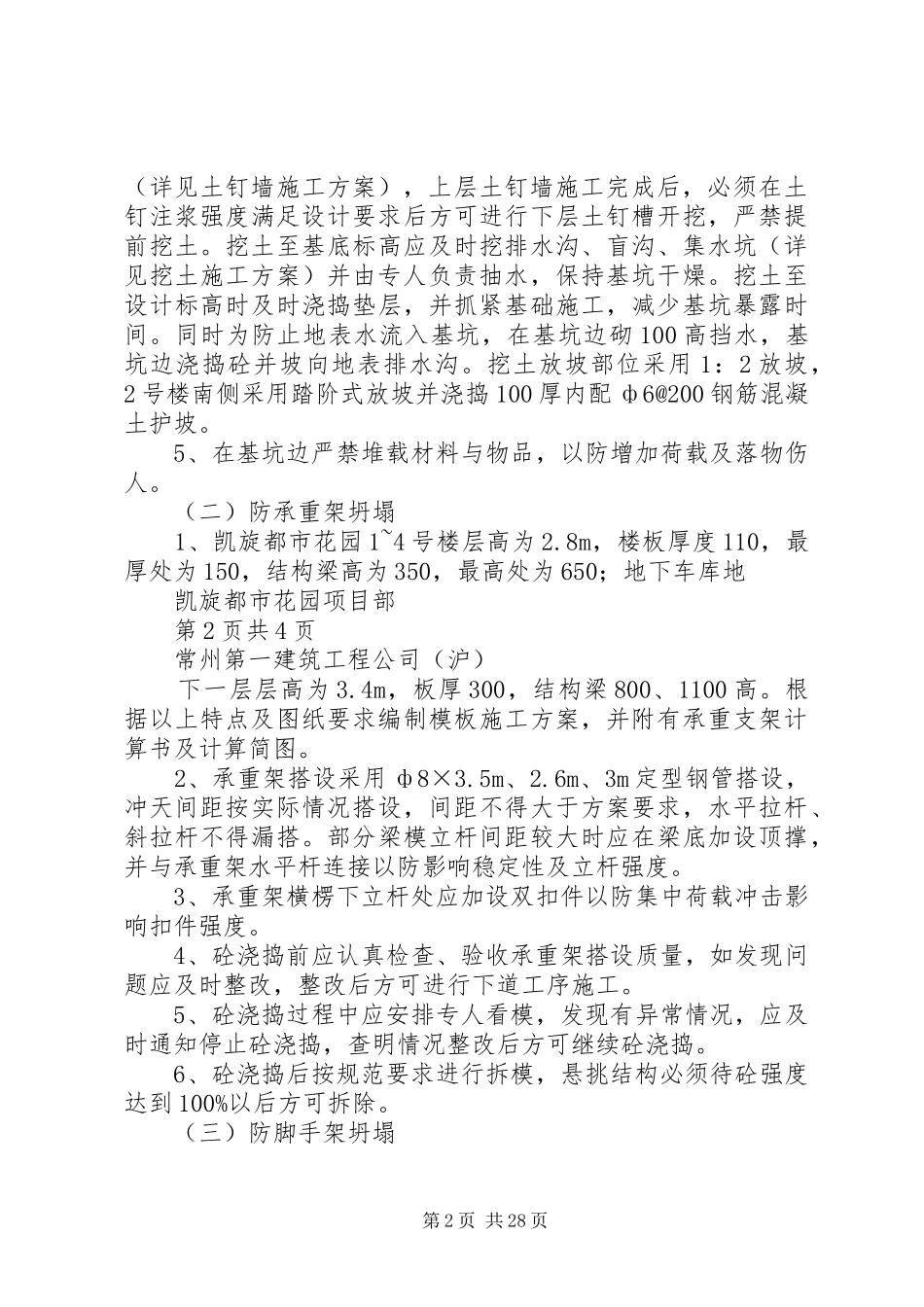

防坍塌专项治理方案一、工程概况凯旋都市花园工程位于XX县区凯旋路1222号,由4幢住宅楼及一个地下车库组成,总建筑面积28000m2,其中,1号楼33层、2号楼16层、3号楼9层、4号楼8层、地下车库为地下一层
1、2号楼挖土深度为5
0m,3号楼挖土深度2
4m,4号楼挖土深度为1
5m,地下车库挖土深度3
由于挖土边坡、承重架、脚手架易造成坍塌事故,根据工程及现场特点,制定专项防坍塌方案
二、防坍塌治理方案(一)防挖土边坡坍塌1、根据现场实地特点,对于1~3号楼、地下车库挖土较深,由同济大学设计研究院岩土勘察设计分院设计基坑围护方案,并经专家组论证通过
基坑围护施工由有资质并在上海有多年施工经验的施工单位分包施工,施工资料在开工前应齐全,施工时严格按设计要求及施工规范要求施工,并及时办理隐蔽验收记录
2、在土钉墙施工及挖土前,由上海光华勘察设计院有限公司编制基坑施工围护及周边环境监测方案确定报警范围
基坑边设置若干观测点,每天有专业测量人员测量观测,及时提供观测数据,做好信息化安全施工,如测量数据超过凯旋都市花园项目部第1页共4页常州第一建筑工程公司(沪)报警数据,应立即停止基坑工程施工,并由专家按实际情况评估并提出加固方案完成后方可施工
3、为了减少边坡稳定,深基坑采用轻型井点降水,将地下水位稳定降至基底下50cm以下,并在若干区域设置水位观测孔确保地下水位稳定
井点降水在起始阶段出水会带有泥砂,如在正常运转时仍发现出水混浊应及时检修重新设置井点
4、挖土时严禁撞土钉墙及搅拌桩,做土钉墙时严禁超挖第1页共28页(详见土钉墙施工方案),上层土钉墙施工完成后,必须在土钉注浆强度满足设计要求后方可进行下层土钉槽开挖,严禁提前挖土
挖土至基底标高应及时挖排水沟、盲沟、集水坑(详见挖土施工方案)并由专人负责抽水,保持基坑干燥
挖土至设计标高时及时浇捣垫层,并抓紧基础施工,
