第1页共133页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共133页第一章编制依据1、中国铝业公司山东分公司氧化铝厂蒸发器改造工程项目(新建两组强制循环蒸发器)招标文件
2、中国铝业公司山东分公司氧化铝厂蒸发器改造工程项目工程招标答疑会议纪要
3、国家现行有关规范、规程和标准
4、以往施工同类工程经验
第二章工程概况1、工程概况本工程是中国铝业公司山东分公司投资建设的氧化铝厂蒸发器改造工程,位于中国铝业公司山东分公司氧化铝厂厂区内
厂房建筑面积约2824m2,占地面积约812m2,厂房共五层,为钢框架结构

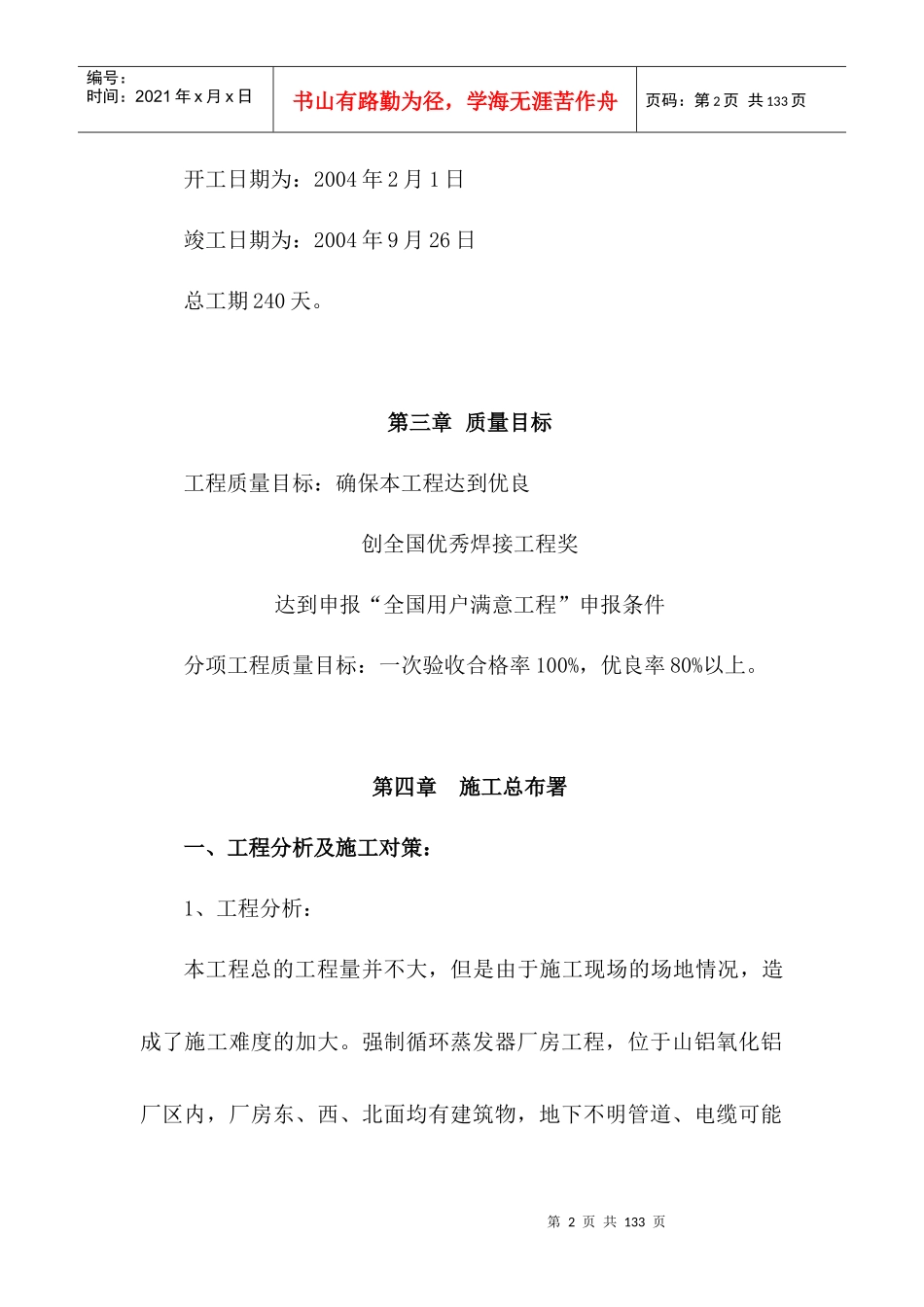

2、质量要求:优良3、工程总工期为:第2页共133页第1页共133页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共133页开工日期为:2004年2月1日竣工日期为:2004年9月26日总工期240天
第三章质量目标工程质量目标:确保本工程达到优良创全国优秀焊接工程奖达到申报“全国用户满意工程”申报条件分项工程质量目标:一次验收合格率100%,优良率80%以上
第四章施工总布署一、工程分析及施工对策:1、工程分析:本工程总的工程量并不大,但是由于施工现场的场地情况,造成了施工难度的加大

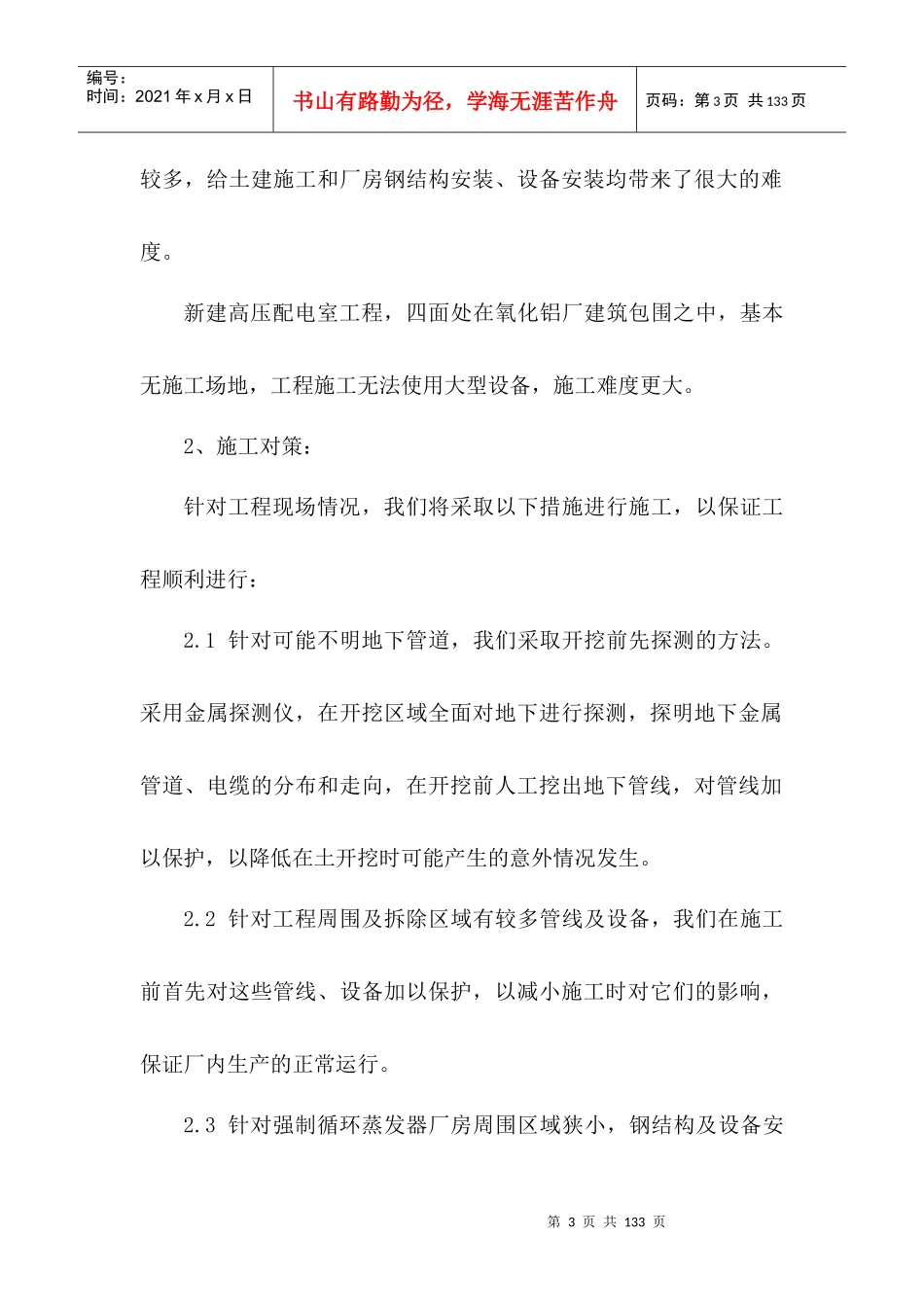

强制循环蒸发器厂房工程,位于山铝氧化铝厂区内,厂房东、西、北面均有建筑物,地下不明管道、电缆可能第3页共133页第2页共133页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共133页较多,给土建施工和厂房钢结构安装、设备安装均带来了很大的难度
新建高压配电室工程,四面处在氧化铝厂建筑包围之中,基本无施工场地,工程施工无法使用大型设备,施工难度更大
2、施工对策:针对工程现场情况,我们将采取以下措施进行施工,以保证工程顺利进行:2
1针对可能不明地下管道,我们采取开挖前先探测的方法
采用金属探测仪,在开挖区域
