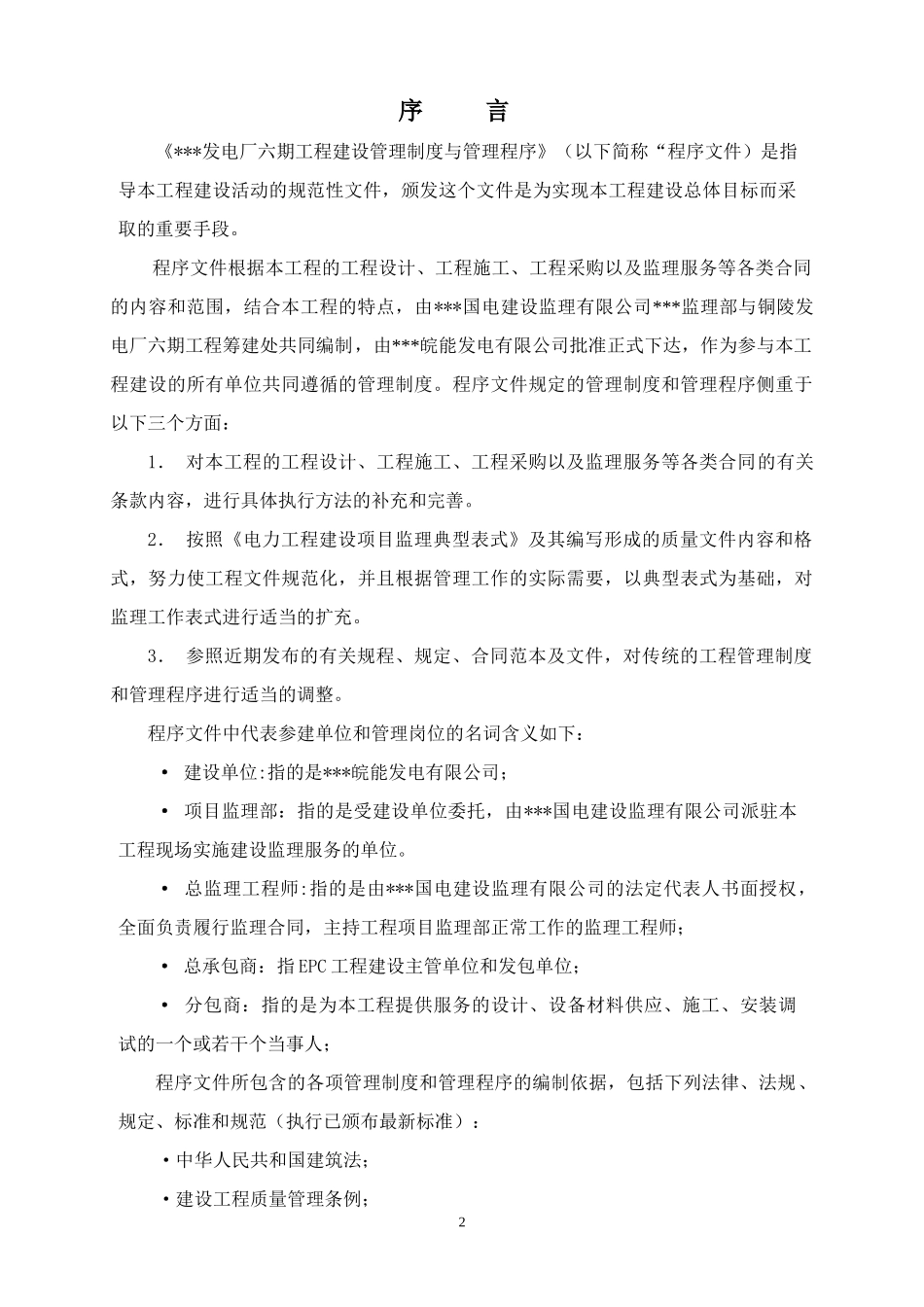

***发电厂六期工程建设管理制度与管理程序***发电厂六期工程筹建处***国电建设监理有限公司铜陵监理部2008年12月1序言《***发电厂六期工程建设管理制度与管理程序》(以下简称“程序文件)是指导本工程建设活动的规范性文件,颁发这个文件是为实现本工程建设总体目标而采取的重要手段
程序文件根据本工程的工程设计、工程施工、工程采购以及监理服务等各类合同的内容和范围,结合本工程的特点,由***国电建设监理有限公司***监理部与铜陵发电厂六期工程筹建处共同编制,由***皖能发电有限公司批准正式下达,作为参与本工程建设的所有单位共同遵循的管理制度
程序文件规定的管理制度和管理程序侧重于以下三个方面:1.对本工程的工程设计、工程施工、工程采购以及监理服务等各类合同的有关条款内容,进行具体执行方法的补充和完善
2.按照《电力工程建设项目监理典型表式》及其编写形成的质量文件内容和格式,努力使工程文件规范化,并且根据管理工作的实际需要,以典型表式为基础,对监理工作表式进行适当的扩充
3.参照近期发布的有关规程、规定、合同范本及文件,对传统的工程管理制度和管理程序进行适当的调整
程序文件中代表参建单位和管理岗位的名词含义如下:·建设单位:指的是***皖能发电有限公司;·项目监理部:指的是受建设单位委托,由***国电建设监理有限公司派驻本工程现场实施建设监理服务的单位

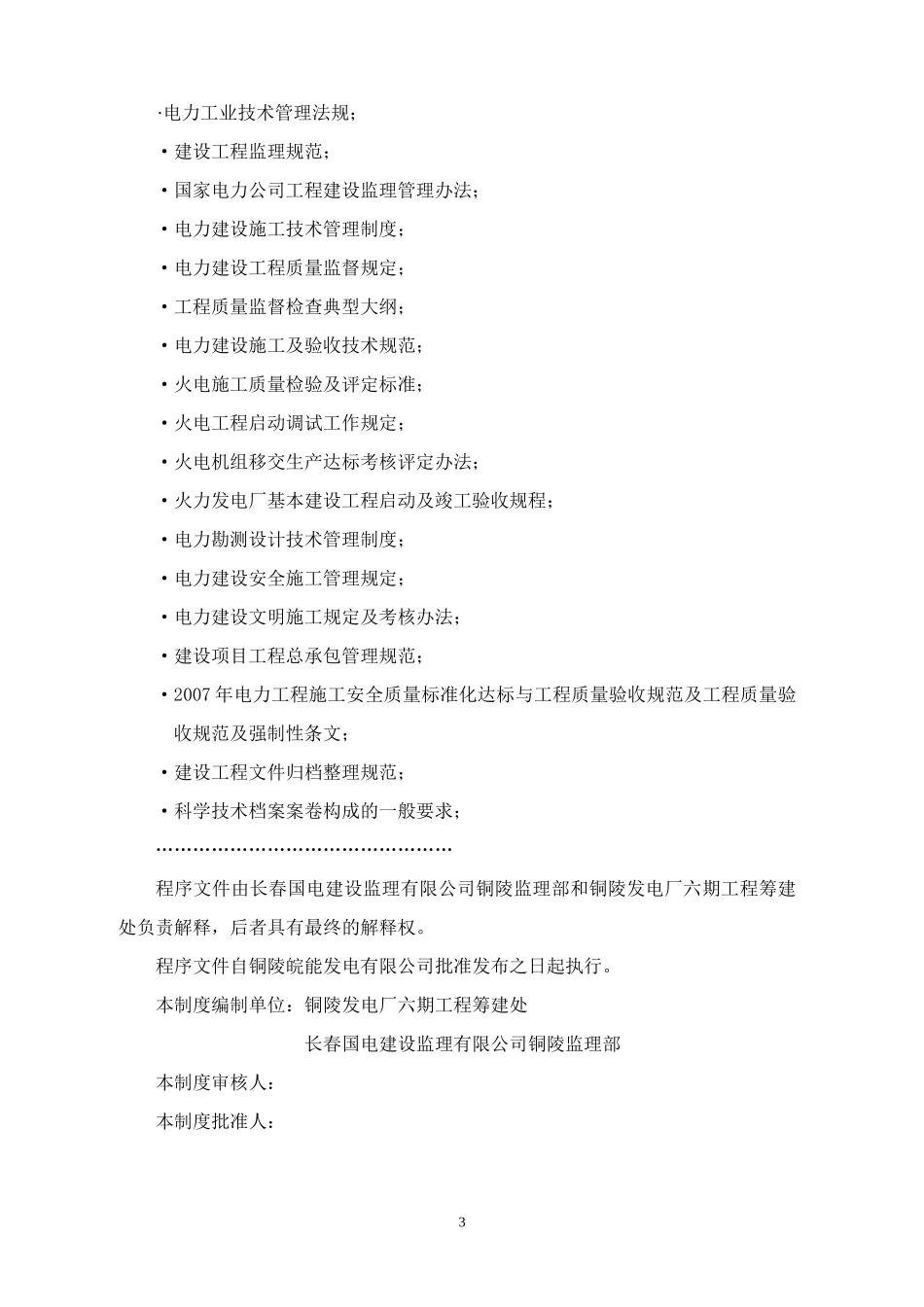

·总监理工程师:指的是由***国电建设监理有限公司的法定代表人书面授权,全面负责履行监理合同,主持工程项目监理部正常工作的监理工程师;·总承包商:指EPC工程建设主管单位和发包单位;·分包商:指的是为本工程提供服务的设计、设备材料供应、施工、安装调试的一个或若干个当事人;程序文件所包含的各项管理制度和管理程序的编制依据,包括下列法律、法规、规定、标准和规范(执行已颁布最新标准):·中华人民共和国建筑法;·建设工程质量管理条例;
