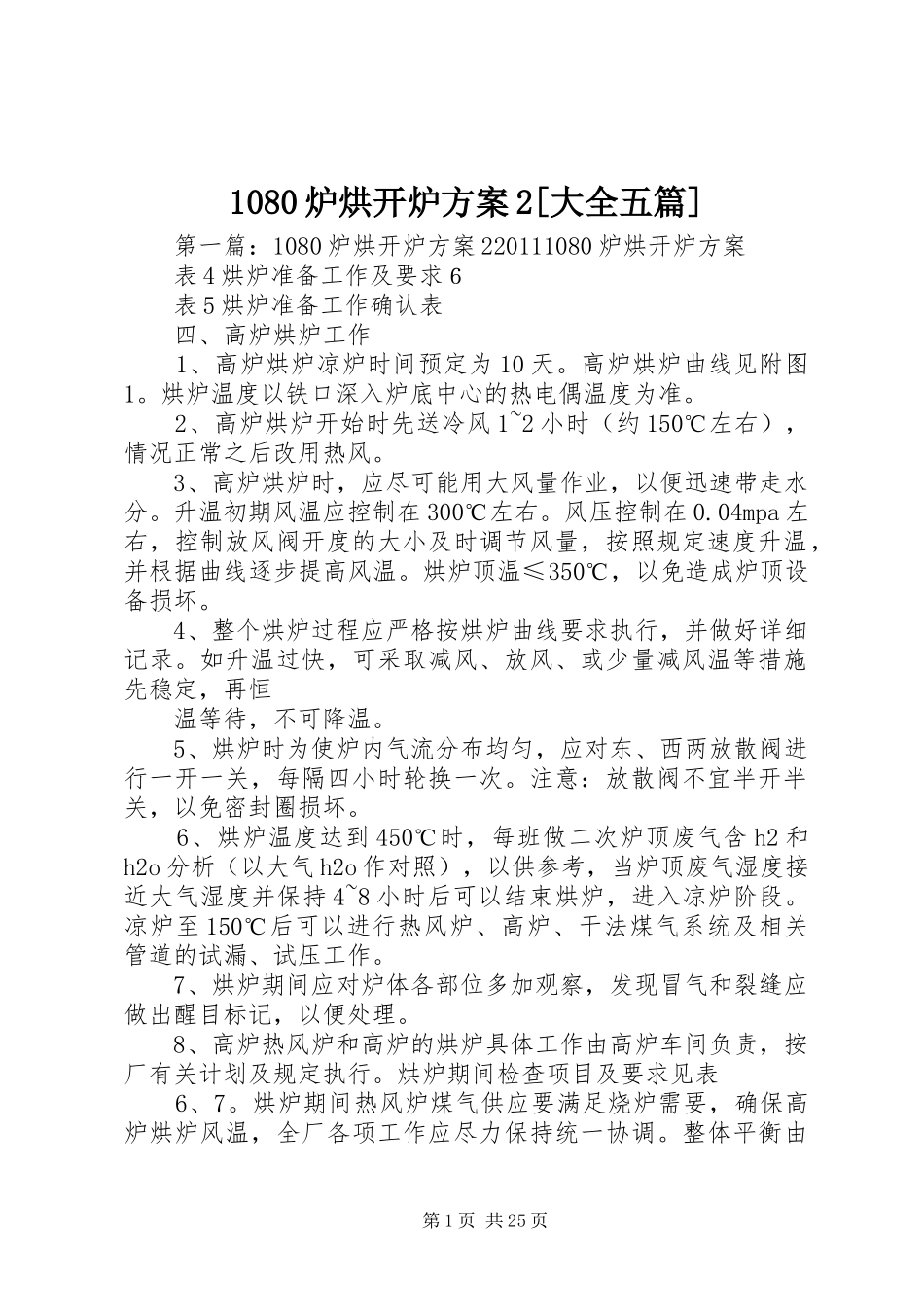

1080炉烘开炉方案2[大全五篇]第一篇:1080炉烘开炉方案220111080炉烘开炉方案表4烘炉准备工作及要求6表5烘炉准备工作确认表四、高炉烘炉工作1、高炉烘炉凉炉时间预定为10天
高炉烘炉曲线见附图1
烘炉温度以铁口深入炉底中心的热电偶温度为准
2、高炉烘炉开始时先送冷风1~2小时(约150℃左右),情况正常之后改用热风
3、高炉烘炉时,应尽可能用大风量作业,以便迅速带走水分
升温初期风温应控制在300℃左右
风压控制在0
04mpa左右,控制放风阀开度的大小及时调节风量,按照规定速度升温,并根据曲线逐步提高风温
烘炉顶温≤350℃,以免造成炉顶设备损坏
4、整个烘炉过程应严格按烘炉曲线要求执行,并做好详细记录
如升温过快,可采取减风、放风、或少量减风温等措施先稳定,再恒温等待,不可降温
5、烘炉时为使炉内气流分布均匀,应对东、西两放散阀进行一开一关,每隔四小时轮换一次
注意:放散阀不宜半开半关,以免密封圈损坏
6、烘炉温度达到450℃时,每班做二次炉顶废气含h2和h2o分析(以大气h2o作对照),以供参考,当炉顶废气湿度接近大气湿度并保持4~8小时后可以结束烘炉,进入凉炉阶段
凉炉至150℃后可以进行热风炉、高炉、干法煤气系统及相关管道的试漏、试压工作
7、烘炉期间应对炉体各部位多加观察,发现冒气和裂缝应做出醒目标记,以便处理
8、高炉热风炉和高炉的烘炉具体工作由高炉车间负责,按厂有关计划及规定执行
烘炉期间检查项目及要求见表6、7
烘炉期间热风炉煤气供应要满足烧炉需要,确保高炉烘炉风温,全厂各项工作应尽力保持统一协调

整体平衡由第1页共25页生技科负责
79、烘炉期间综合站应保证计量、仪表及控制系统的正常运作
10、高炉烘炉期间的安全工作应严格按厂安环科规定执行,并有专人负责落实监督,确保万无一失

11、试漏、试压试漏、试压的目的是检查设备泄漏情况,也是工程质量
