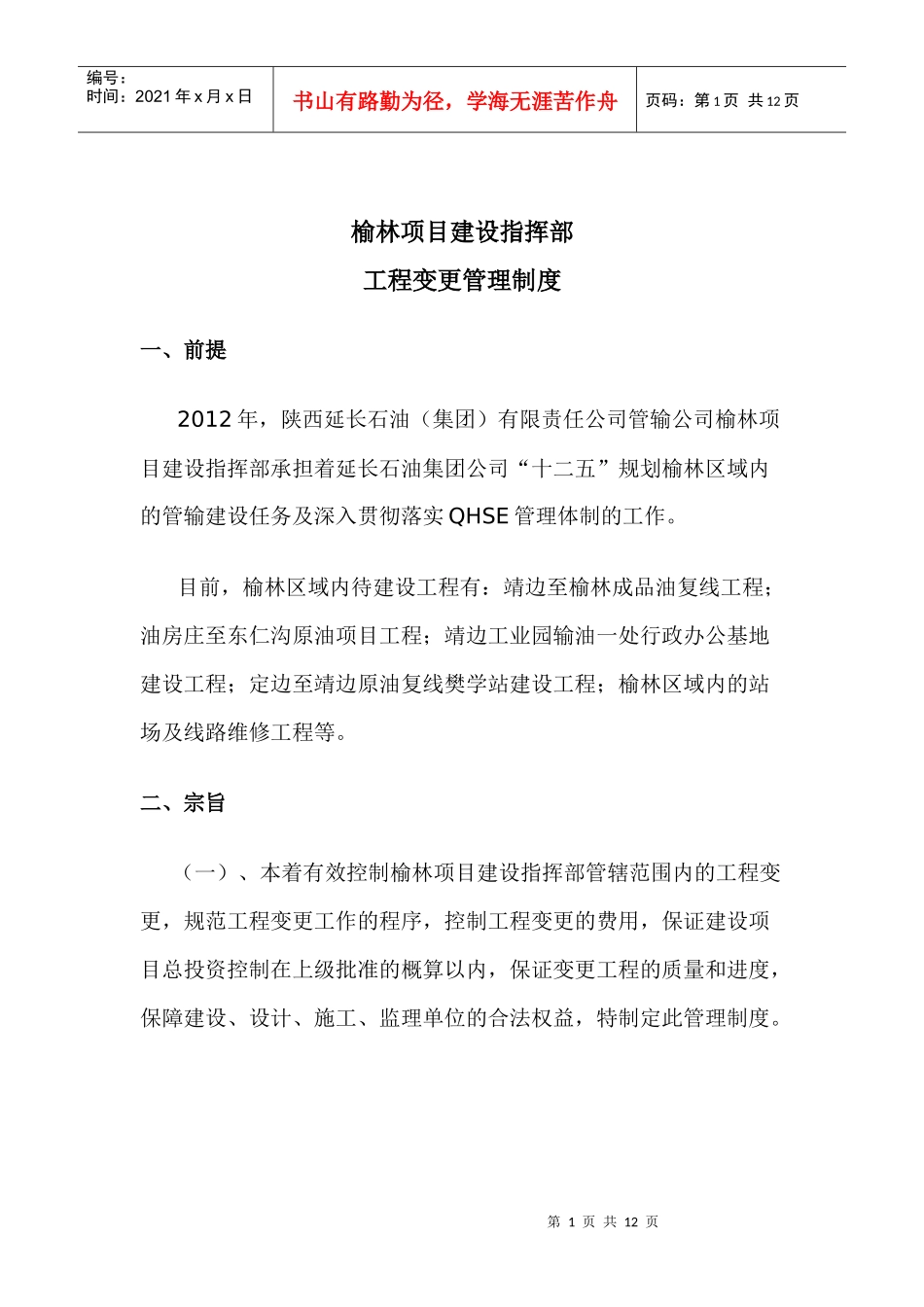

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页榆林项目建设指挥部工程变更管理制度一、前提2012年,陕西延长石油(集团)有限责任公司管输公司榆林项目建设指挥部承担着延长石油集团公司“十二五”规划榆林区域内的管输建设任务及深入贯彻落实QHSE管理体制的工作
目前,榆林区域内待建设工程有:靖边至榆林成品油复线工程;油房庄至东仁沟原油项目工程;靖边工业园输油一处行政办公基地建设工程;定边至靖边原油复线樊学站建设工程;榆林区域内的站场及线路维修工程等
二、宗旨(一)、本着有效控制榆林项目建设指挥部管辖范围内的工程变更,规范工程变更工作的程序,控制工程变更的费用,保证建设项目总投资控制在上级批准的概算以内,保证变更工程的质量和进度,保障建设、设计、施工、监理单位的合法权益,特制定此管理制度

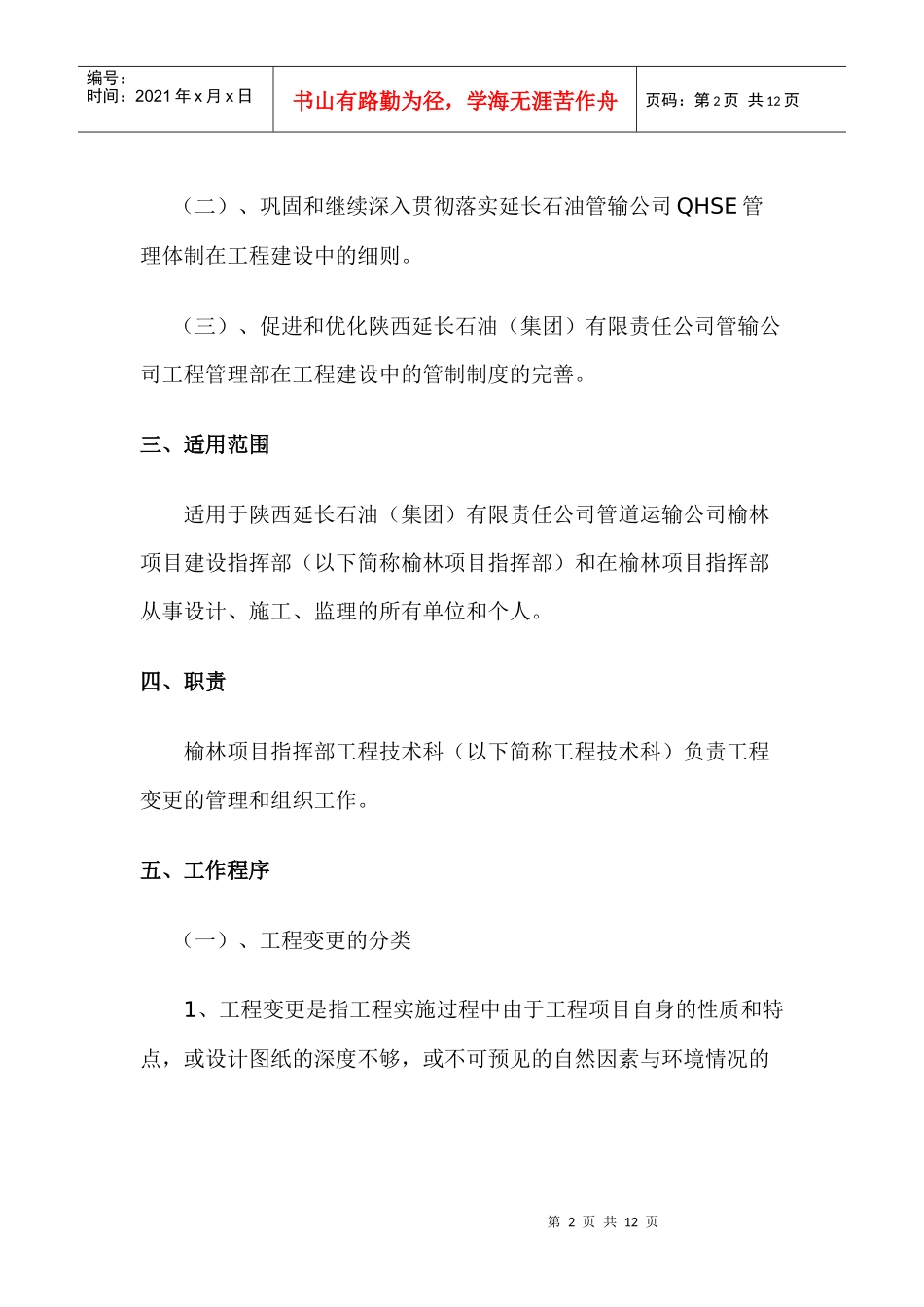

第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页(二)、巩固和继续深入贯彻落实延长石油管输公司QHSE管理体制在工程建设中的细则
(三)、促进和优化陕西延长石油(集团)有限责任公司管输公司工程管理部在工程建设中的管制制度的完善
三、适用范围适用于陕西延长石油(集团)有限责任公司管道运输公司榆林项目建设指挥部(以下简称榆林项目指挥部)和在榆林项目指挥部从事设计、施工、监理的所有单位和个人
四、职责榆林项目指挥部工程技术科(以下简称工程技术科)负责工程变更的管理和组织工作

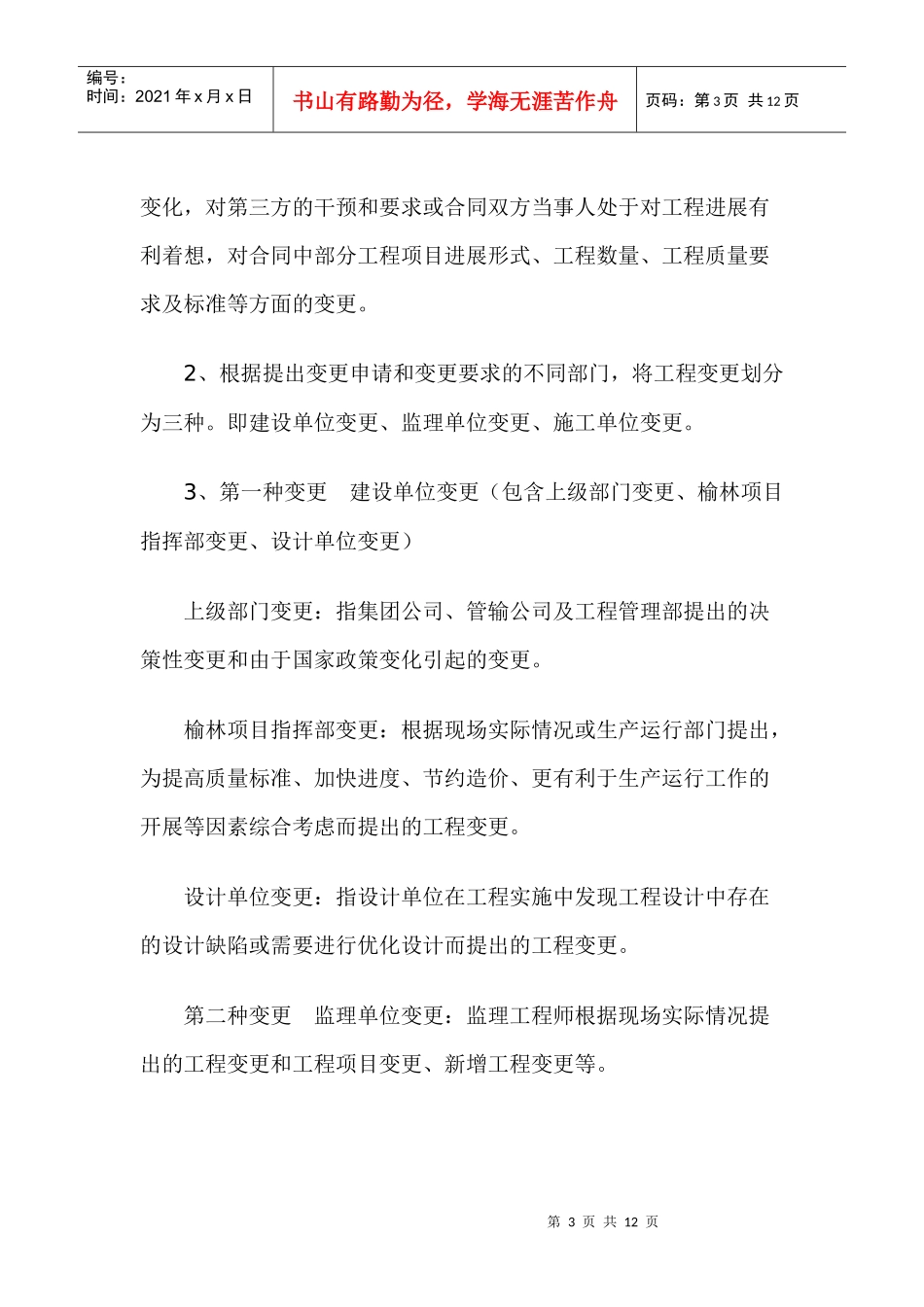

五、工作程序(一)、工程变更的分类1、工程变更是指工程实施过程中由于工程项目自身的性质和特点,或设计图纸的深度不够,或不可预见的自然因素与环境情况的第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页变化,对第三方的干预和要求或合同双方当事人处于对工程进展有利着想,对合同
