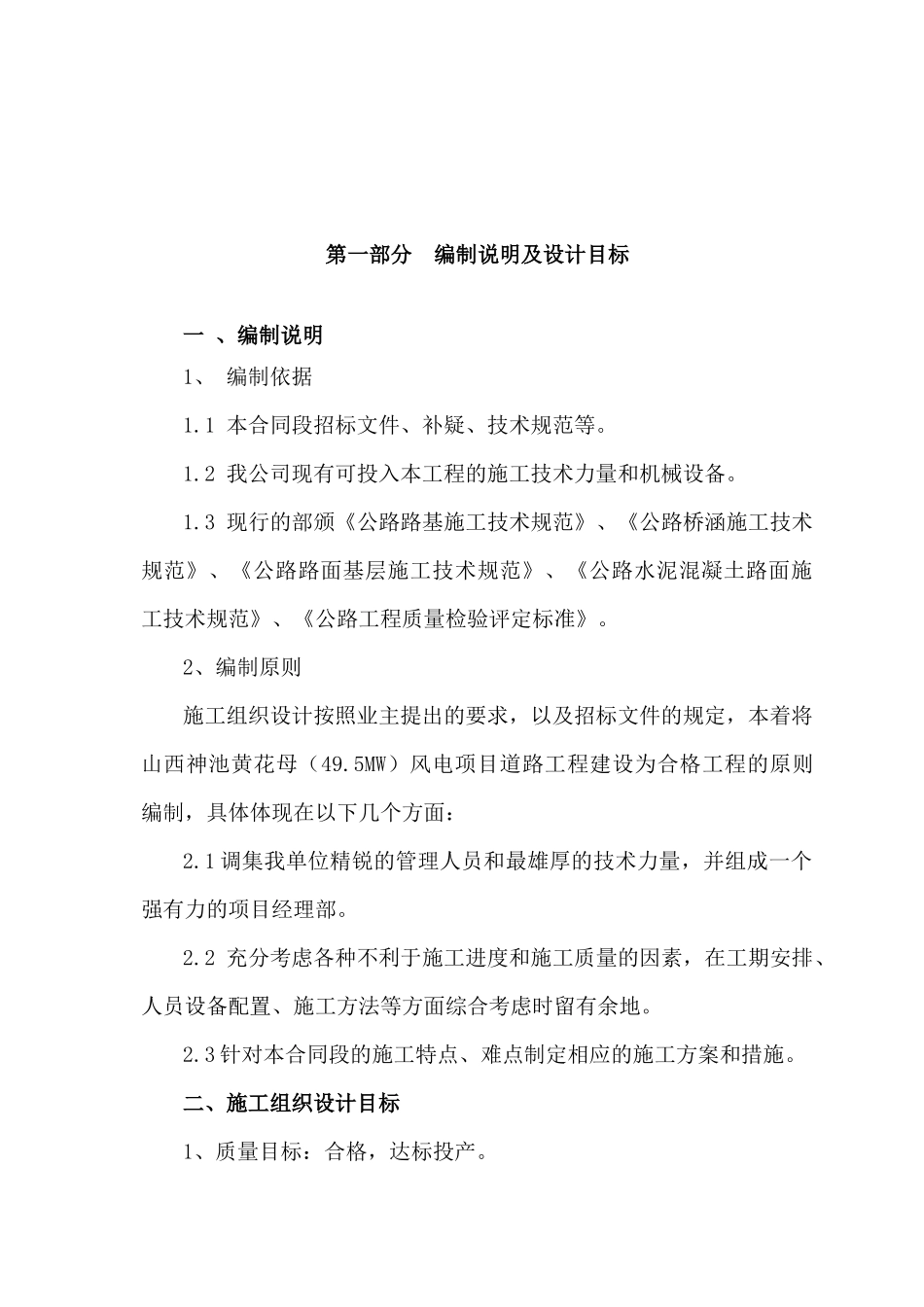

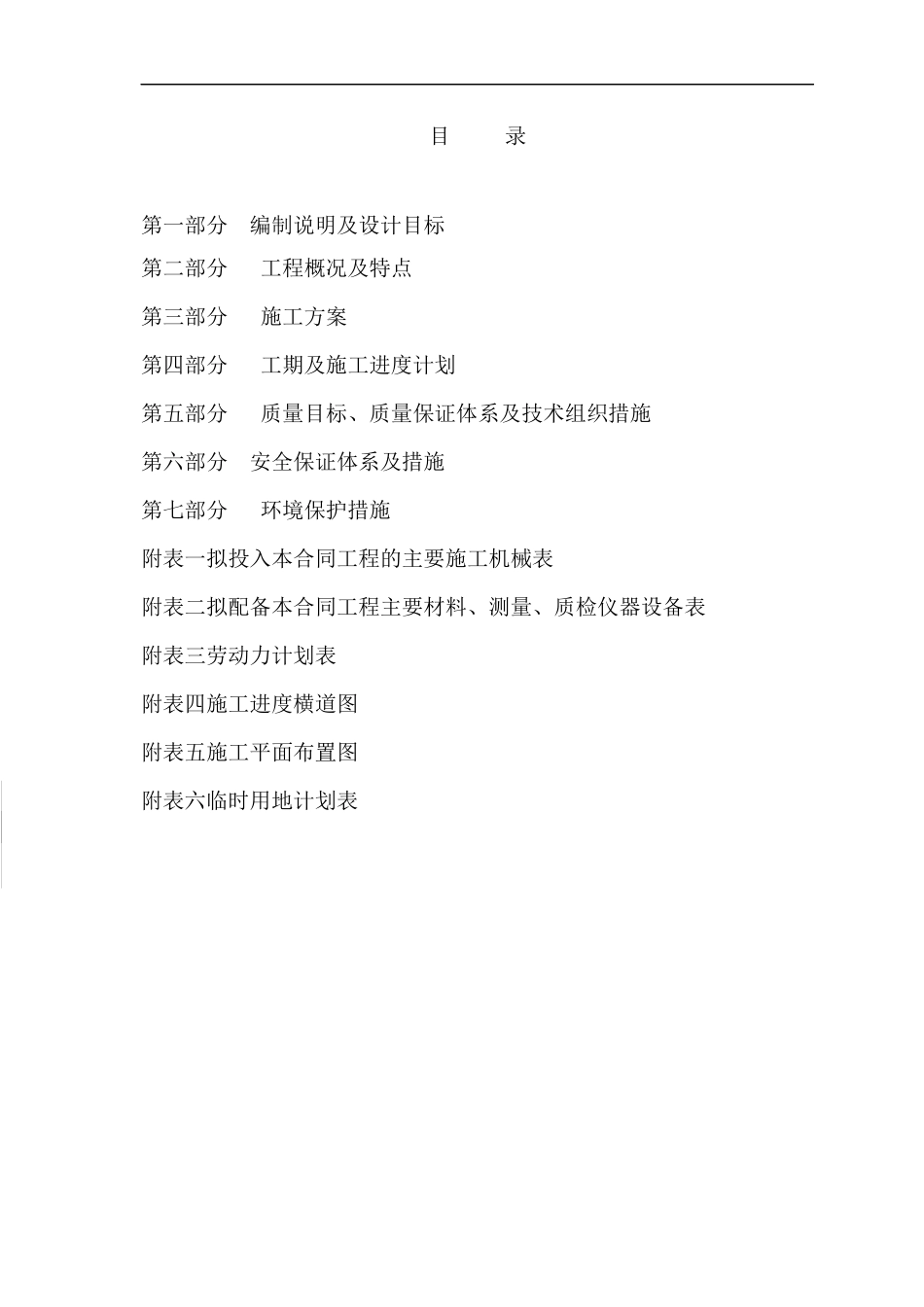

目录第一部分编制说明及设计目标第二部分工程概况及特点第三部分施工方案第四部分工期及施工进度计划第五部分质量目标、质量保证体系及技术组织措施第六部分安全保证体系及措施第七部分环境保护措施附表一拟投入本合同工程的主要施工机械表附表二拟配备本合同工程主要材料、测量、质检仪器设备表附表三劳动力计划表附表四施工进度横道图附表五施工平面布置图附表六临时用地计划表第一部分编制说明及设计目标一、编制说明1、编制依据1

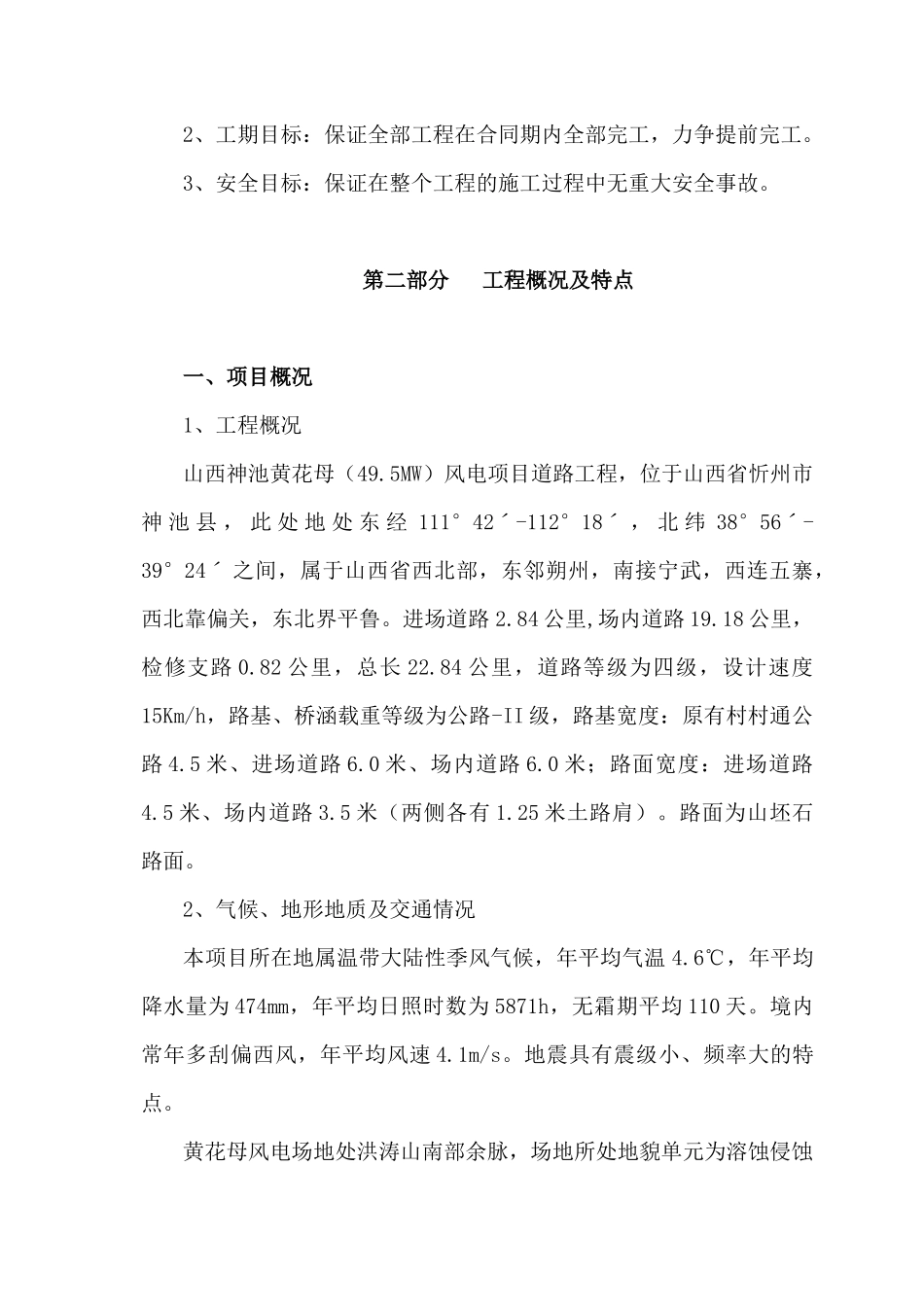

1本合同段招标文件、补疑、技术规范等
2我公司现有可投入本工程的施工技术力量和机械设备
3现行的部颁《公路路基施工技术规范》、《公路桥涵施工技术规范》、《公路路面基层施工技术规范》、《公路水泥混凝土路面施工技术规范》、《公路工程质量检验评定标准》
2、编制原则施工组织设计按照业主提出的要求,以及招标文件的规定,本着将山西神池黄花母(49
5MW)风电项目道路工程建设为合格工程的原则编制,具体体现在以下几个方面:2
1调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部
2充分考虑各种不利于施工进度和施工质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地
3针对本合同段的施工特点、难点制定相应的施工方案和措施
二、施工组织设计目标1、质量目标:合格,达标投产
2、工期目标:保证全部工程在合同期内全部完工,力争提前完工
3、安全目标:保证在整个工程的施工过程中无重大安全事故
第二部分工程概况及特点一、项目概况1、工程概况山西神池黄花母(49
5MW)风电项目道路工程,位于山西省忻州市神池县,此处地处东经111°42ˊ-112°18ˊ,北纬38°56ˊ-39°24ˊ之间,属于山西省西北部,东邻朔州,南接宁武,西连五寨,西北靠偏关,东北界平鲁
84公里,场内道路19
18公里,检修支路0
82公里,总长22
