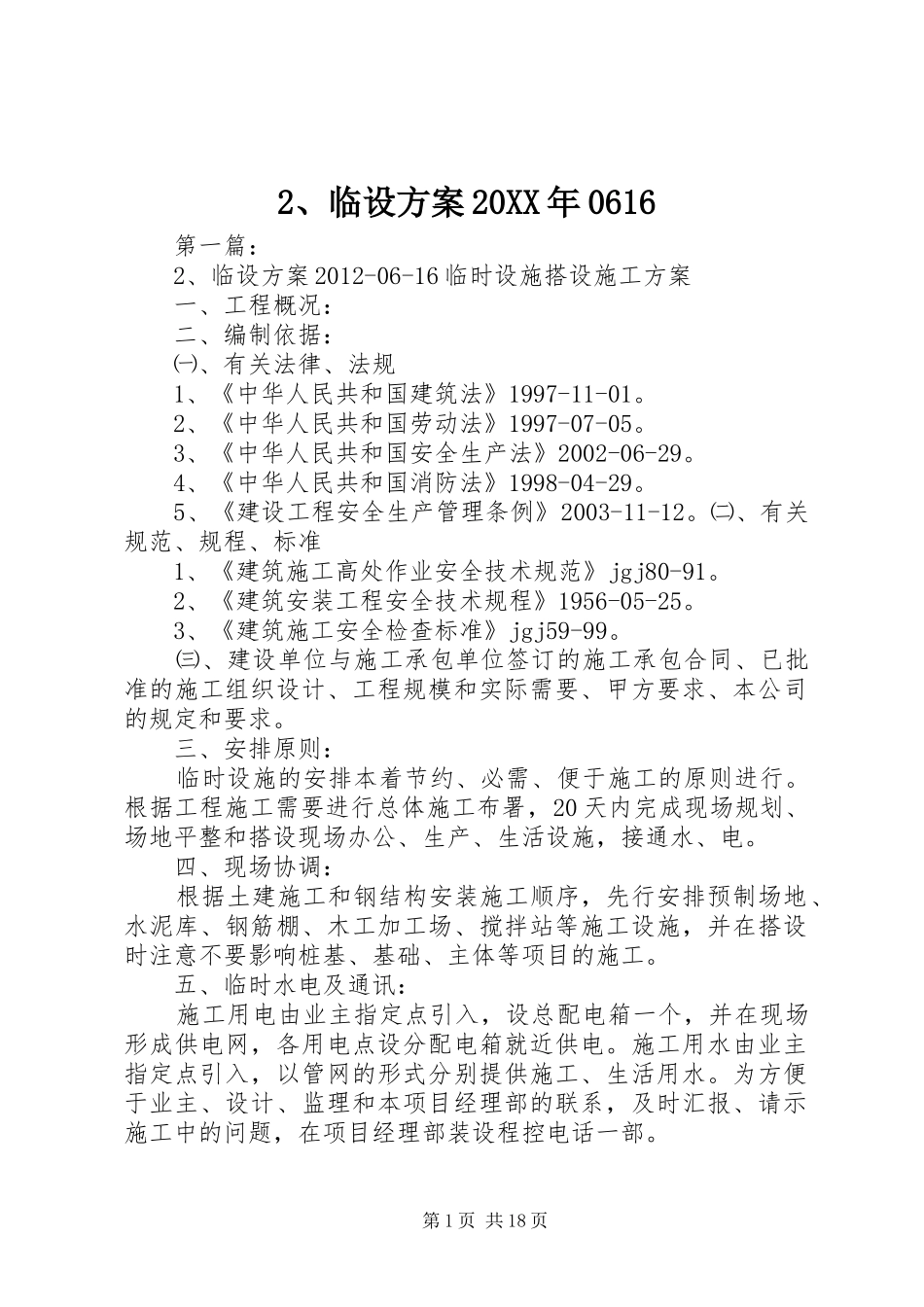

2、临设方案20XX年0616第一篇:2、临设方案2012-06-16临时设施搭设施工方案一、工程概况:二、编制依据:㈠、有关法律、法规1、《中华人民共和国建筑法》1997-11-01
2、《中华人民共和国劳动法》1997-07-05
3、《中华人民共和国安全生产法》2002-06-29
4、《中华人民共和国消防法》1998-04-29
5、《建设工程安全生产管理条例》2003-11-12
㈡、有关规范、规程、标准1、《建筑施工高处作业安全技术规范》jgj80-91
2、《建筑安装工程安全技术规程》1956-05-25
3、《建筑施工安全检查标准》jgj59-99
㈢、建设单位与施工承包单位签订的施工承包合同、已批准的施工组织设计、工程规模和实际需要、甲方要求、本公司的规定和要求
三、安排原则:临时设施的安排本着节约、必需、便于施工的原则进行
根据工程施工需要进行总体施工布署,20天内完成现场规划、场地平整和搭设现场办公、生产、生活设施,接通水、电
四、现场协调:根据土建施工和钢结构安装施工顺序,先行安排预制场地、水泥库、钢筋棚、木工加工场、搅拌站等施工设施,并在搭设时注意不要影响桩基、基础、主体等项目的施工
五、临时水电及通讯:施工用电由业主指定点引入,设总配电箱一个,并在现场形成供电网,各用电点设分配电箱就近供电
施工用水由业主指定点引入,以管网的形式分别提供施工、生活用水
为方便于业主、设计、监理和本项目经理部的联系,及时汇报、请示施工中的问题,在项目经理部装设程控电话一部

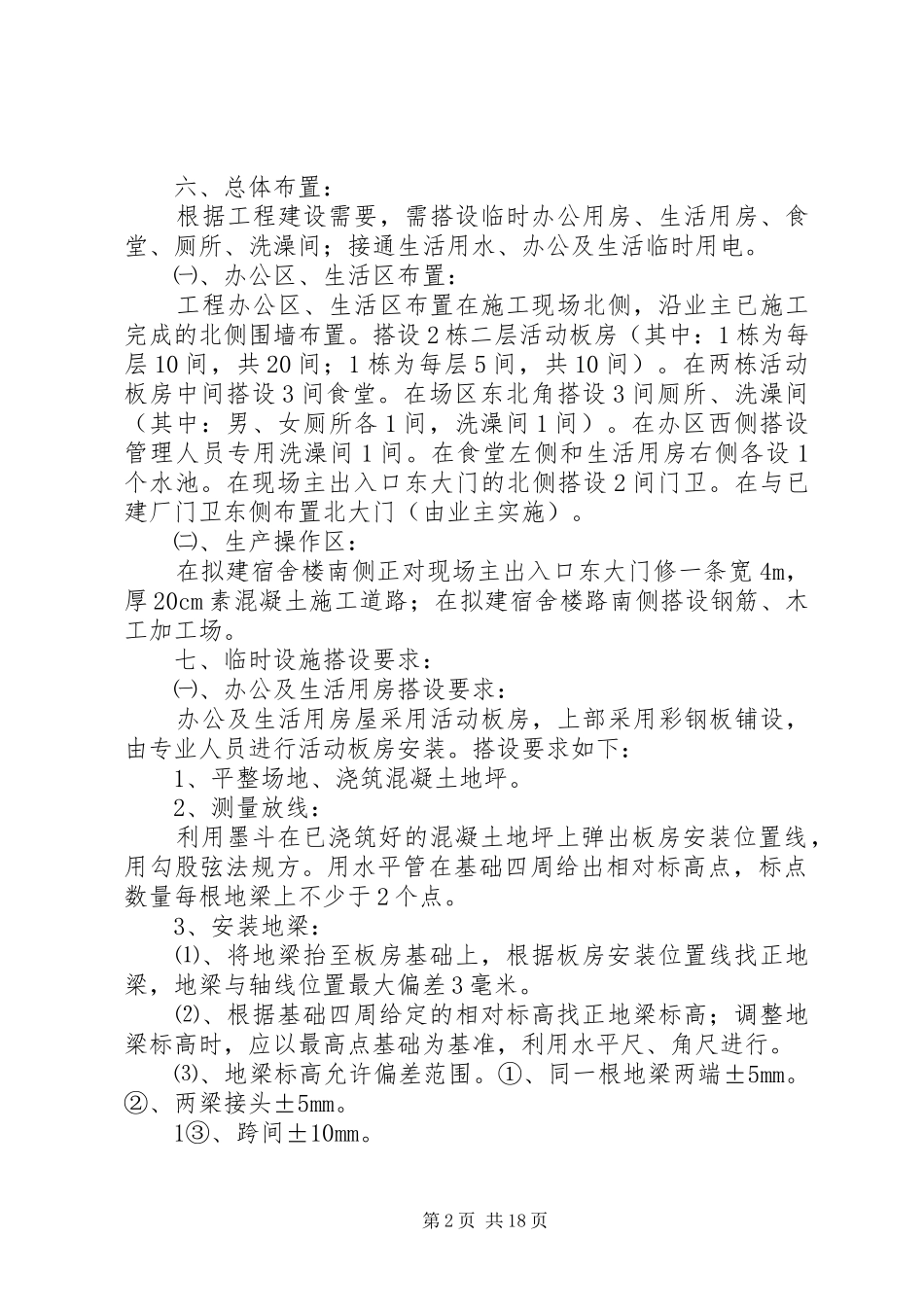

第1页共18页六、总体布置:根据工程建设需要,需搭设临时办公用房、生活用房、食堂、厕所、洗澡间;接通生活用水、办公及生活临时用电
㈠、办公区、生活区布置:工程办公区、生活区布置在施工现场北侧,沿业主已施工完成的北侧围墙布置
搭设2栋二层活动板房(其中:1栋为每层10间,共20间;1栋为每层5间,共
