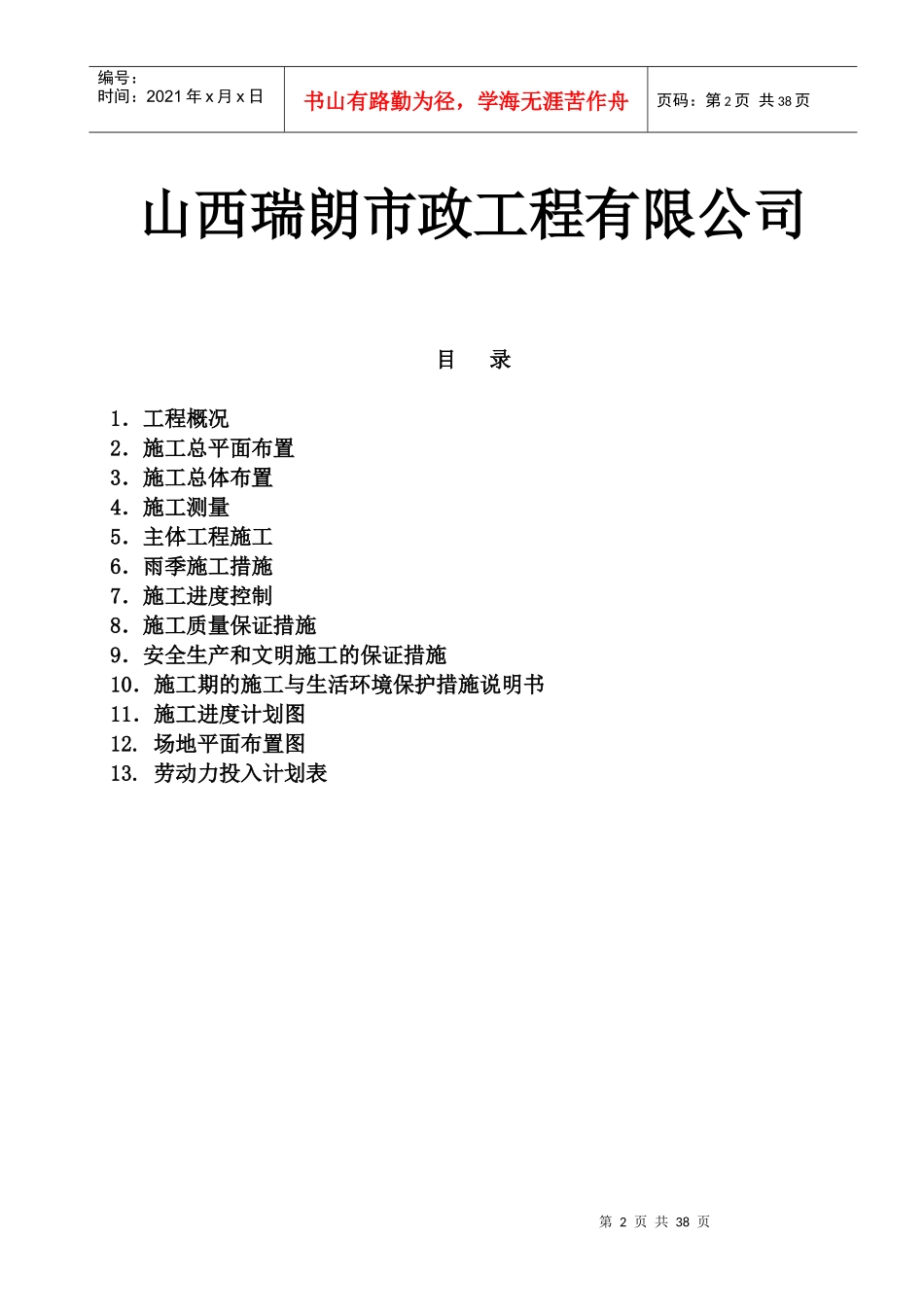

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页原平市铁路地区污水管网改造工程施工组织设计第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页山西瑞朗市政工程有限公司目录1.工程概况2.施工总平面布置3.施工总体布置4.施工测量5.主体工程施工6.雨季施工措施7.施工进度控制8.施工质量保证措施9.安全生产和文明施工的保证措施10.施工期的施工与生活环境保护措施说明书11.施工进度计划图12
场地平面布置图13
劳动力投入计划表第3页共38页第2页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共38页1

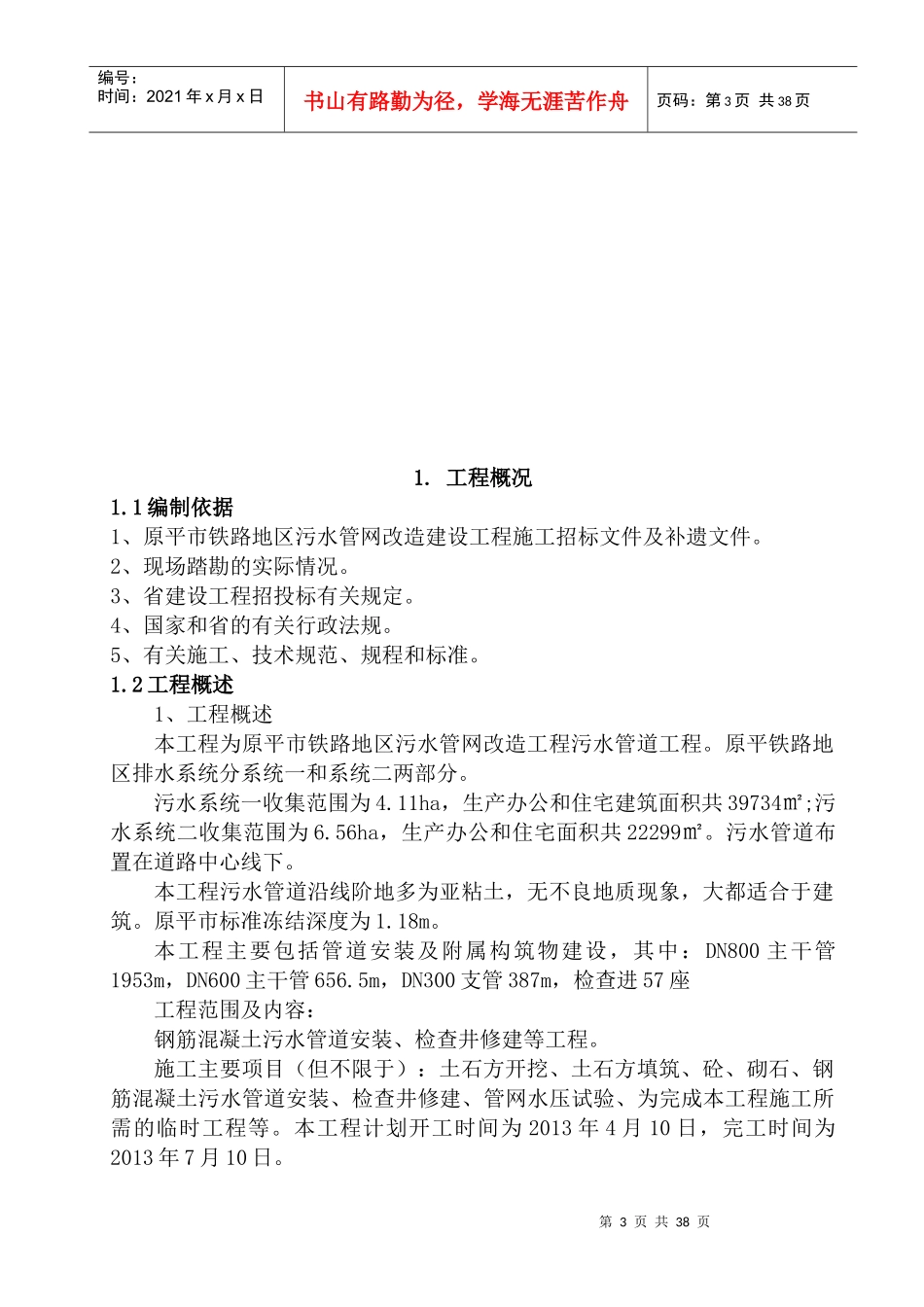

1编制依据1、原平市铁路地区污水管网改造建设工程施工招标文件及补遗文件
2、现场踏勘的实际情况
3、省建设工程招投标有关规定
4、国家和省的有关行政法规
5、有关施工、技术规范、规程和标准
2工程概述1、工程概述本工程为原平市铁路地区污水管网改造工程污水管道工程
原平铁路地区排水系统分系统一和系统二两部分
污水系统一收集范围为4
11ha,生产办公和住宅建筑面积共39734㎡;污水系统二收集范围为6
56ha,生产办公和住宅面积共22299㎡
污水管道布置在道路中心线下
本工程污水管道沿线阶地多为亚粘土,无不良地质现象,大都适合于建筑
原平市标准冻结深度为1
本工程主要包括管道安装及附属构筑物建设,其中:DN800主干管1953m,DN600主干管656
5m,DN300支管387m,检查进57座工程范围及内容:钢筋混凝土污水管道安装、检查井修建等工程
施工主要项目(但不限于):土石方开挖、土石方填筑、砼、砌石、钢筋混凝土污水管道安装、检查井修建、管网水压试验、为完成本工程施工所需的临时工程等
本工程计划开工时间为2
