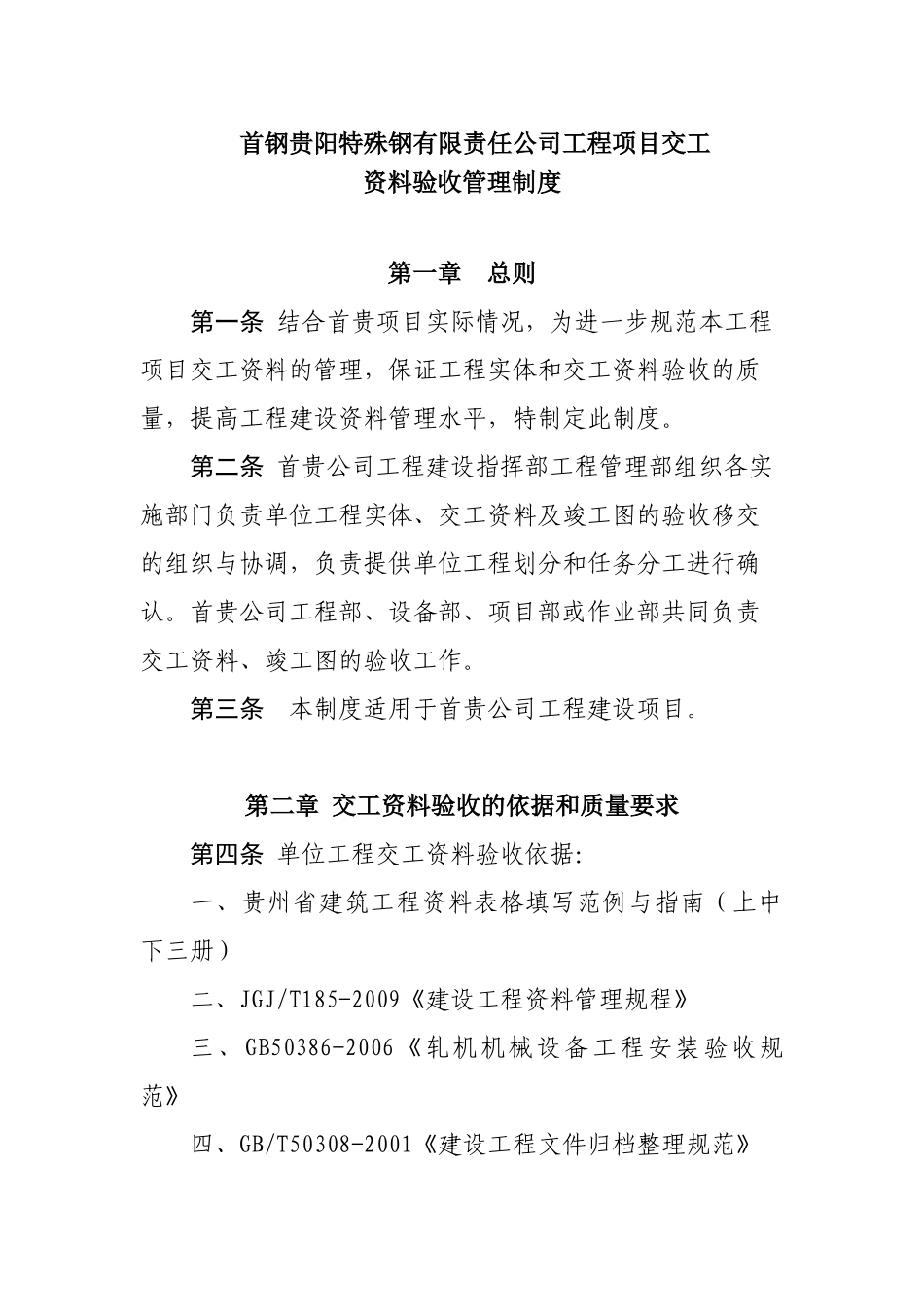

首钢贵阳特殊钢有限责任公司工程项目交工资料验收管理制度第一章总则第一条结合首贵项目实际情况,为进一步规范本工程项目交工资料的管理,保证工程实体和交工资料验收的质量,提高工程建设资料管理水平,特制定此制度
第二条首贵公司工程建设指挥部工程管理部组织各实施部门负责单位工程实体、交工资料及竣工图的验收移交的组织与协调,负责提供单位工程划分和任务分工进行确认
首贵公司工程部、设备部、项目部或作业部共同负责交工资料、竣工图的验收工作
第三条本制度适用于首贵公司工程建设项目

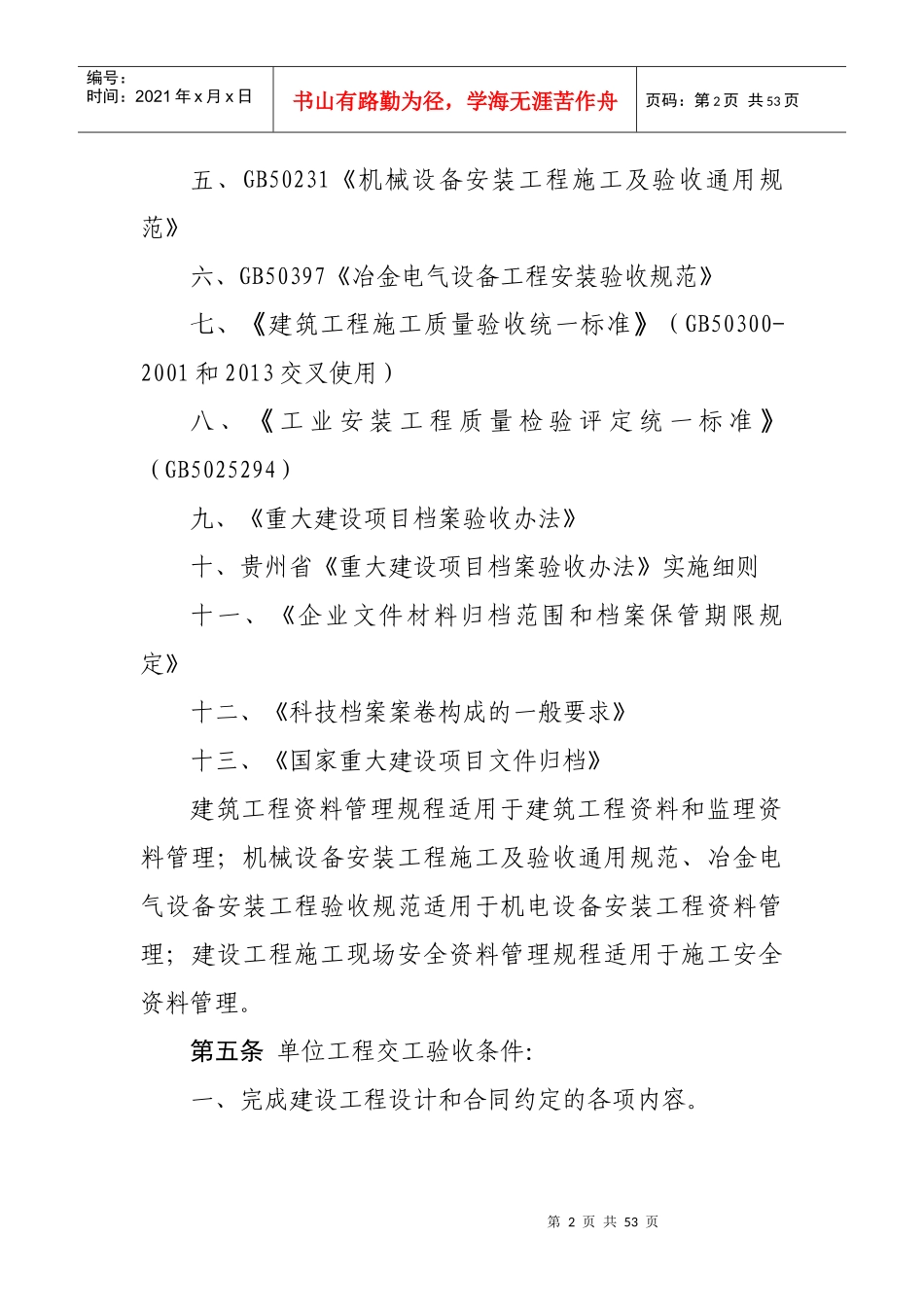

第二章交工资料验收的依据和质量要求第四条单位工程交工资料验收依据:一、贵州省建筑工程资料表格填写范例与指南(上中下三册)二、JGJ/T185-2009《建设工程资料管理规程》三、GB50386-2006《轧机机械设备工程安装验收规范》四、GB/T50308-2001《建设工程文件归档整理规范》第2页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页五、GB50231《机械设备安装工程施工及验收通用规范》六、GB50397《冶金电气设备工程安装验收规范》七、《建筑工程施工质量验收统一标准》(GB50300-2001和2013交叉使用)八、《工业安装工程质量检验评定统一标准》(GB5025294)九、《重大建设项目档案验收办法》十、贵州省《重大建设项目档案验收办法》实施细则十一、《企业文件材料归档范围和档案保管期限规定》十二、《科技档案案卷构成的一般要求》十三、《国家重大建设项目文件归档》建筑工程资料管理规程适用于建筑工程资料和监理资料管理;机械设备安装工程施工及验收通用规范、冶金电气设备安装工程验收规范适用于机电设备安装工程资料管理;建设工程施工现场安全资料管理规程适用于施工安全资料管理
第五条单位工程交工验收条件:一、完成建设工程设计和合同约定的各项内容

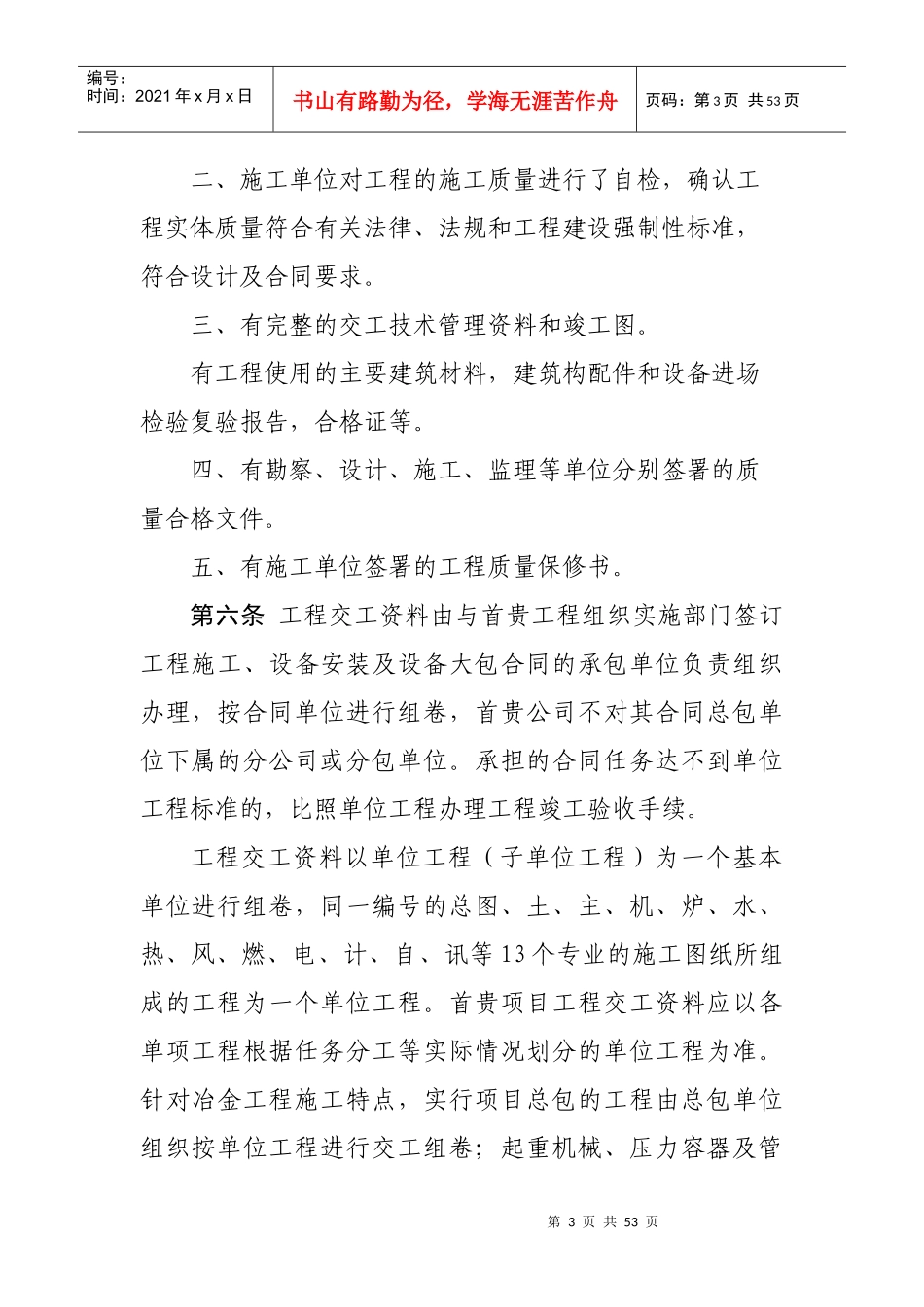

第3页共53页第2页共
