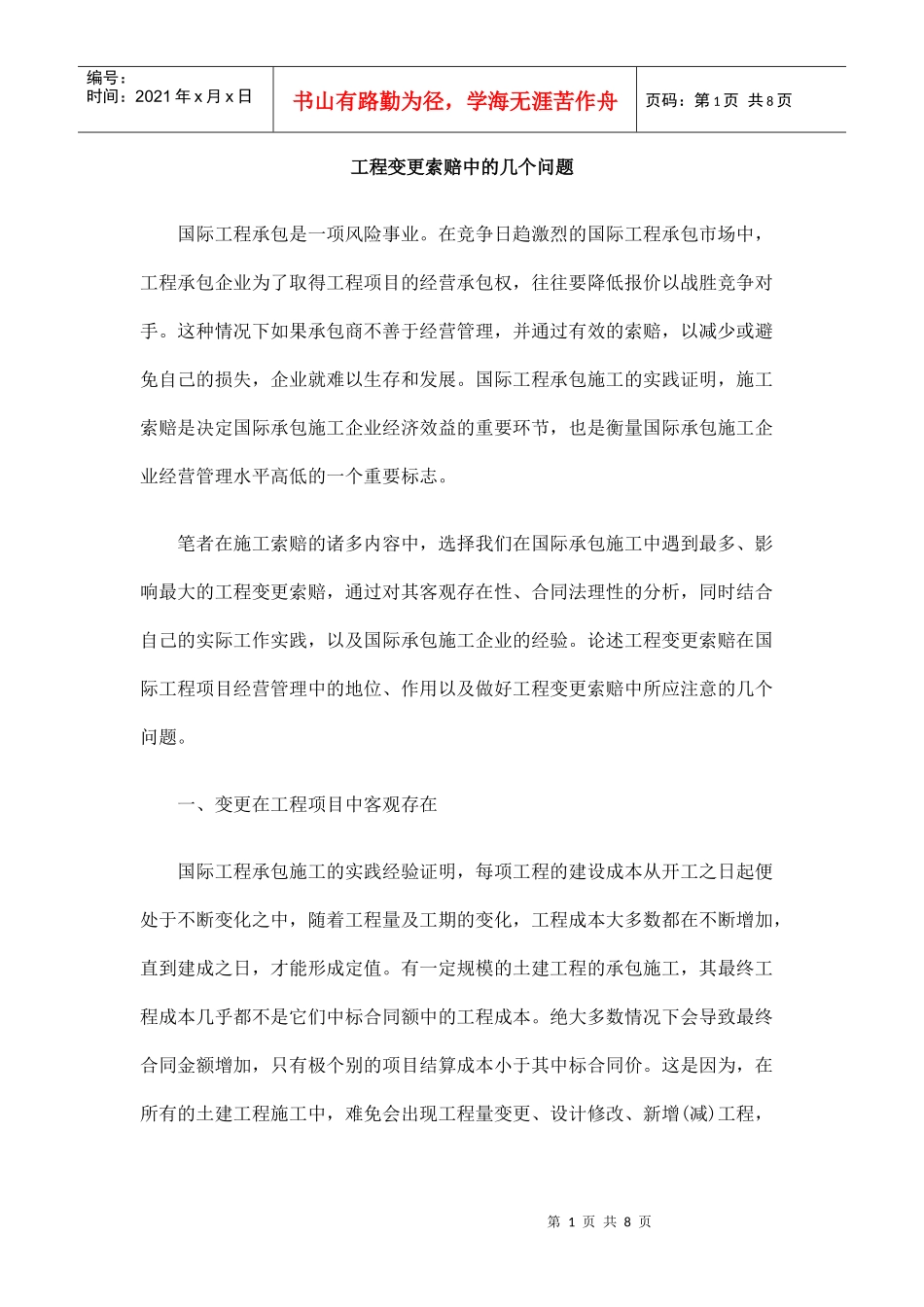

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页工程变更索赔中的几个问题国际工程承包是一项风险事业
在竞争日趋激烈的国际工程承包市场中,工程承包企业为了取得工程项目的经营承包权,往往要降低报价以战胜竞争对手
这种情况下如果承包商不善于经营管理,并通过有效的索赔,以减少或避免自己的损失,企业就难以生存和发展
国际工程承包施工的实践证明,施工索赔是决定国际承包施工企业经济效益的重要环节,也是衡量国际承包施工企业经营管理水平高低的一个重要标志
笔者在施工索赔的诸多内容中,选择我们在国际承包施工中遇到最多、影响最大的工程变更索赔,通过对其客观存在性、合同法理性的分析,同时结合自己的实际工作实践,以及国际承包施工企业的经验
论述工程变更索赔在国际工程项目经营管理中的地位、作用以及做好工程变更索赔中所应注意的几个问题
一、变更在工程项目中客观存在国际工程承包施工的实践经验证明,每项工程的建设成本从开工之日起便处于不断变化之中,随着工程量及工期的变化,工程成本大多数都在不断增加,直到建成之日,才能形成定值
有一定规模的土建工程的承包施工,其最终工程成本几乎都不是它们中标合同额中的工程成本
绝大多数情况下会导致最终合同金额增加,只有极个别的项目结算成本小于其中标合同价

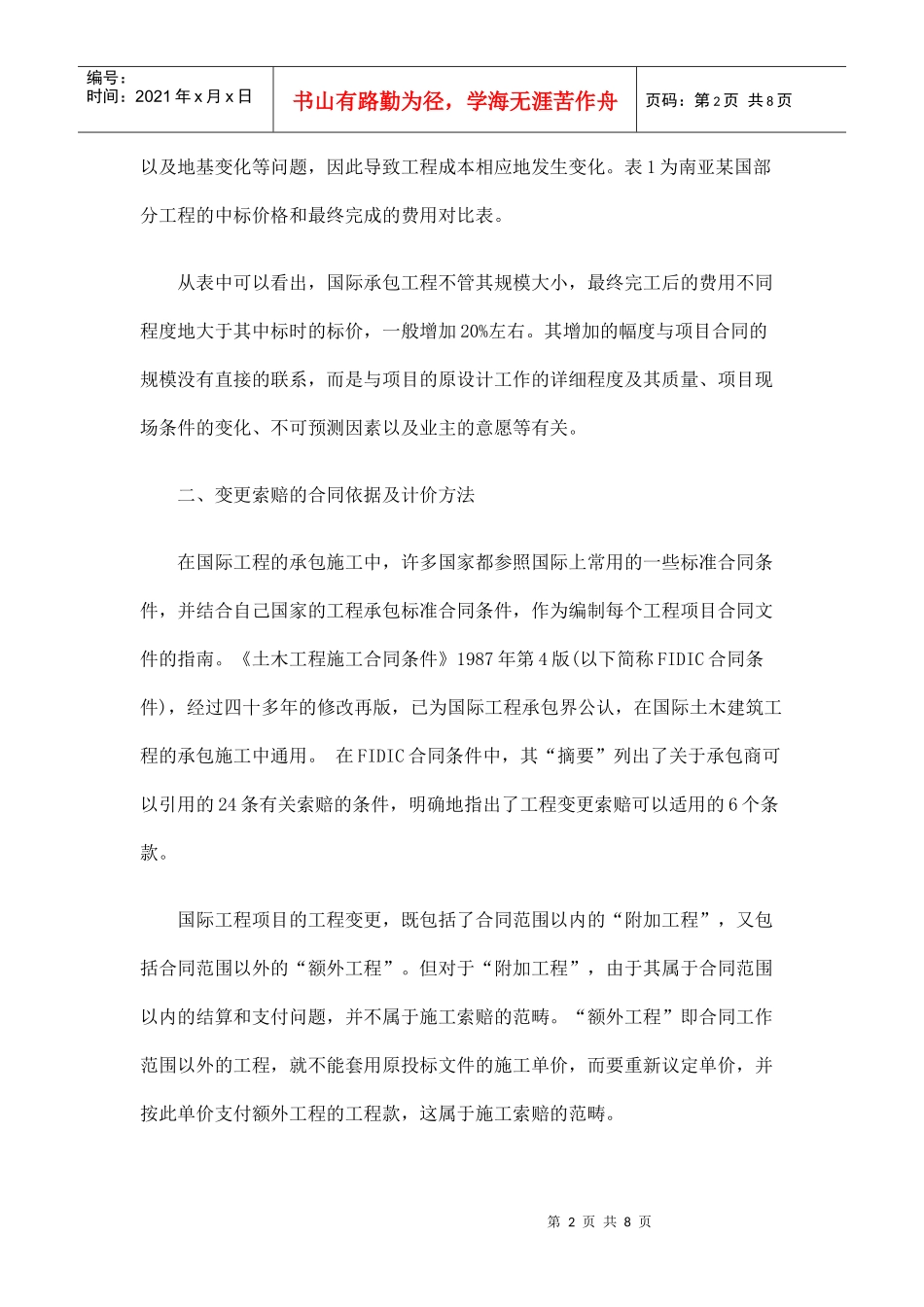

这是因为,在所有的土建工程施工中,难免会出现工程量变更、设计修改、新增(减)工程,第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页以及地基变化等问题,因此导致工程成本相应地发生变化
表1为南亚某国部分工程的中标价格和最终完成的费用对比表
从表中可以看出,国际承包工程不管其规模大小,最终完工后的费用不同程度地大于其中标时的标价,一般增加20%左右

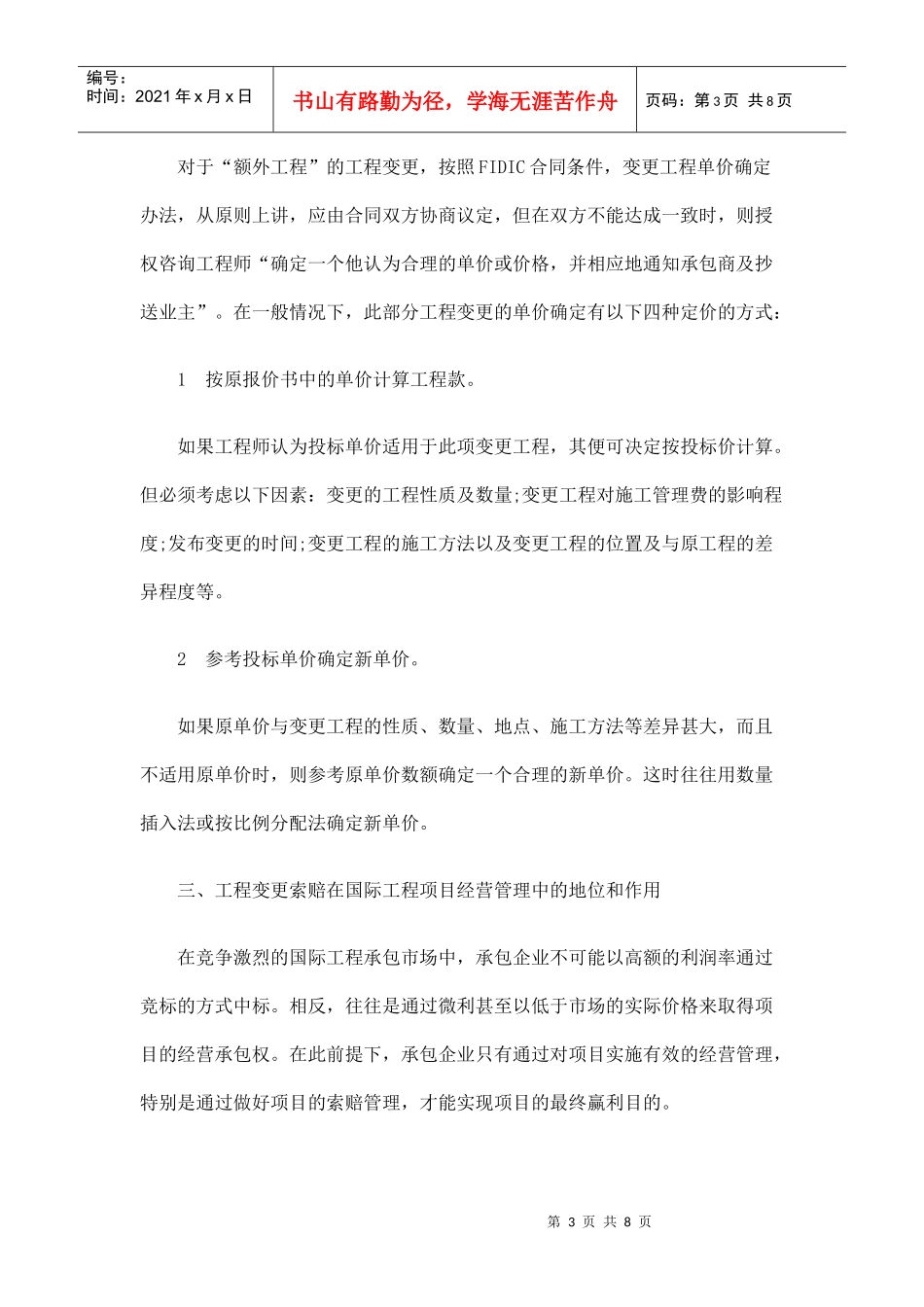

其增加的幅度与项目合同的规模没有直接的联系,而是与项目的原设计工作的详细程度及其质量、
