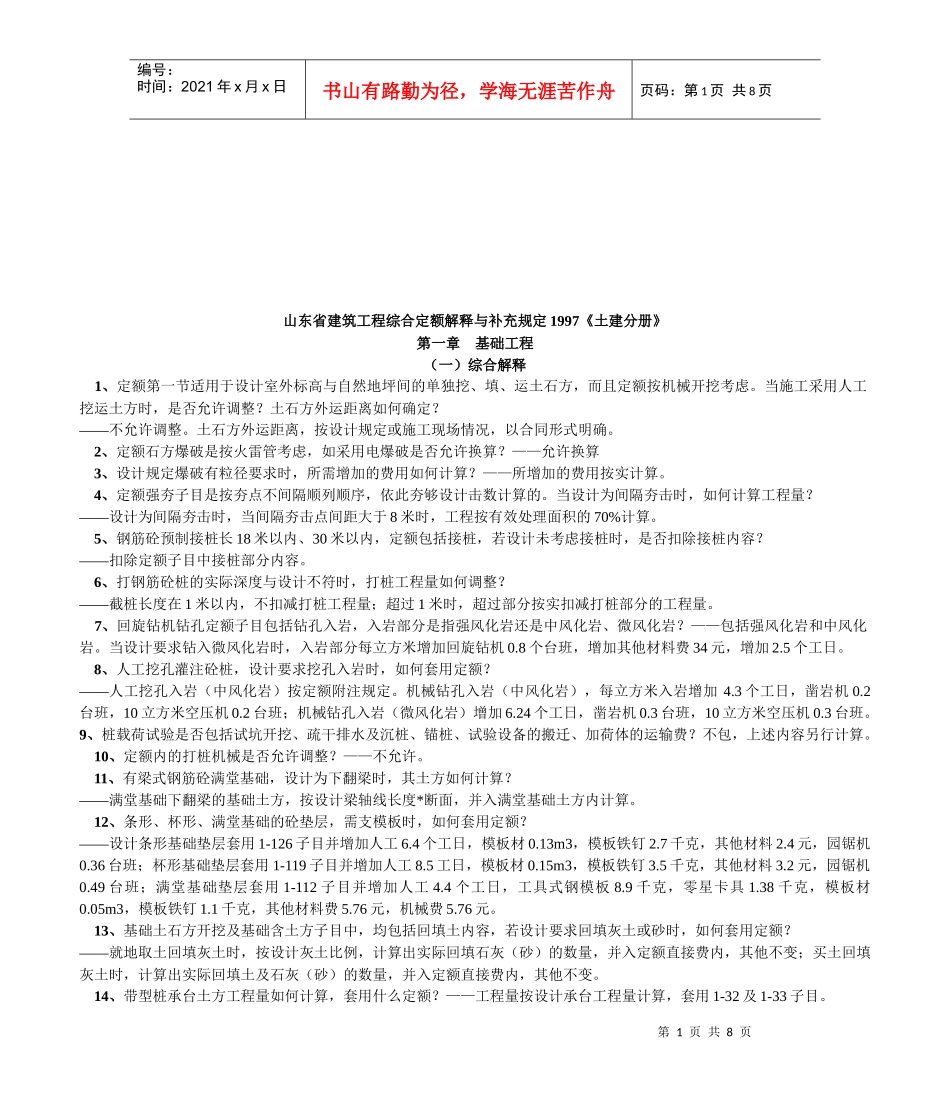

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页山东省建筑工程综合定额解释与补充规定1997《土建分册》第一章基础工程(一)综合解释1、定额第一节适用于设计室外标高与自然地坪间的单独挖、填、运土石方,而且定额按机械开挖考虑
当施工采用人工挖运土方时,是否允许调整
土石方外运距离如何确定
——不允许调整
土石方外运距离,按设计规定或施工现场情况,以合同形式明确

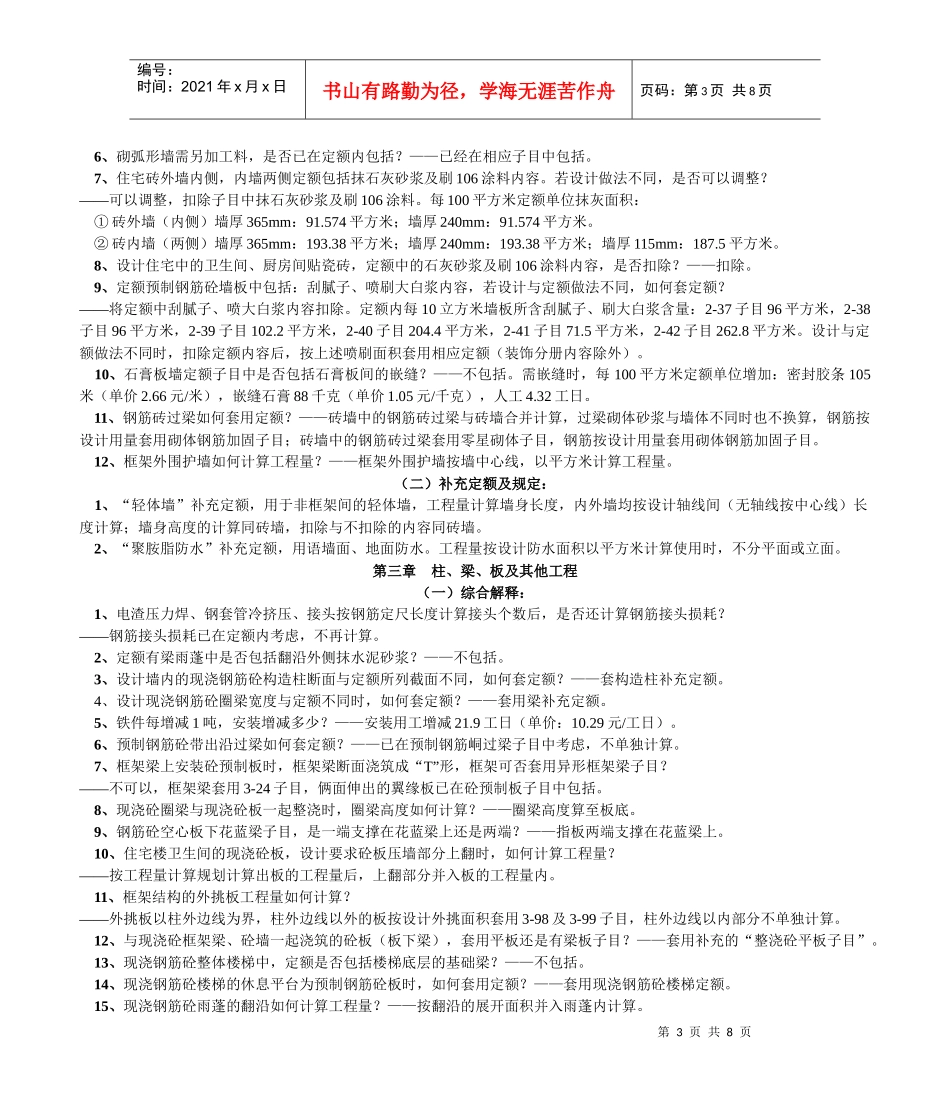

2、定额石方爆破是按火雷管考虑,如采用电爆破是否允许换算
——允许换算3、设计规定爆破有粒径要求时,所需增加的费用如何计算
——所增加的费用按实计算
4、定额强夯子目是按夯点不间隔顺列顺序,依此夯够设计击数计算的
当设计为间隔夯击时,如何计算工程量
——设计为间隔夯击时,当间隔夯击点间距大于8米时,工程按有效处理面积的70%计算
5、钢筋砼预制接桩长18米以内、30米以内,定额包括接桩,若设计未考虑接桩时,是否扣除接桩内容
——扣除定额子目中接桩部分内容
6、打钢筋砼桩的实际深度与设计不符时,打桩工程量如何调整

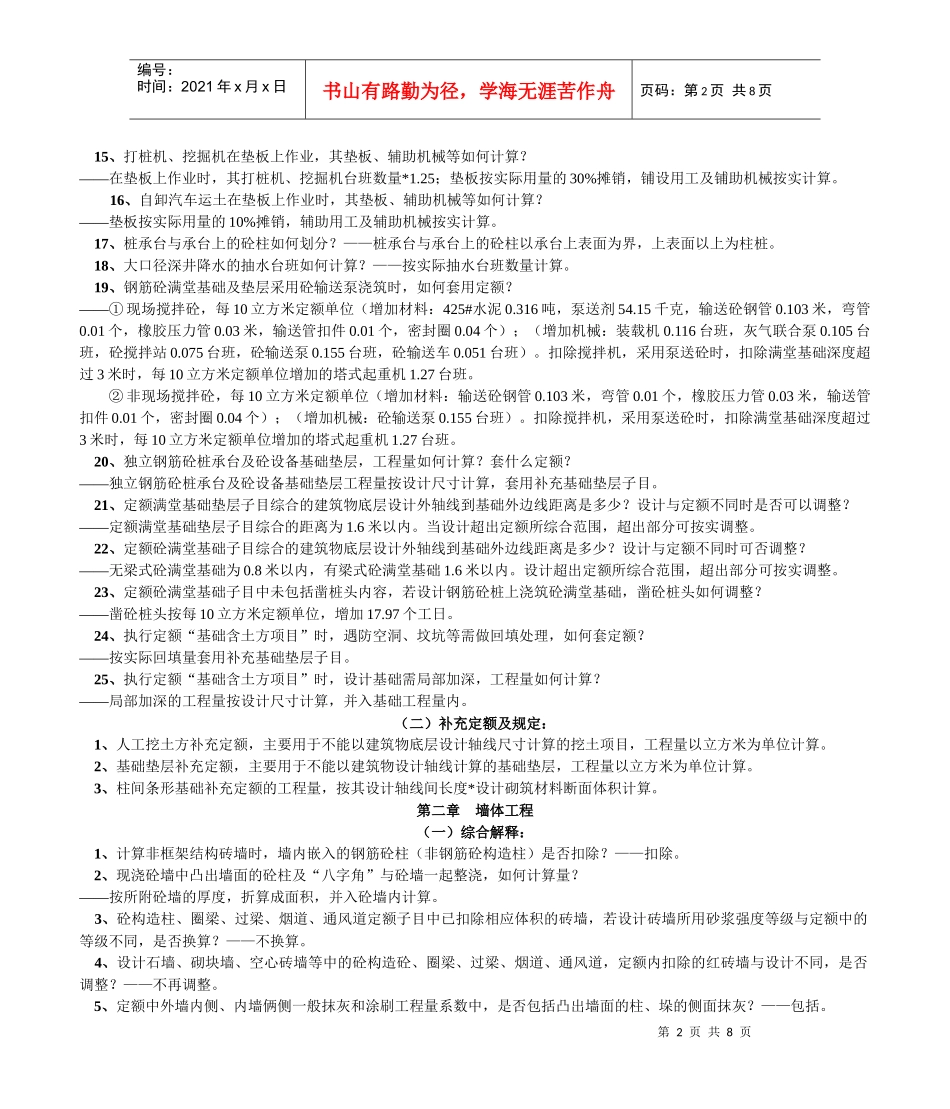

——截桩长度在1米以内,不扣减打桩工程量;超过1米时,超过部分按实扣减打桩部分的工程量
7、回旋钻机钻孔定额子目包括钻孔入岩,入岩部分是指强风化岩还是中风化岩、微风化岩
——包括强风化岩和中风化岩
当设计要求钻入微风化岩时,入岩部分每立方米增加回旋钻机0
8个台班,增加其他材料费34元,增加2
8、人工挖孔灌注砼桩,设计要求挖孔入岩时,如何套用定额
——人工挖孔入岩(中风化岩)按定额附注规定
机械钻孔入岩(中风化岩),每立方米入岩增加4
3个工日,凿岩机0
2台班,10立方米空压机0
2台班;机械钻孔入岩(微风化岩)增加6
24个工日,凿岩机0
3台班,10立方米空压机0
9、桩载荷试验是否包括试坑开挖、疏干排水及沉桩、锚桩、试验设备的搬迁、加荷体的运
