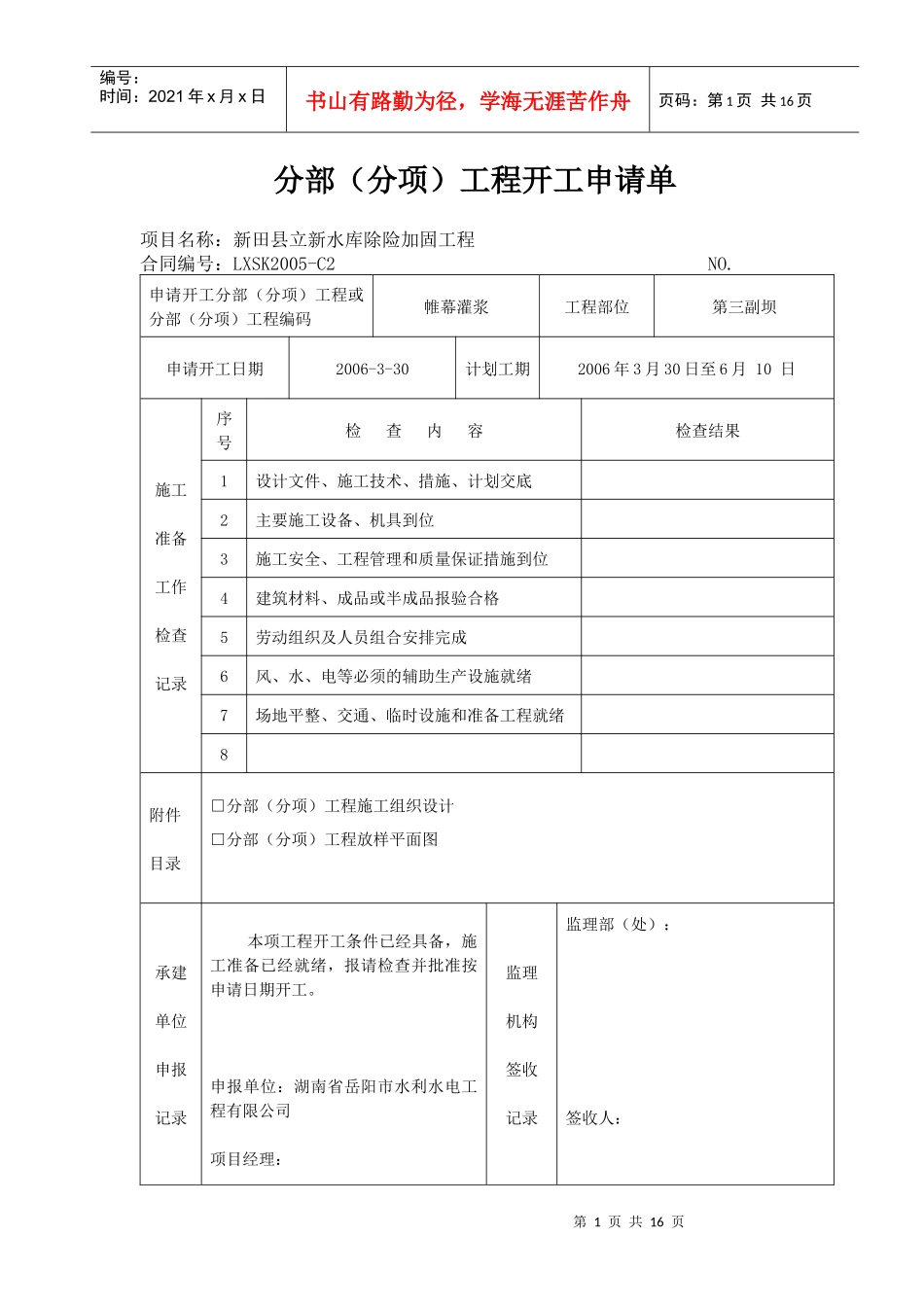

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页分部(分项)工程开工申请单项目名称:新田县立新水库除险加固工程合同编号:LXSK2005-C2NO
申请开工分部(分项)工程或分部(分项)工程编码帷幕灌浆工程部位第三副坝申请开工日期2006-3-30计划工期2006年3月30日至6月10日施工准备工作检查记录序号检查内容检查结果1设计文件、施工技术、措施、计划交底2主要施工设备、机具到位3施工安全、工程管理和质量保证措施到位4建筑材料、成品或半成品报验合格5劳动组织及人员组合安排完成6风、水、电等必须的辅助生产设施就绪7场地平整、交通、临时设施和准备工程就绪8附件目录□分部(分项)工程施工组织设计□分部(分项)工程放样平面图承建单位申报记录本项工程开工条件已经具备,施工准备已经就绪,报请检查并批准按申请日期开工
申报单位:湖南省岳阳市水利水电工程有限公司项目经理:监理机构签收记录监理部(处):签收人:第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页日期:年月日日期:年月日说明:一式四份报监理部(处),签收后返回申报单位两份
帷幕灌浆施工组织设计一、工程概述本次施工主要是对第三副坝坝基进行帷幕灌浆处理,桩号为0+170
75-0+271
25,全线长100
5米,共计布置68个帷幕灌浆孔
帷幕灌浆按设计为一排,位于坝内m高程处,距离大坝轴线m,按设计钻孔深入基岩再自上再下分段进行帷幕灌浆,三副坝段帷幕灌浆孔间距1
5m,分三序孔施工
帷幕灌浆共m

二、施工进度控制本次帷幕灌浆计划从2006年3月25日进场,2006年3月30日开工,2006年5月30日完工,共历时62天完成本分部工程的施工,见下图,平均日施工强度为m/天
施工进度计划横道图项目名称2006年3月4月5月6月
