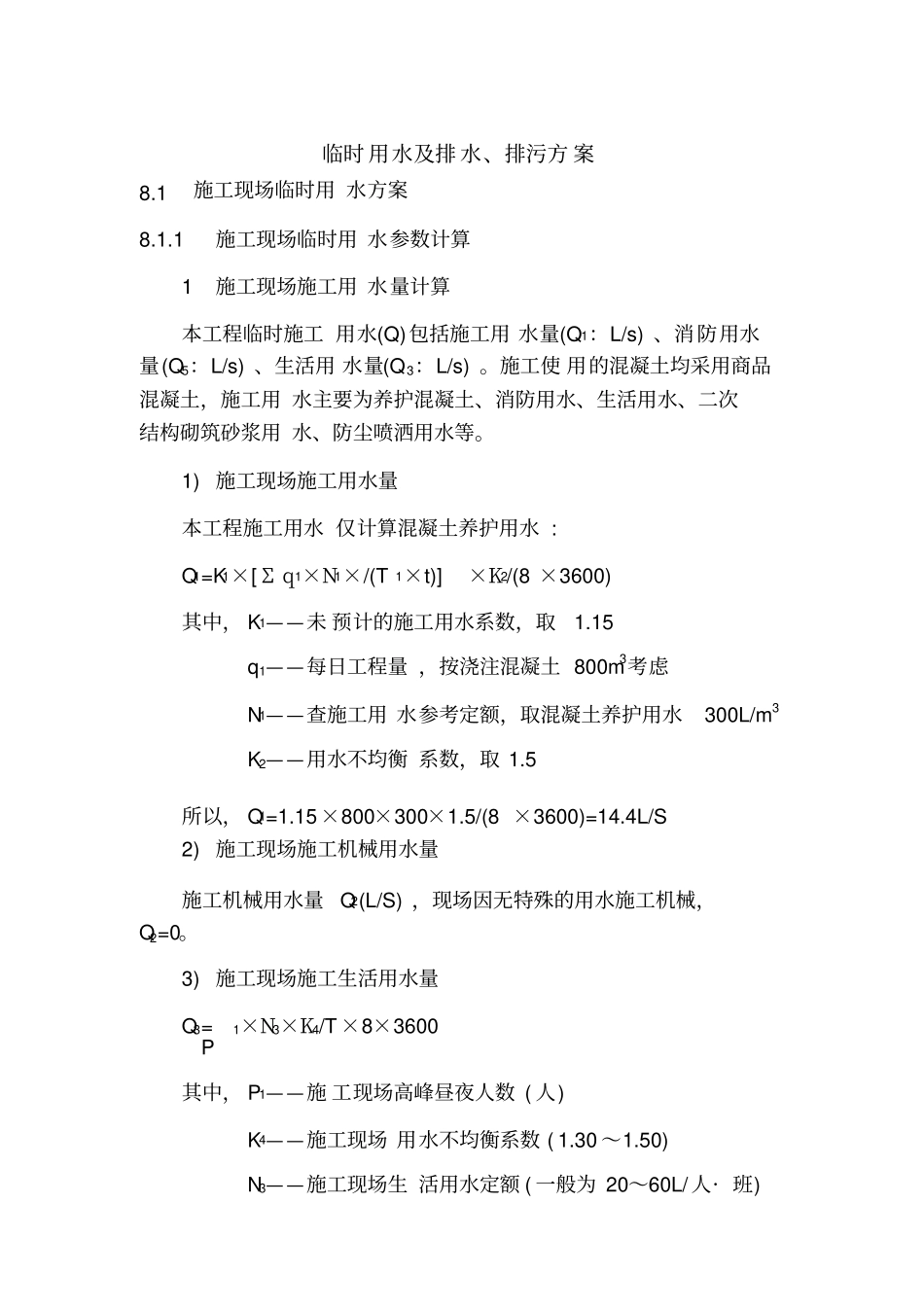

8.1临时用水及排水、排污方案施工现场临时用水方案8.1.11施工现场临时用水参数计算施工现场施工用水量计算本工程临时施工用水(Q)包括施工用水量(Q1:L/s)、消防用水量(Q5:L/s)、生活用水量(Q3:L/s)。施工使用的混凝土均采用商品混凝土,施工用水主要为养护混凝土、消防用水、生活用水、二次结构砌筑砂浆用水、防尘喷洒用水等。1)施工现场施工用水量本工程施工用水仅计算混凝土养护用水:Q1=K1×[Σq1×N1×/(T1×t)]×K2/(8×3600)其中,K1——未预计的施工用水系数,取1.15q1——每日工程量,按浇注混凝土800m考虑N1——查施工用水参考定额,取混凝土养护用水300L/m3K2——用水不均衡系数,取1.5所以,Q1=1.15×800×300×1.5/(8×3600)=14.4L/S2)施工现场施工机械用水量施工机械用水量Q2(L/S),现场因无特殊的用水施工机械,Q2=0。3)施工现场施工生活用水量Q3=P1×N3×K4/T×8×3600其中,P1——施工现场高峰昼夜人数(人)K4——施工现场用水不均衡系数(1.30~1.50)N3——施工现场生活用水定额(一般为20~60L/人·班)3T——每天工作班数(1班)施工现场生活用水量按270人计算,则生活用水量为:Q3=P1×N3×K4/T×8×3600=270×60×1.5/(1×8×3600)=1.18(L/S)4)施工现场消防用水量根据《高层民用建筑设计防火规范》,室外消火栓用水量为15L/S,室内消火栓用水量20L/S,取Q5=20L/S5)施工总用水量计算:根据规定,当Q1+Q2+Q3
