第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共61页庄河大桥实施性施工组织设计一、编制原则及编制依据1、编制原则鉴于本工程的特点,根据招标文件所规定的内容和招标范围、工程数量及工期要求,我方在勘察现场的基础上仔细认真地进行了研究,并充分考虑现场的自然条件等因素,结合我单位的施工能力和管理水平,在施工组织设计中立足标准化、专业化、机械化作业,推行全面质量管理,积极开展科技攻关,使本工程的施工方案科学合理、施工方法切实可行、检验测试手段先进、机械设备配置完善
其目的是通过合理组织、科学管理、精心施工,达到按期完工,保质创誉,向业主交一份满意的答卷

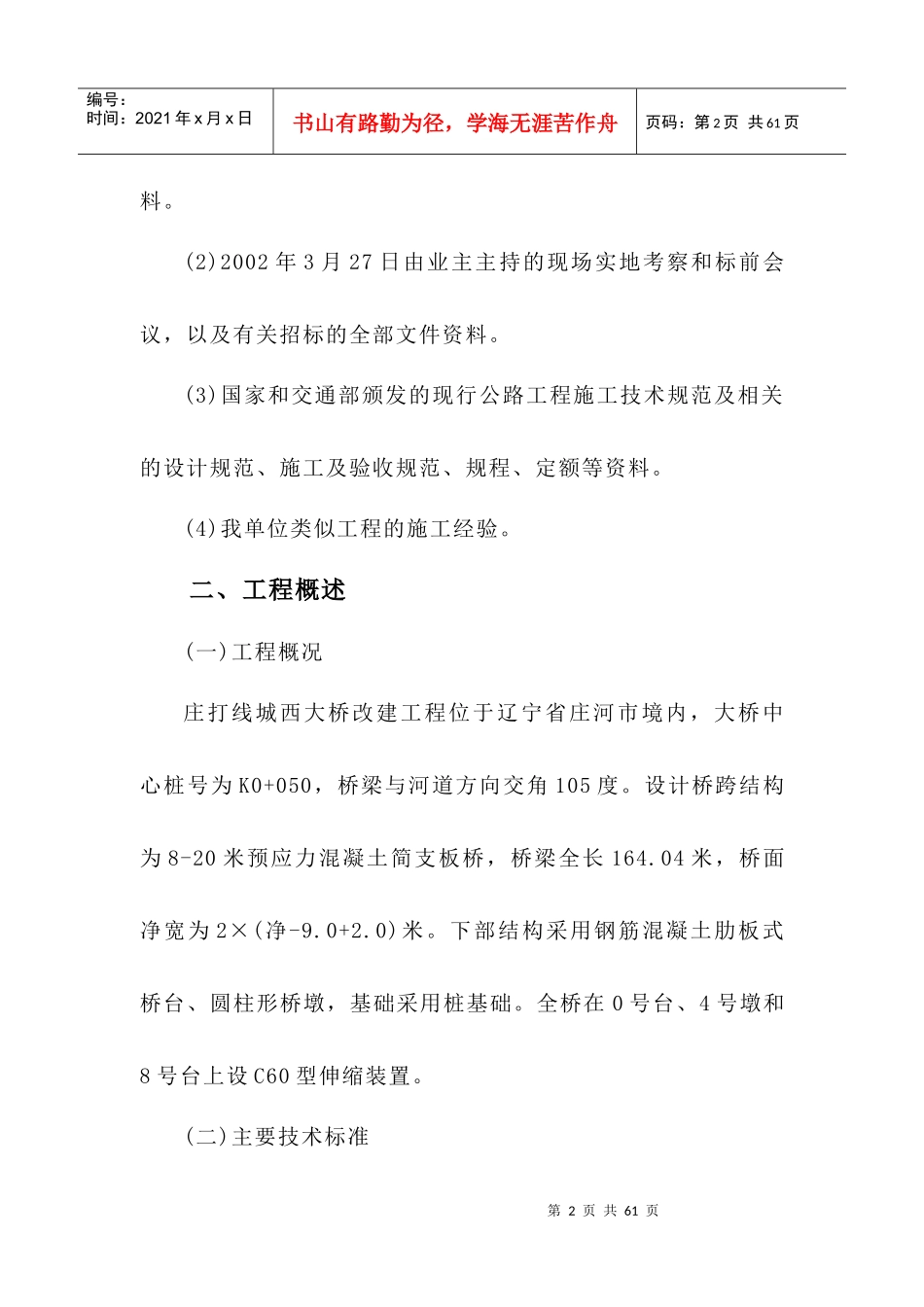

2、编制依据(1)庄打线城西大桥改建工程招标文件及业主下发的相关资第2页共61页第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共61页料
(2)2002年3月27日由业主主持的现场实地考察和标前会议,以及有关招标的全部文件资料
(3)国家和交通部颁发的现行公路工程施工技术规范及相关的设计规范、施工及验收规范、规程、定额等资料
(4)我单位类似工程的施工经验
二、工程概述(一)工程概况庄打线城西大桥改建工程位于辽宁省庄河市境内,大桥中心桩号为K0+050,桥梁与河道方向交角105度
设计桥跨结构为8-20米预应力混凝土简支板桥,桥梁全长164
04米,桥面净宽为2×(净-9
下部结构采用钢筋混凝土肋板式桥台、圆柱形桥墩,基础采用桩基础
全桥在0号台、4号墩和8号台上设C60型伸缩装置
(二)主要技术标准第3页共61页第2页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共61页设计荷载:汽车—20级,挂车—120桥面净宽:2×(净-9
0)m地震基本烈度:7度(三)主要工程项目的规模及数量1、路基土石
