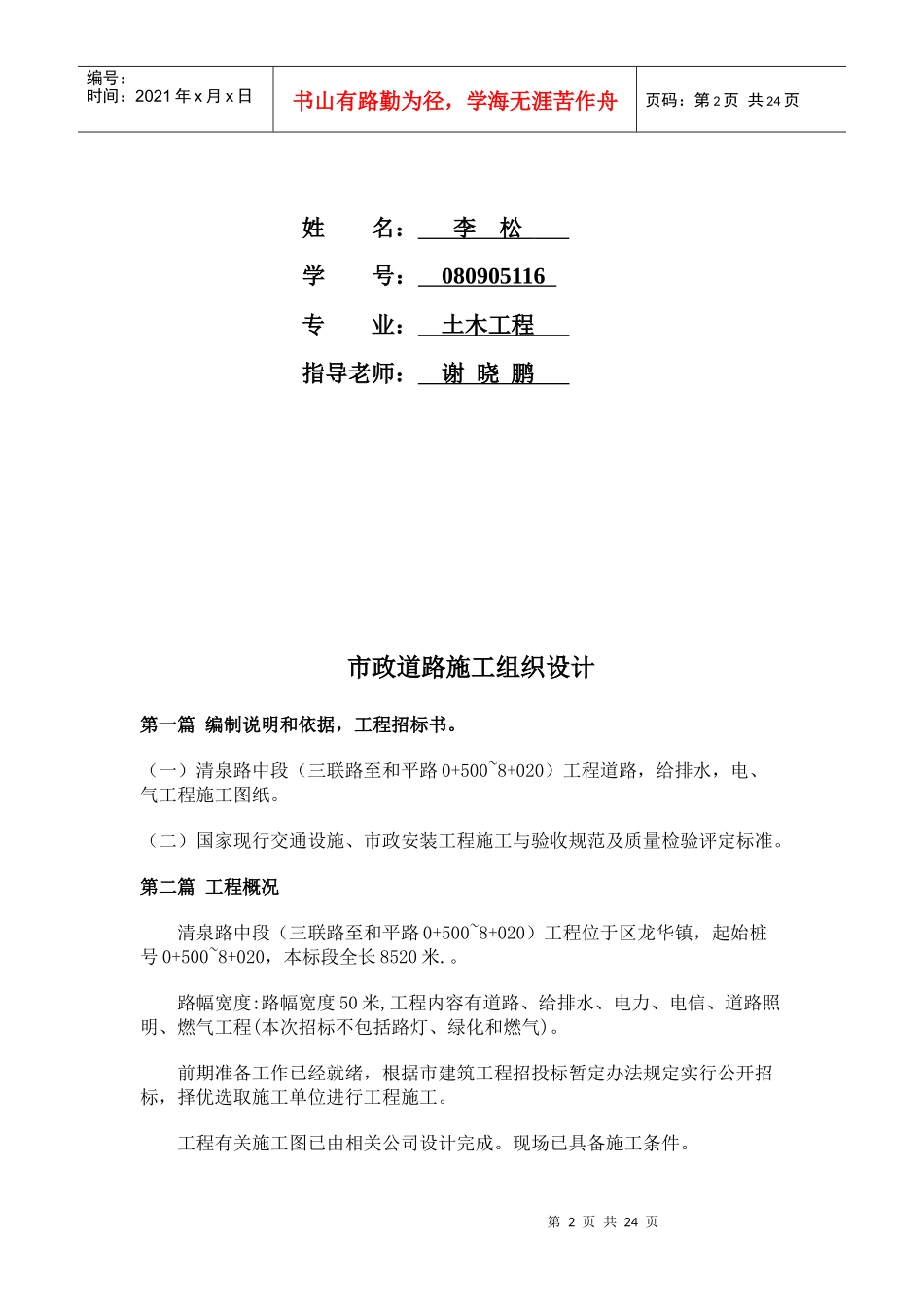

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页路基路面施工组织设计第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页姓名:李松学号:080905116专业:土木工程指导老师:谢晓鹏市政道路施工组织设计第一篇编制说明和依据,工程招标书
(一)清泉路中段(三联路至和平路0+500~8+020)工程道路,给排水,电、气工程施工图纸
(二)国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准
第二篇工程概况清泉路中段(三联路至和平路0+500~8+020)工程位于区龙华镇,起始桩号0+500~8+020,本标段全长8520米
路幅宽度:路幅宽度50米,工程内容有道路、给排水、电力、电信、道路照明、燃气工程(本次招标不包括路灯、绿化和燃气)
前期准备工作已经就绪,根据市建筑工程招投标暂定办法规定实行公开招标,择优选取施工单位进行工程施工
工程有关施工图已由相关公司设计完成
现场已具备施工条件

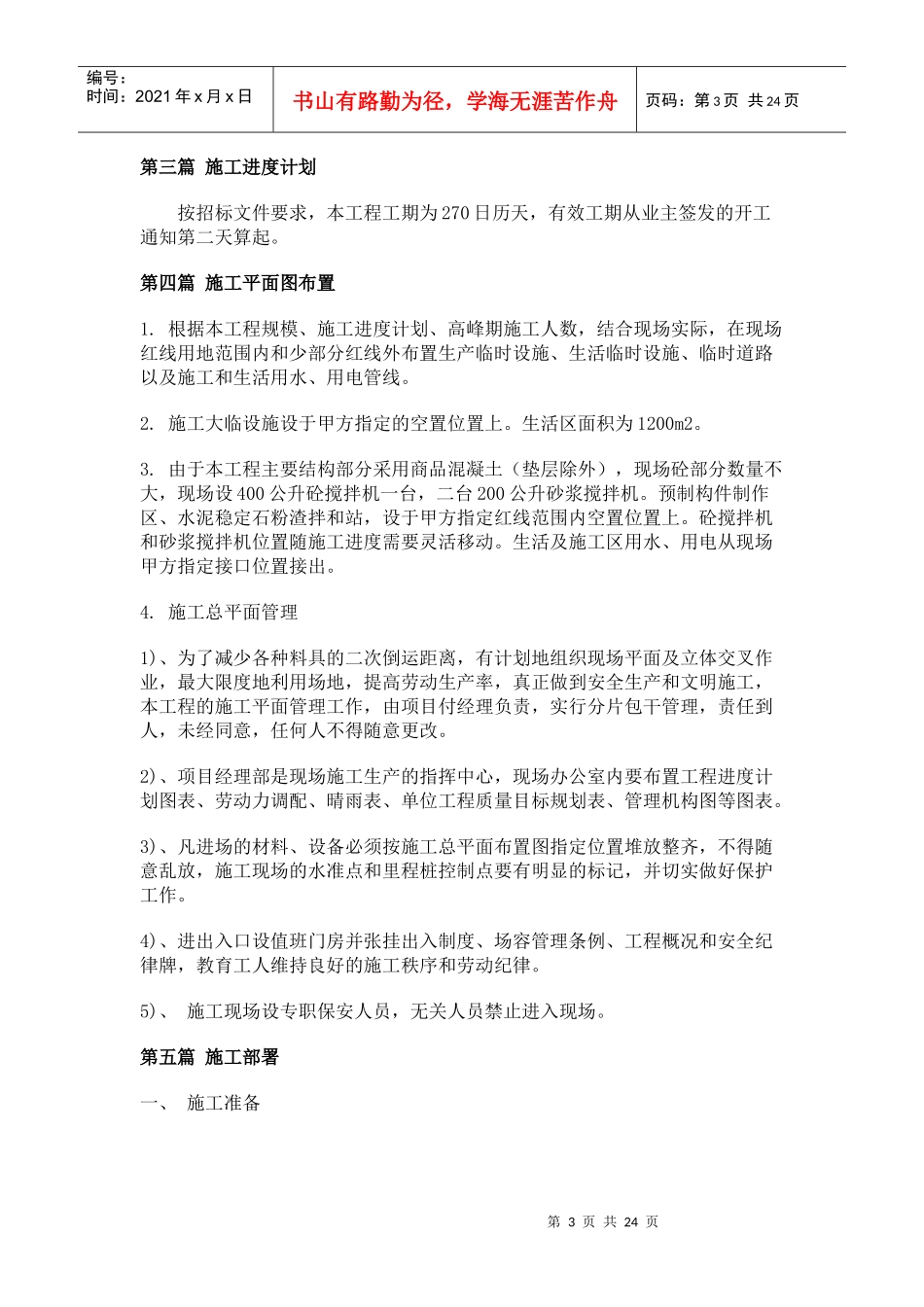

第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页第三篇施工进度计划按招标文件要求,本工程工期为270日历天,有效工期从业主签发的开工通知第二天算起
第四篇施工平面图布置1
根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线
施工大临设施设于甲方指定的空置位置上
生活区面积为1200m2
由于本工程主要结构部分采用商品混凝土(垫层除外),现场砼部分数量不大,现场设400公升砼搅拌机一台,二台200公升砂浆搅拌机
预制构件制作区、水泥稳定石粉渣拌和站,设于甲方指定红线范围内空置位置上
砼搅拌机和砂浆搅拌机位
